三、案例分析題(共5題,前三題各20分,后2題各30分,總計120分)
31、背景資料
某省新建-水庫,其庫容為3億m3,土石壩最大壩高為75m。批復的大壩工程概算為1億元,招標文件依據《水利水電工程標準施工招標文件》(2009年版),招標文件部分內容如下:
①投標人須將施工降排水分包給新華省土方工程公司;
②未按招標文件要求在開標現場提交投標保證金的,其投標文件將被拒收;
③投標報價應以新華省水利工程設計概(估)算編制規定及其配套定額為編制依據,并不得超過投標最高限價;
④距投標截止時間不足15日發出招標文件的澄清和修改通知,但不實質性影響投標文件編制的,投標截止時間可以不延長;
⑤投標人可提交備選投標方案,備選投標方案應予開啟并評審,優于投標方案的備選投標方案可確定為中標方案;
⑥投標人拒絕延長投標有效期的,招標人有權收回其投標保證金。
投標人A對上述招標文件內容提出異議,招標人按規定答復并修改了招標文件。
經過評標,投標人A中標,根據招標文件內置合同,發包人與投標人A簽訂了合同。
投標文件施工組織設計章節有以下內容:
①工程任務及施工條件分析;
②主要施工方法、主要單位工程綜合進度計劃和施工力量、機具及部署;
③施工組織技術措施,包括工程質量、施工進度、安全防護、文明施工以及環境污染等各種措施;
④總包和分包的分工范圍及交叉施工部署;
投標人A投標輔助資料列入合同文件中,土方填筑工程合同單價直接費為7.5元/m3(不含碾壓,下同),相關資料如下表所示。

填筑方法

土的級別

運距(m)

直接費(元/m3)

說明




300

5.3

1.單價:直接費×綜合系數,

2.75ma的





400


6.4


綜合系數取1.34

鏟運機





500


7.5


2.土的級別調整時單價須調

1m3挖掘機配5t


1000

8.7

整,調整系數為Ⅰ、Ⅱ類土

自卸汽車


2000

10.8

0.91,Ⅲ類土1.09

工程開工后,發包人變更了招標文件中擬定的取土區。新取土區的土質為黏土,自然濕密度1900kg/m3,用鍬開挖時需用力加腳踩。取土區變更后,施工運距由500m增加到1500m。
問題
1.根據建筑業企業資質等級標準的有關規定,除水利水電工程施工總承包特級外,滿足本工程壩體施工要求的企業資質等級還有哪些?
2.根據《水利水電工程標準施工招標文件》(2009年版),投標人可對背景材料招標文件中的哪些條款提出異議(指出條款序號),并說明理由。投標人提出異議的要求有哪些?招標人答復異議的要求有哪些?
3.根據現行水利工程設計概(估)算編制的有關規定,指出投標輔助資料“說明”欄中“綜合系數”綜合了哪些費用。
4.指出A投標文件施工組織設計中不足之處。
5.第-壩段取土區變更后,其土方填筑工程單價調整適用的原則是什么?判斷第-壩段新取土區土的級別,簡要分析并計算新的土方填筑工程單價(單位:元/m3,有小數點的,保留兩位小數)。


32、某堤防工程總長為25km,堤身高度6.5m,按50年-遇的防洪標準設計,工程加固設計內容有:樁號10+000~12+000堤段鏟除退建,老堤堤身加高培厚等。填筑土料為少黏性土,設計單位根據《堤防工程設計規范》GB 50286--2013的規定,確定了該堤防工程填筑壓實度。該工程項目劃分為-個單位工程。
施工過程中發生如下事件:
事件1:工程開工前,施工單位在料場選取土料進行室內標準擊實試驗,得出最大干密度為1.68g/cm3,并根據《水利水電工程單元工程施工質量驗收標準-堤防工程》SL634--2012的規定確定了新堤身土方填筑、老堤加高培厚土料填筑壓實度合格率控制標準。
事件2:施工單位對退建、新建堤防分兩個作業班組同時進行分層施工,每個工作面長度為1km。碾壓時嚴格控制土料含水率,土料含水率控制在最優含水率±5%范圍內。
事件3:工程完成后,項目法人適時主持了單位工程驗收,驗收工作組由項目法人、勘測、設計、監理、施工、運行管理等單位的代表組成。并邀請了設計單位和監理單位各1名專家參加驗收工作組。施工單位項目經理(-級建造師)和專職質檢員(助理工程師)參加單位工程驗收。
問題
1.指出事件-中,本工程土方壓實干密度控制值應是多少(計算結果保留2位有效數字),分別指出新堤身土方填筑、老堤加高培厚施工土料填筑壓實度合格率控制標準并說明理由。
2.指出并改正事件二的不妥之處。兩個作業段同時進行分層施工應注意哪些要點?
3.指出事件三的不妥之處并說明理由。

33、 某-水閘工程,主要建筑物為1級建筑物,次要建筑物為3級建筑物,臨時建筑物為4級建筑物。閘室共10孔,為鋼筋混凝土框架式結構,采用水泥土攪拌樁進行地基處理。上、下游翼墻均采用鋼筋混凝土扶壁式結構。閘室下游設鋼筋混凝土挖深式消力池,消力池后布置混凝土護底和海漫,后接拋石防沖槽。閘上設交通橋、啟閉機房和橋頭堡,閘門為平面鋼閘門,配卷揚式啟閉機,工程平面布置如下圖所示。該閘上游翼墻及鋪蓋施工時,為加快施工進度,承包人安排兩個班組,按照上游翼墻Ⅱ→10→9→8→7→6和上游翼墻Ⅰ→1→2→3→4→5的順序同步施工。
問題

1.依《水利水電工程施工質量評定規程》SL 176—2007,對該水閘工程進行項目劃分。
2.如何對該水閘工程施工現場進行總布置分區,其規劃布置原則有哪些?
3.簡述《工程建設標準強制性條文》(水利工程部分)中對水閘地基處理的質量控制要求和對鋼筋混凝土鋪蓋施工程序控制要求。
4.指出承包人在上游翼墻及鋪蓋施工方案中的不妥之處,并說明理由。

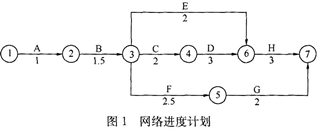

34、某新建中型泵站開工前,項目部根據施工合同,編制了泵站建筑安裝工程內容及工程量表,繪制了網絡進度計劃(如圖1所示),并提交監理單位批準。
泵站建筑安裝工程內容及工程量表


工作名稱


施工

準備

基坑

開挖

地基

處理

泵室

施工

出水池

施工

進水池

施工

攔污柵

安裝調試

機電設備

安裝調試

代號

A

B

C

D

E

F

G

H

工程量(萬元)

60

180

174

368

160

180

50

100

正常持續時間(月)

1

1.5

2

3

2

2.5

2

3

最短持續時間(月)

1

1.55

11 5

2.5

2

2

1.5

2.5

縮短時間增加費用

(萬元/月)






16



40



20



10



12



13




工程如期開工,施工中發生如下事件:
事件1:在第4個月末檢查進度時,A工作和B工作已完成,C工作完成43.5萬元的工作量,E工作還未開始,F工作完成36萬元的工作量,項目部進行進度偏差分析,為保證合同工期目標實現,按照費用增加最少原則,調整了計劃,新計劃上報批準并按此組織實施。

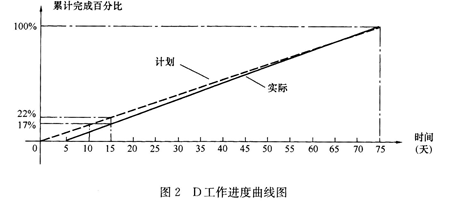

事件2:D工作是該工程的重點,對該工作進度情況進行了定期跟蹤檢查,并對有關數據進行了統計,D工作進度曲線如圖2所示。

事件3:因征地補償款未及時兌現,當地群眾聚眾到工地阻撓施工,挖斷施工進場道路,機電設備無法如期運到施工現場,導致施工暫停。經當地政府協調,事情得到妥善解決,承包人在暫停施工1個月后按照監理人的指示復工。
問題
1.根據事件1,分析C、E和F工作在第4個月末進度情況[分別按“××工作實際完成了×個月的工程量,比最早完成提前(或拖延)×個月”表述],假定各項工作均勻進行,判斷對總工期有何影響。
2.除C工作外,根據泵站建筑安裝工程內容及工程量表,按費用增加最少原則,繪制第4個月以后的網絡進度計劃,計算縮短工期增加的總費用。
3.根據D工作進度計劃曲線圖,指出第15天末D工作超額(或拖欠)累計工程量的百分比,超額(或拖欠)工程量金額,提前(或拖延)時間,D工作的實際持續時間。
4.針對事件3中發生的暫停施工情況,根據《水利水電工程標準施工招標文件》(2009年版),說明承包人在暫停施工指示方面應履行哪些程序。

35、某水閘改建工程,共7孔,每孔凈寬8.0m,主體工程包括閘室段、閘前防滲段、閘后消能工及兩岸連接工程等。閘基防滲采用水平防滲鋪蓋與垂直防滲墻相結合的方式布置,閘室前端設置水泥深層攪拌防滲墻深8.0m,設計防滲長度56.86m,混凝土鋪蓋強度等級C25。啟閉機房工作橋采用預制Ⅱ型梁結構,混凝土強度等級C30,支撐于墩頂排架上,其上布置啟閉機房。施工中發生以下事件:
事件1:深層攪拌防滲墻施工完成后,施工單位在指定的防滲墻中部鉆孔,進行現場注水試驗測定防滲墻的滲透系數,試驗點數為2點。
事件2:受吊裝場地限制,工作橋采用現澆混凝土施工,在對模板及支架進行設計計算時,考慮了工作人員及澆筑設備、工具重量,以及振搗混凝土產生的荷載。
事件3:施工單位對工序自檢完成后,填寫工序施工質量驗收評定表,并報送監理單位,監理工程師簽署了質量復核意見。
事件4:施工單位按規定對混凝土試件進行了留置,經統計鋪蓋混凝土抗壓強度保證率為93%,混凝土抗壓強度最低值為22.3MPa,抗壓強度標準差為4.5MPa,工作橋混凝土抗壓強度保證率為92.5%,混凝土抗壓強度最低值為28.5MPa,抗壓強度標準差為4.8MPa。
問題
1.指出并改正事件1中有關試驗的不妥之處。
2.除事件2給出的荷載外,模板設計還應考慮哪些基本荷載?
3.工序施工質量驗收評定,除事件3給出的資料,施工單位和監理單位還應分別提交哪些資料?
4.依據《水利水電工程單元工程施工質量驗收評定標準-混凝土工程》SL 632—2012,判斷事件四中鋪蓋混凝土和工作橋混凝土質量等級,并說明理由。
