最后10天:2014年一級建造師實務案例題突破 一網打盡
【案例9】

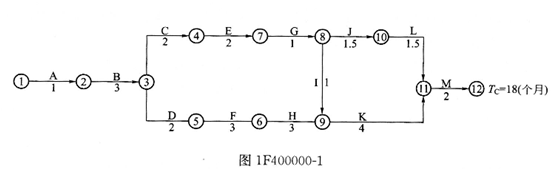

某水利水電工程項目的原施工進度網絡計劃(雙代號)如圖1F400000-1所示。該工程總工期為18個月。在上述網絡計劃中,工作C、F、J三項工作均為土方工程,土方工程量分別為7000 m3、l0000 m3、6000m3,共計23000 m3,土方單價為15元/m3。舍同中規定,土方工程量增加超出原估算工程量25%時,新的土方單價可從原來的15元/m3下降到13元/m3。合同約定每臺施工機械閑置1天為800元,每月以30天計;C、F、J實際工作量與計劃工作量相同。
施工中發生如下事件:
事件1:施工中,由于施工單位施工設備調度原因,C、F、J工作需使用同一臺挖土機先后施工。
事件2:在工程按計劃進行4個月后(已完成A、B兩項工作的施工),項目法人提出增加一項新的土方工程N,該項工作要求在F工作結束以后開始,并在G工作開始前完成,以保證G工作在E和N工作完成后開始施工。根據施工單位提出并經監理機構審核批復,該項N工作的土方工程量約為9000 m3,施工時間需要3個月。
事件3:經監理機構批準,新增加的土方工程N使用與C、F、J工作同一臺挖土機施工。
問題:
(1)在不改變各工作歷時的情況下,發生事件1后,施工單位如何調整計劃,使設備閑置時間最少,且滿足計劃工期要求?
(2)按事件2新增加一項新的土方工程N后,土方工程的總費用應為多少?
(3)土方工程N完成后,施工單位提出如下索賠:
1)增加土方工程施工費用13.5萬元;
2)由于增加土方工程N后,使租用的挖土機增加了閑置時間,要求補償挖土機的閑置費用2.4萬元;
3)延長工期3個月。
施工單位上述索賠是否合理?說明理由。
