2014年一級建造師《水利水電》案例突破三

來源:233網校 2014年9月10日

  【案例9】答:

  (l)增加土方工程N后,土方工程總費用計算如下:

  1)增加N工作后,土方工程總量為:

  23000+9000=32000m3



  3)超出25%的土方量為:

  32000-23000×125%=3250m3

  4)土方工程的總費用為:

  23000×125%×15+3250×13=47. 35萬元

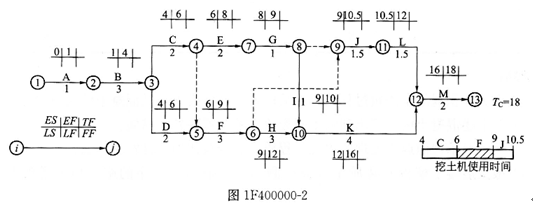

  (2)在C、F、J三項工作共用一臺挖土機時,將網絡計劃圖1F400000-1調整為圖1F400000-2。計算出各項工作的ES、EF和總工期(18個月)。因E、G工作的時間為

  3個月,與F工作時間相等,所以安排挖土機按C→F→J順序施工可使機械不閑置。



  (3)分述如下:

  1)施工單位提出增加土方工程施工費用13.5萬元不合理。

  因為原土方工程總費用為:23000×15=345000元=34.5萬元。

  增加土方工程N后,土方工程的總費用為47. 35萬元,故土方工程施工費用可增加47. 35-34. 5=12. 85萬元。

  2)施工單位提出補償挖土機的閑置費用2.4萬元合理。

  增加了土方工作N后的網絡計劃如圖1F400000-3所示,安排挖土機C→ F→N→J按

  順序施工,由于N工作完成后到J工作的開始中間還需施工G工作,所以造成機械閑置1

  個月。應給予承包方施工機械閑置補償費:

  30×800=24000元=2.4萬元



  3)工期延長3個月不合理。

  根據對原計劃(不增加N工作)計算的工期為18個月(圖1F400000-2),增加N工作

  后的網絡計劃計算的工期為20個月(圖IF400000-3)。因此可知,增加N工作后,計算工

  期增加了2個月,因此,監理工程師應批準給予承包方延長工期2個月。

  考后看答案:233網校首發2014年一級建造師考試真題及答案

  押題密卷:2014年一級建造師最后密押卷終極決戰 | 在線估分

  講師護航:2014年一級建造師臨考沖刺班火爆招生,最后的通關機會>>免費試聽

相關閱讀
精品課程

正在播放:一級建造師考點解讀

難度: 試聽完整版
主站蜘蛛池模板: 南雄市| 滨州市| 舒兰市| 合阳县| 抚宁县| 西宁市| 临猗县| 盐池县| 闽清县| 集安市| 张家界市| 迁安市| 清新县| 柘城县| 运城市| 栖霞市| 寿阳县| 五莲县| 荣成市| 吴江市| 育儿| 神池县| 法库县| 金华市| 永安市| 西吉县| 安吉县| 景洪市| 唐海县| 呈贡县| 玉林市| 石屏县| 右玉县| 涪陵区| 峨山| 侯马市| 马公市| 清水县| 尉氏县| 涞水县| 广元市|
登錄

新用戶注冊領取課程禮包

立即注冊
掃一掃,立即下載
意見反饋 返回頂部
