三、案例分析題
(一)
背景資料

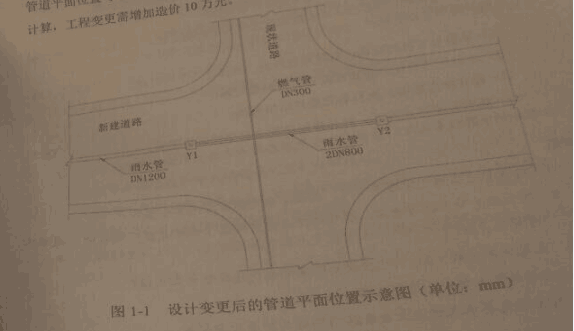

某公司承建的市政道路工程,長2km,與現況道路正交,合同工期為2015年6月1日至8月31日。道路路面底基成設計為300mm水泥穩定土;道路下方設計有一條DN1200mm鋼筋混凝土雨水管道,該管道在道路交叉口處與現狀道路下的現有DN300mm燃?xì)夤艿勒弧?BR>施工前,項目部現場時,發現雨水管道上部外側管壁與現狀燃?xì)夤艿赖组g距小于規范要求,并向建設單位提出變更設計的建議。經設計單位核實,同意將道路交叉口處的Y1-Y2井段的雨水管道變更為雙排DN800mm雙壁波紋管,設計變更后的管道平面位置與斷面布置如圖1-1、1-2所示。
項目部接到變更后提出了索賠申請,經計算,工程變更需要增加造價10萬元。
為減少管道施工隊交通通行的影響,項目部制定了交叉路口的交通導行方案,并獲得交通管理部門和路政管理部門的批準。交通導航措施的內容包括:
(1)嚴格控制臨時占路時間和范圍;
(2)在施工區域范圍內規劃了警告區、終止區等交通疏導作業區域;
(3)與施工作業隊伍簽訂了《施工安全責任合同》。
施工期間為雨季,項目部針對水泥穩定土底基層的施工置頂了雨期施工質量控制措施如下:
(1)加強與氣象站聯系,掌握天氣預報,安排在不下雨時施工;
(2)注意天氣變化,防止水泥和混合料遭雨淋;
(3)做好防雨準備,在料場和攪拌站搭雨棚;
(4)降雨時應停止施工,對已攤鋪的混合料盡快碾壓密實。
問題
1、排氣管道在燃?xì)夤艿老路綍r,其最小垂直距離應為多少米?
2、按索賠事件的性質分類,項目部提出的索賠屬于哪種類型?項目部應提供哪些索賠資料?
3、交通疏導方案(2)中還應規劃設置哪些交通疏導作業區域?
4、交通疏導方案中還應補充哪些措施?
3、補充和完善水泥穩定土底基層雨期施工質量控制措施。
