某公司承擔了一項長途直埋光纜線路工程,全程210KM,線路經過城區、農田和草原,分兩個中繼段,其中A段120千米,B段90千米。

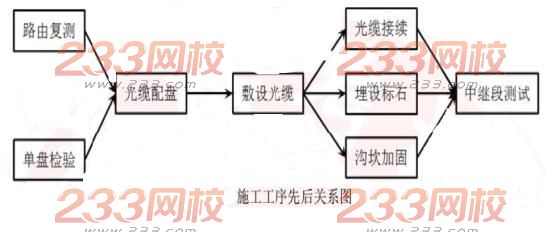

直埋光纜施工工序先后關系見圖(如圖1),項目部根據公司資源情況,結合工程特點,按每個施工隊同時只能進行一下工作進行了工作分解,計算了各項工作的持續時間,確定了各項工作的工作邏輯關系,編制了邏輯關系及持續時間表,并據此繪制了進度計劃網絡圖,給出了部分進度計劃網絡圖(如圖2)
問:
1、補充表中各項工作的緊前緊后工作
答:
2、繪制本項目完整的進度計劃雙代號網絡圖
答:
3、列出本項目的關鍵工作,計算計劃工期
答:關鍵工作:A、B、C、D、F、J、K
計劃工期:4+2+1+1+9+8+4=29天
4、列出本項目中繼段測試的項目和所用儀表
答:(1)中繼段光纖線路衰減系數( dB/km)及傳輸長度的測試:光時域反射儀( OTDR)
(2)光纖通道總衰減:穩定的光源、光功率計
(3)光纖后向散射曲線;光時域反射儀( OTDR)
(4)偏振模色散PMD測試:偏振模色散測試儀
(5)光纜對地絕緣測試:高阻計或500伏兆歐表
5、本工程的主要環境影響因素有哪些。
答:光(電)纜測試時,隨意丟棄的廢電池、包裝垃圾;
發電機、抽水機工作時的廢氣和噪聲;
開挖光(電)纜溝時,造成的植被破壞、揚起的塵土;
人(手)孔排出沿街漫流的水;
墻壁、樓板鉆孔時的噪聲、粉塵;
光(電)纜接續時,隨意丟棄的下腳料、垃圾、廢棄物;
封縮熱縮制品使用噴燈時造成的廢氣;
吹纜設備工作時空氣壓縮機的噪聲排放;
剩余油漆被焚燒或填埋;
電纜芯線被焚燒;
隨意傾倒的伙房泔水和生活垃圾等。
