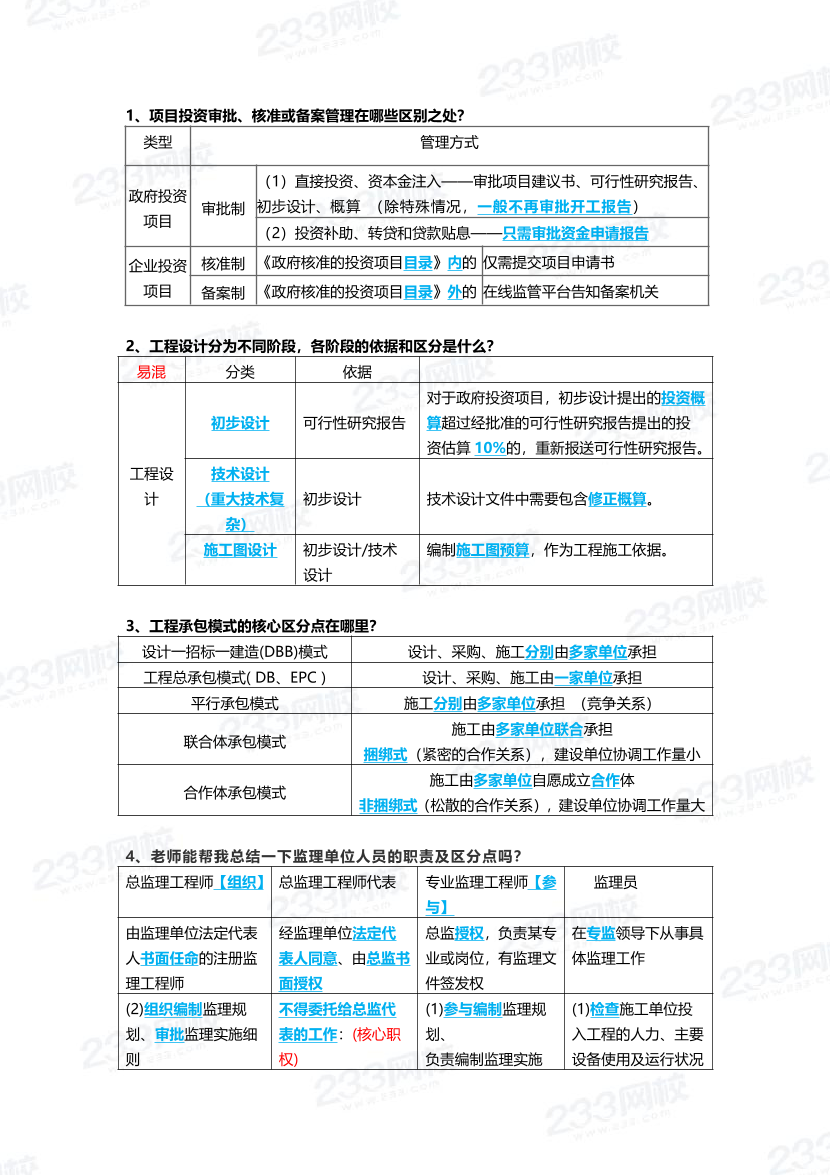

1、項目投資審批、核準或備案管理在哪些區別之處?
類型 管理方式
政府投資
項目 審批制
(1)直接投資、資本金注入——審批項目建議書、可行性研究報告、
初步設計、概算 (除特殊情況,一般不再審批開工報告)
(2)投資補助、轉貸和貸款貼息——只需審批資金申請報告
企業投資
項目
核準制 《政府核準的投資項目目錄》內的 僅需提交項目申請書
備案制 《政府核準的投資項目目錄》外的 在線監管平臺告知備案機關
2、工程設計分為不同階段,各階段的依據和區分是什么?
易混 分類 依據
工程設
計
初步設計 可行性研究報告
對于政府投資項目,初步設計提出的投資概
算超過經批準的可行性研究報告提出的投
資估算 10%的,重新報送可行性研究報告。
技術設計
(重大技術復
雜)
初步設計 技術設計文件中需要包含修正概算。
施工圖設計 初步設計/技術
設計
編制施工圖預算,作為工程施工依據。
3、工程承包模式的核心區分點在哪里?
設計一招標一建造(DBB)模式 設計、采購、施工分別由多家單位承擔
工程總承包模式( DB、EPC ) 設計、采購、施工由一家單位承擔
平行承包模式 施工分別由多家單位承擔 (競爭關系)
聯合體承包模式 施工由多家單位聯合承擔
捆綁式(緊密的合作關系),建設單位協調工作量小
合作體承包模式 施工由多家單位自愿成立合作體
非捆綁式(松散的合作關系),建設單位協調工作量大
4、老師能幫我總結一下監理單位人員的職責及區分點嗎?
總監理工程師【組織】 總監理工程師代表 專業監理工程師【參
與】
監理員
由監理單位法定代表
人書面任命的注冊監
理工程師
經監理單位法定代
表人同意、由總監書
面授權
總監授權,負責某專
業或崗位,有監理文
件簽發權
在專監領導下從事具
體監理工作
(2)組織編制監理規
劃、審批監理實施細
則
不得委托給總監代
表的工作:(核心職
權)
(1)參與編制監理規
劃、
負責編制監理實施
(1)檢查施工單位投
入工程的人力、主要
設備使用及運行狀況
