考點二十七:人工工日消耗量的計算
人工工日消耗量=基本用工+超運距用工+輔助用工+人工幅度差用工
人工幅度差用工數量=(基本用工+超運距用工+輔助用工)×人工幅度差系數
1.已知預算定額中某分項工程的基本用工量為 0.677 工日,超運距用工量 0.02 工日,輔助用工量 0.08 工日,人工幅度差系數取 10%,則該分項工程的人工消耗量指標為()工日。
A.0.745
B.0.767
C.0.833
D.0.855
【答案】D
【解析】本題考查人工工日消耗量的計算。
人工工日消耗量=基本用工+超運距用工+輔助用工+人工幅度差用工
人工幅度差用工數量=(基本用工+超運距用工+輔助用工)×人工幅度差系數
(0.677+0.02+0.08)×(1+10%)=0.855 工日
考點二十八: 人工定額相關計算
時間定額=1/產量定額產量定額=1/時間定額
每工產量=1/單位產品時間定額(工日)
1.正鏟挖土機每一臺班勞動定額為 0.466/4.29,表示正鏟挖土機的臺班產量定額為 4.29(100m3/臺班);配合挖土機施工的工人小組的人工時間定額為 0.466(工日/100m3):則可推算出配合挖土機施工的工人小組的人數為()。
A.1 人
B.2 人
C.3 人
D.4 人
【答案】B
考點二十九:工程量偏差導致工程價款調整

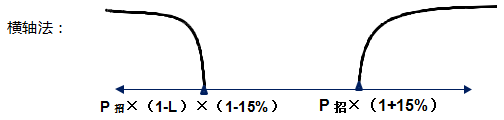

需要調整單價的部分(超出原清單工程量 115%以上的部分,低于原清單工程量 85%以下的全部),該部分的綜合單價需要重新確定,如上圖,用招標控制價單價計算出兩個分節點值,再看投標報價單價在那個區間,
(1) 當投標單價在中間區間,新的綜合單價延用原投標單價,不做調整
(2) 當投標單價在左邊區域,新的綜合單價以左邊節點值為準
當投保單價在右邊區域,新的綜合單價以右邊節點值為準
1. 根據《建設工程工程清單計價規范》(GB50500-2013),采用清單計價的某分部分項工程,招標控制價的綜合單價為 350 元,承包人投標報價的綜合單價為 300 元,該工程投標報價總價的下浮率為 5%,結算時,該分部分項工程工程量清單工程量增加了 16%,且合同未確定綜合單價調整方法,則對該綜合單價的正確處理方式是( )
A. 調整為 257 元
B. 調整為 282.63 元
C. 不做任何調整
D. 調整為 345 元
【答案】C
【解析】通過橫軸法,用招標控制價單價 350 元,計算出兩個左右節點值分別為:282.63 元和 402.5 元,再看投標報價單價在那個區間,300 元在中間區間,則不做調整。
考點三十:物價變化導致綜合單價調整
當沒有約定,且材料、工程設備單價變化超過 5%時,超過部分的價格應按照價格指數調整法或造價信息差額調整法計算調整材料、工程設備費。
1.某工程合同價為 300 萬元,本期完成合同價款 100 萬元,合同約定:采用調值公式進行動態結算,其中固定要素比重為 0.2,調價要素分為 A、B、C 三類,分別占合同價的比重為 0.15、0.35、0.3,結算時價格指數分別增長了 20%、15%、25%,則該工程需要調整的價款差額為()萬元。
A.115.75
B.19.75
C.15.75
D.120.75
【答案】C
2. 某工程約定當價格波動超過一定范圍時根據價格調整公式調整合同價格。已知不調部分占合同總價的 20%,可調部分有人工費、運輸費、鋼筋價格、混凝土價格,其占可調部分的比例分別為 40%、10%、20%、30%。基準日期的價格指數均為 100,結算時采用的價格指數分別為 110、105、106、108。若結算當月完成的合同金額 1000 萬,則調整后的合同金額為( )萬元。
A. 1064.8
B. 1148.6
C. 1281.0
D. 1384.2
【答案】A
【解析】1000×[0.2+0.4×0.8×1.1+0.1×0.8×1.05+0.2×0.8×1.06+0.3×0.8×1.08]=1064.8
