21.某工程采購的一批鋼材的出廠價為3980元/噸,運費為50元/噸,運輸損耗率為0.5%,采購報關費為2%,則這批鋼材的載量單價為(  )元/噸。

A.4129.90

B.4079.90

C.4050.15

D.4131.15

233網校答案:D

233網校解析:2015年考題的重現,兩個數加到一塊乘以兩個費率,費率要分開乘2次而不是加起來乘一次。費率要分開乘2次比加起來乘一次要大一點點,A和D中,D比A大一點點,所以選D。P172。

22.下列建設項目投資中,屬于動態投資的是(  )

A.建設期利息

B.設備及工器具購置費

C.鋪地流動資金

D.基本預備費

233網校答案:A

233網校解析:本題目考核靜態投資和動態投資的分類,當然為了增加難度,題目中加入了鋪底流動資金作為干擾項,但難度仍然不大,建設期利息屬于動態投資是很常規的考點。P155。

23.編制人工定額時,基本工作結束后整理勞動工具時間應計入(  )

A.休息時間

B.不可避免的中斷時間

C.有效工作時間

D.損失時間

233網校答案:C

233網校解析:本題考核人工定額的時間分類,對于基本工作結束后整理勞動工具時間屬于準備和結束時間,屬于有效工作時間。P181-182。

24.某獨立土方工程,根據《建設工程工程量清單計價規范》(GB50500-2013),簽訂了固定單價合同,招標工程量為3000m3,承包人標書中土方工程報價為55元m3。合同約定:當實際工程量超過估計工程量15%時,超過部分工程量單價調整為50元/m3。工程結束時實際完成并經監理確認的土方工程為4500m3,則土方工程總價為(    )。

A.242250 B.240000

C.247500 D.225000

233網校答案:A

233網校解析:固定單價是在風險范圍內單價固定,對于本題,工程量的風險就是15%,在15%范圍以內,單價不變,超出15%范圍的部分,單價按照合同約定調整。這個題目和教材的題目基本類似,計算過程為:

3000*(1+15%)*55+【4500-3000*(1+15%)】*50=242250元。P255。

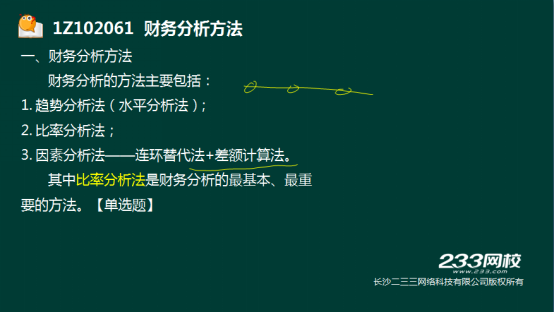

25.某施工企業8月份鋼筋原材料的實際費用為2萬元,而計劃值為20萬元,由于鋼筋原材料費由工程數量、單位工程量鋼筋耗用量和鋼筋單位3個因素乘積構成,若分析這3個因素對鋼筋原材料的影響方向及程度,適宜采用的財務分析方法是(  )

A.概率分析法

B.因素分析法

C.結構分析法

D.趨勢分析法

233網校答案:B

233網校解析:本題考核財務分析的3種方法,趨勢分析、比率分析和因素分析的定義,簡單的題目,因為題目中提到了“若分析這3個因素對鋼筋原材料的影響方向及程度”很明顯屬于因素分析法。P134。

26.國家計量規范規定不宜計量的措施項目費的通用計算方法是(  )

A.∑(措施項目工程量*綜合單價)

B.∑(計算基數*相應費率)

C.∑(直接工程費*相應費率)

D.∑(措施項目項數*綜合單價)

233網校答案:B

233網校解析:不宜計量的措施項目費屬于總價措施項目,這部分措施項目無法采用綜合單價法計算,所以排除A和D;C中出現了直接工程費,現在44號文也好,清單規范也好,都沒有直接工程費的說法,肯定是錯的。選B。P175-176。

27.根據《建設工程工程量清單計價規范》(GB50500-2013),下列費用可用暫列金額支付的是(  )

A.業主提出設計變更增加的費用

B.業主提供了暫估價的材料采購費用

C.因承包人原因導致隱蔽工程質量不合格的返工費用

D.固定總價合同中材料價格上漲費用

233網校答案:A

233網校解析:考核暫列金額的定義,是用于合同簽訂時尚未確定的或者不可預見的材料設備采購,索賠變更簽證的費用,變更屬于簽訂合同時尚未確定的,所以符合暫列金額的支付內容。從排除法的角度,B中,業主提供了暫估價的材料采購費用,這部分作為材料費已含在綜合單價中;C屬于不能索賠的項目,施工單位自己承擔。D注意是總價合同,所以材料價格上漲費用施工單位自己承擔。選A。P229。

28.根據《建設工程工程量清單計價規范》(GB50500-2013),關于合同工期的說法正確的是(  )。

A.發包人要求合同工程提前竣工的,應承擔承包人由此增加的提前竣工費用

B.招標人壓縮的工期天數不得超過定額工期的30%

C.招標人壓縮的工期天數超過定額工期的20%但不超過30%時,不額外支付趕工費用

D.工程實施過程中,發包人要求合同工程提前竣工的,承包人必須采取加快工程進度的措施

233網校答案:A

233網校解析:發包人要求提前竣工,一個基本的常識是必須征得承包人的同意,因為承包人要考慮提前竣工的趕工會不會影響工程的質量和安全,所有的進度壓縮都要以保證質量和安全為前提,所以D是錯誤的。在這個前提下,提前竣工的趕工幅度不能超過定額工期的20%,這是去年的考題,所以排除B和C,A的說法是常識。P264。

29.根據《建設工程工程量清單計價規范》(GB50500-2013),在合同履行期間,由于招標工程量清單缺頁,新增了分部分項工程量清單項目,關于其合同價款確定的說法,正確的是(  )。

A.新增清單項目的綜合單價應當由監理工程師提出

B.新增清單項目導致新增措施項目的,承包人應將新增措施項目施工方案提交發包人批準

C.新增清單項目綜合單價應由承包人提出,但相關措施項目費用不能再做調整

D.新增清單項目應由額外工程處理,承包人可選擇或者不做

233網校答案:B

233網校解析:由于招標工程量清單缺項,新增了分部分項工程量清單項目,要按照變更處理。A的錯誤在于不是監理工程師提出,應該是承包人提出;B是去年的考題重現;C中,措施項目也可以調整,D中,對于變更,承包人沒有拒絕的權利,所以選B。P254。

30.關于企業存貨管理的說法,正確的是(  )。

A.存貨管理的目標是最大限度地降低存貨成本

B.存貨管理是要在存貨成本與存貨效益之前做出權衡,達到兩者之間的最佳結合

C.財務部門存貨管理的職責是選擇供應單位及籌集訂貨資金

D.根據存貨管理的ABC分析法,應對C類存貨實施嚴格控制

233網校答案:B

233網校解析:本題是綜合論述題,從存貨管理的相關內容摘取了4句話,首先看A,存貨管理的目標不是最大限度的降低成本,而是企業利益的最大化,存貨成本降低了,但企業效益受到影響,也是得不償失的,這個可以從常識判斷。B是對的,因為和A是說法相反的選項;C中財務部門的職責是確定進貨時間和批量,實施嚴格控制的是A類存貨。P152-153。

  熱點推薦
  2017年一級建造師報考條件/在線查詢
  2017年一級建造師考試報名時間及入口
  2017一級建造師火熱報名中,VIP班鎖定90%必考點,一次過4科,立即報名>>

下載233網校一級建造師APP,更多考試信息及時與你分享!
一級建造師考試app

添加一建學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

一級建造師書店
互動交流
掃描二維碼直接進入一建微信公眾號

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 鲜城| 台北市| 黔西| 荆门市| 常宁市| 元阳县| 巢湖市| 革吉县| 土默特右旗| 甘孜县| 山西省| 林周县| 全南县| 桐柏县| 慈利县| 平昌县| 南江县| 枝江市| 富锦市| 永昌县| 大庆市| 林州市| 会同县| 禹州市| 长岭县| 万年县| 乐平市| 新巴尔虎左旗| 谢通门县| 成安县| 基隆市| 德兴市| 嘉兴市| 灌南县| 陇南市| 锦屏县| 辉县市| 吴旗县| 临漳县| 柘荣县| 水城县|
