一建《機電》第二章近5年考核分值約6-18分,是占分大戶!本文精準提煉該章11個核心高頻考點,涵蓋高頻命題點與易錯難點。備考時間緊?鎖定這些精華考點,助你輕松拿下這些分!
?? 加學霸君微信,進免費刷題群 ??

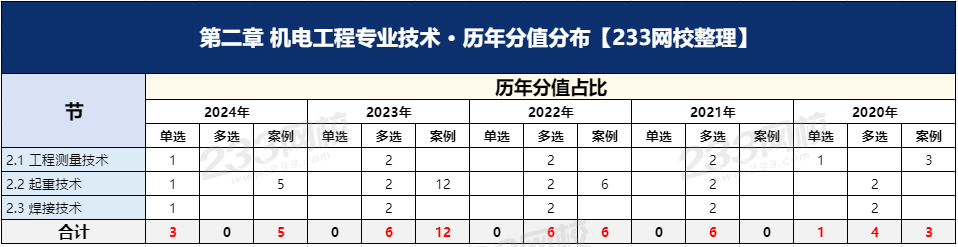

一、一建《機電》歷年分值分布情況
一建《機電》第二章共3個小節,各小節在歷年考試中的分值分布和重要程度有所不同。下面為大家羅列了各節、各題型歷年分值占比等,如下表:
二、一建《機電》第二章核心考點
考點1、工程測量方法及要求
1.測量方法
分類 | 測量內容 | 測量原理 | 測量儀器 | 埋設 |
水準測量 (高差) | 高差 | 水平視線原理 | 水準儀 水準標尺 | 基礎上 |
沉降觀測點 | 高差 | 二等水準法 | 水準儀 | 基礎上 |
基準線測量 (平面) | 縱向中心線 橫向中心線 | 兩點成一直線 | 經緯儀 檢定鋼尺 | 中心標板 |
2.高程測量
測量方法 | 適用特點 | 測量工具 |
水準測量 | 最精密水準測量的方法 | 水準儀和標尺 |
三角高程測量 | 在山區或地形起伏較大的地區測定地面點高程時 | 經緯儀、全站儀和(激光)測距儀 |
氣壓高程測量 | 主要用于低精度的高程測量 | 最常用的儀器為空盒氣壓計和水銀氣壓計。 |
影響三角高程測量精度的因素:距離誤差、垂直角誤差、大氣垂直折光誤差、儀器高和視標高的誤差。
考點2、工程測量的實施與控制
測量程序:確認永久基準點、線→設置基礎縱橫中心線→設置基礎標高基準點→設置沉降觀測點→安裝過程測量控制→實測記錄等。
考點3、工程測量儀器的應用
測量儀器 | 實例 |
水準儀 | 建筑工程測量控制網標高基準點的測設及廠房、大型設備基礎沉降觀測。 |
經緯儀 | 測量水平角和豎直角;建立平面控制網的測量和測量廠房(車間)柱安裝垂直度。 |
全站儀 | 有角度測量、距離(斜距、平距、高差)測量、三維坐標測量、導線測量、交會定點測量和放樣測量。 |
考點4、起重機械的分類與選用
1.計算載荷:
1)動載荷系數
一般取動載荷系數k1= 1.1。
2)不均衡載荷系數
一般取不均衡載荷系數K2= 1.1~1.25。
3)吊裝計算載荷
單臺吊裝計算載荷(簡稱計算載荷)=K1×Q。
多臺起重機聯合起吊設備,計算載荷的一般公式為=K1×K2×Q。
3.額定起重量
兩臺起重機械同時起吊一重物時,宜選用相同類型或性能相近的起重機。要根據起重機械的起重能力進行合理的負荷分配;起吊重量不應超過兩臺起重機械所允許起吊重量總和的75%。每一臺起重機械的負荷量不宜超過其安全負荷量的80%。
2.流動式起重機的選用
(1)流動式起重機的選用步驟
步驟 | 依據 | 確定及選擇 |
1 | 根據被吊設備或構件的就位高度、現場具體情況等; | 站車位置+R |
2 | 就位高度、設備尺寸、吊索高度等和站車位置(幅度); | 確定臂長 |
3 | 根據已確定的幅度(回轉半徑)、臂長,由起重機的起重性能表或起重特性曲線; | 查表:額定起重量 |
4 | 如果起重機的額定起重量大于計算載荷; | 合格,否則重新選擇 |
5 | 計算吊臂與設備、吊鉤與設備及吊臂之間的安全距離。 | 符合規范要求,合格; 否則重選; |
(2)流動式起重機的基礎處理
1)流動式起重機必須在水平堅硬地面上進行吊裝作業。吊車工作位置(包括吊車行走路線)的地基需進行處理。
2)根據地基土質情況或以測定的地面耐壓力為依據,采用合適的方法進行處理。在復雜地基上吊裝重型設備,應請專業人員對基礎進行專門設計,并編制地基處理方案。
3)處理后的地基應做耐壓力測試,常用壓重法或請第三方測試機構進行測試。
考點5、索吊具的分類與選用
1.吊梁(平衡梁)的作用
(1)減少被吊設備(構件)起吊時所承受的擠壓力,避免吊索損壞設備。
(2)縮短吊索高度,減小動滑輪的起吊高度。
(3)構件剛度不滿足而需要多吊點起吊受力時平衡和分配各吊點載荷。
(4)轉換吊點。在同一臺非標準起重機(如桅桿)的一個吊耳上,如需要掛兩套及其以上的滑輪組,也需要采用平衡梁。
考點6、吊裝方法和吊裝穩定性要求
1.利用構筑物吊裝
1)應對承載的結構在受力條件下的強度和穩定性進行校核。
2)選擇的受力點和方案應征得設計人員的同意。
3)對于通過錨固點或直接捆綁的承載部位,還應對局部采取補強措施;如采用大塊鋼板、枕木等進行局部補強,采用角鋼或木方對梁或柱角進行保護。
4)施工時,應設專人對受力點的結構進行監視。
2.起重吊裝作業失穩的原因及預防措施
主要原因 | 措施 | |
起重機械失穩 | ①超載 ②支腿不穩定 ③機械故障 ④起重臂桿仰角超限 | ①嚴禁超載 ②嚴格機械檢查、打好支腿并用道木和鋼板墊實和加固、確保支腿穩定 ③起重臂桿仰角45°≤θ≤78° |
吊裝系統失穩 | ①多機吊裝的不同步; ②不同起重能力的多機吊裝荷載分配不均; ③多動作、多崗位指揮協調失誤; ④桅桿系統纜風繩、地錨失穩 | ①盡量采用同機型、吊裝能力相同或相近的吊車,并通過主副指揮來實現多機吊裝的同步; ②通過計算機控制來實現多吊點的同步; ③制定周密指揮和操作程序并進行演練,達到指揮協調一致; ④嚴格按吊裝方案和工藝計算設置,設置完成后進行檢查并做好記錄。 |
吊裝設備或構件失穩 | 由于設計與吊裝時受力不一致、剛度偏小 | 對于細長、大面積設備或構件采用多吊點吊裝;薄壁設備進行加固加強;加固或加大截面積,提高剛度 |
考點7、吊裝方案的編制與實施
1.吊裝工藝設計
(1)吊裝參數表。
主要包括:設備規格、尺寸、設備總重量、吊裝總重量、重心標高、吊點方位及標高等。
若采用分段吊裝法,應注明設備分段尺寸、分段重量。速記:【1尺寸+2重量+2標高】
2.吊裝方案的實施
(1)審批(首先判斷是危大工程還是超危大工程,超危大工程需要組織專家論證,“三總”簽字:分包單位技術負責人、總承包單位技術負責人、總監理工程師)
(2)交底
①吊裝方案經批準后應下發給有關單位和人員,在初步了解方案內容后, 一般在施工準備階段進行技術交底。
②吊裝技術負責人或方案編制人向參與吊裝的有關人員進行技術交底。
③方案交底以吊裝方案的內容和設計圖紙為依據,重點是工程特點、吊裝程序、工藝方法、技術關鍵和安全措施。
(3)試驗和試吊
| 試吊的時間不宜過長,一般控制在10min左右。 試吊時設備離開地面的距離不應超過100mm。 試吊后要對各吊裝機索具進行一次全面檢查。對出現的異常情況,應采取措施加以解決,必要時應再進行一次試吊。 |
(4)吊裝就位和收尾
| 在吊裝現場進行吊裝作業過程中有觸電危險時,如架空線等應聯系停電,并派人監護。 對需要中斷的道路應在路口處按規定設置警示牌、警示燈,并派專人看守。 還要在吊裝現場設置警界區域,發放吊裝工作證,禁止無關人員進入,以防不測。 |
考點8、焊接設備和焊接材料的分類及選用
焊條選用原則:
對承受載荷、較高塑性韌性、易產生裂紋焊件——低氫型焊條;
焊接部位難以清理的焊接——酸性焊條;
狹小或通風條件差的場合——酸性焊條;
酸性焊條和堿性焊條都可滿足—酸性焊條或低塵焊條;
考點9、焊接方法和焊接工藝
1.焊接工藝評定
(1)焊接工藝評定
是為驗證所擬定的焊接工藝正確性而進行的試驗過程及結果評價。
(2)注意
焊工施焊時使用的作業指導書,可保證施工時質量的再現性。一個焊接工藝評定報告可用于編制多個焊接作業指導書。一個焊接作業指導書可以依據一個或多個焊接工藝評定報告編制。
(3)焊接工藝評定規則
凡是重要因素變化 | 都需要重新進行評定; 如焊接方法、母材分類、母材厚度、焊絲類別、預熱、焊后熱處理、保護氣體種類、電流種類和極性等變化。 |
當有沖擊韌性要求時 | 補加因素就上升為重要因素; 如線能量、平焊改立焊、多道焊改為單道焊等; |
次要因數變化 | 則無需要進行評定,如坡口形式尺寸、焊絲規格、保護氣體流量等,但需要重新編制焊接工藝規程。 |
考點10、焊接應力與焊接變形
降低焊接應力的措施
焊接應力 | 焊接變形 | ||
設計 措施 | (1)減少焊縫的數量和尺寸 (2)避免焊縫過于集中 (3)優化設計結構 | 焊接結構 設計 | (1)合理安排焊縫位置 (2)合理選擇焊縫數量和長度 (3)合理選擇坡口形式 |
工藝 措施 | (1)采用較小的焊接線能量 (2)合理安排裝配焊接順序 (3)層間錘擊 (4)預熱拉伸補償焊縫收縮(機械拉伸或加熱拉伸) (5)焊接高強鋼時,選用塑性較好的焊條 (6)預熱 (7)消氫處理 (8)焊后熱處理 (9)利用振動法來消除焊接殘余應力 | 采取合理的 裝配工藝 措施 | (1)預留收縮余量法 (2)反變形法 (3)剛性固定法 (4)合理選擇裝配程序 |
采取合理的 焊接工藝 措施 | (1)合理的焊接方法 (2)合理的焊接線能量 (3)合理的焊接順序和方向 |
考點11、焊接質量檢驗
1.焊接質量檢驗方法
破壞性檢驗 | 力學性能試驗 | 彎曲試驗、拉伸試驗、沖擊試驗、硬度試驗、斷裂性試驗、疲勞試驗 |
化學分析試驗 | 化學成分分析、不銹鋼晶間腐蝕試驗、焊條擴散氫含量測試。 | |
金相試驗 | 宏觀組織、微觀組織。 | |
非破壞性檢驗 | 外觀檢驗 | |
無損檢測(滲透檢測PT、磁粉檢測MT、超聲檢測UT、射線檢測RT)。 |
2.焊后質量檢驗
焊后檢驗 | 內容 | ||
目視檢驗 | 裂紋、未焊透、未熔合、表面氣孔、外露夾渣、未焊滿 | ||
無損檢測 | 內部 | 射線檢測 | ? 優點:準確、對體積型缺陷和薄壁工件中的缺陷檢測率較高。 ? 缺點:對面積型的有時會漏檢、有害、陳本高 |
超聲檢測 | ? 優點:適用于厚壁、無害、成本低、快。 ? 缺點:無直觀圖像,薄壁工件檢測困難,工作量大 | ||
表面 | 滲透檢測 | ||
磁性檢測 | |||
其他檢驗 | 硬度檢驗、腐蝕試驗、金相試驗 |
進入233網校一級建造師資料包,下載更多一建備考資料>>
2025年一級建造師四色筆記全新升級上線,助你鎖定核心考點,短時沖刺及格線!
四色筆記的誕生,正是為了解決大家的備考痛點!
??紅色高頻考點→命題組出題范圍
??綠色易錯易混→考場陷阱先預防
??藍色數字計算→關鍵數據不遺忘
??紫色技巧口訣→應試加分有錦囊
拿到四色筆記后,建議你這樣復習:
一輪:全面鋪開,用四色標記,搭建知識框架。
二輪:聚焦重點,強化紅綠藍紫,攻克薄弱環節。
三輪:查漏補缺,鞏固四色要點,從容應對考試。
立即行動,搶占備考先機!
9月份,我們頂峰相見!
溫馨提示:文章由作者233網校-lxh獨立創作完成,未經著作權人同意禁止轉載。
