一、單項選擇題
1、在進行建設工程項目總進度目標控制前,首先應( )。
A.制定項目進度控制的措施
B.對項目實施進行總體部署
C.分析和論證進度目標實現的可能性
D.編制施工總進度規劃
233網校講師答案:C
2、施工方應視項目特點和進度控制的需要,編制( )。
A.項目動用前準備工作計劃
B.施工進度計劃
C.設計進度計劃
D.主要設備采購工作計劃
233網校講師答案:B
3、如果一個進度計劃系統由總進度規劃、項目子系統進度計劃、項目子系統的單項工程進度計劃組成。該進度計劃系統是由( )的計劃組成的計劃系統。
A.不同功能
B.不同項目參與方
C.不同深度
D.不同周期
233網校講師答案:C
4、根據建設工程項目總進度目標論證的工作步驟,在完成“項目結構分析”工作之后應立即進行的工作是( )。
A.調查研究和收集資料
B.進度計劃系統的結構分析
C.項目的工作編碼
D.編制各層進度計劃
233網校講師答案:B

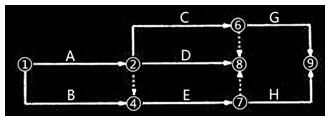

5、根據下列邏輯關系表繪制的雙代號網絡圖如下圖所示,其存在的錯誤是( )。
工作名稱 |
A |
B |
C |
D |
E |
G |
H |
緊前工作 |
— |
— |
A |
A |
A,B |
C |
E |

A.節點編號不對 B.有多個終點節點
C.邏輯關系不對 D.有多個起點節點
233網校講師答案:B
6、某工作有且僅有兩個緊后工作C、D,其中C工作最早開始時間為10,最遲完成時間18,持續時間為5天,D工作最早開始時間為10,最遲完成時間20,持續時間為6天;該工作與C工作間的時間隔為2天,與D工作間的時間間隔4天,則該工作時間的總時差為( )天
A.3 B.4
C.5 D.6
233網校講師答案:C

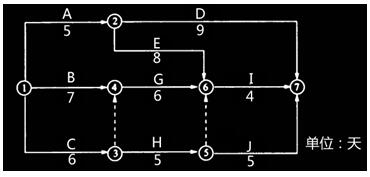

7、某分部工程雙代號網絡計劃如下圖所示,則工作C的自由時差為( )天。

A.1 B.2
C.3 D.0
233網校講師答案:D
8、某工程網絡計劃中,工作M的總時差為5天,自由時 差為3天。在計劃執行情況的檢查中,發現只有工作M的實際進度拖后了4天,則關于工作M實際進度的說法,正確的是( )。
A.使總工期拖后1天,使后續工作最早開始時間拖后1天
B.不影響總工期,也不影響后續工作的正常進行
C.使總工期拖后1天,但不影響后續工作的正常進行
D.不影響總工期,但使后續工作最早開始時間拖后1天
233網校講師答案:D

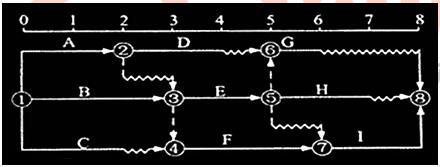

9、某工程雙代號時標網絡計劃如下圖所示(時間單位:周),工作A的總時差為( )周。

A.1 B.0
C.2 D.3
233網校講師答案:A
10、關于關鍵工作和關鍵線路的說法正確的是( )。
A.關鍵線路上的工作全部是關鍵工作
B.關鍵工作不能在非關鍵線路上
C.關鍵線路上部允許出現虛工作
D.關鍵線路上的工作總時差均為零
233網校講師答案:A
11、下列進度控制措施中,屬于管理措施的是( )。
A.建立進度控制的會議制度
B.分析影響項目工程進度的風險
C.制定項目進度控制的工作流程
D.選用有利的設計和施工技術
233網校講師答案:B
12、下列為加快進度而采取的各項措施中,屬于技術措施的是( )
A.編制進度控制工作流程
B.實行班組內部承包制
C.用大模板代替小鋼模
D.重視計算機軟件的應用
233網校講師答案:C
