11.建設工程項目施工成本控制的主要依據有( )。
A.工程承包合同
B.進度報告
C.施工成本計劃
D.施工成本預測資料
E.工程變更

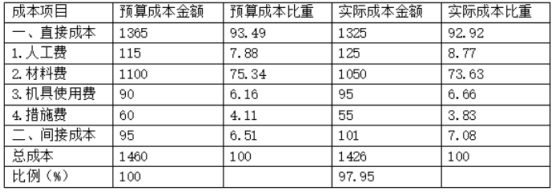

12.某項目預算成本及實際成本的構成表(單位:萬元)如下,作降低成本的計算分析后,正確的有( )。
A.成本比例增加最大的是間接成本
B.直接成本占預算總成本降低率為 2.74
C.成本節約做的最好的是措施費
D.直接成本增加比例最大的是人工費
E.材料費節約占預算總成本的 3.51
13.按照功能不同,進度計劃系統可分為( )。
A.競爭性進度規劃
B.控制性進度規劃
C.指導性進度規劃
D.實施性進度計劃
E.總進度規劃
14.關于施工進度計劃調整的說法,正確的是( )。
A.當資源供應發生異常時,可調整工作的工藝關系
B.當實際進度計劃拖后時,可縮短關鍵工作持續時間
C.為充分利用資源、降低成本,應減少資源的投入
D.任何情況下均不允許增減工作項目
E.網絡計劃的調整,既可定期進行,也可根據檢查的結果在必要時進行
15.關于雙代號工程網絡計劃說法正確的有( )。
A.總時差最小的工作為關鍵工作
B.關鍵線路上允許有虛箭線和波形線的存在
C.網絡計劃中以終點節點為完成節點的工作,其自由時差和總時差相等
D.除了以網絡計劃終點為完成節點的工作,其他工作的最遲完成時間應等于其緊后工作最遲開始時間的最小值
E.每項工作的自由時差為零,其總時差必為零
16.下列進度控制的措施中,屬于管理措施的有( )。
A.選擇承發包模式
B.進行工程進度的風險分析
C.落實資金供應的條件
D.編制項目進度控制的工作流程
E.進行有關進度控制會議的組織設計
17.項目質量控制體系的運行環境包括( )條件。
A.項目的合同結構
B.質量管理的資源配置
C.最高管理者的質量方針
D.項目的施工質量計劃
E.質量管理的組織制度
18.施工質量計劃的基本內容包括( )。
A.質量總目標及分解目標
B.工序質量偏差的糾正
C.質量管理組織機構和職責
D.施工質量控制點及跟蹤控制的方式
E.質量記錄的要求
19.建設工程符合下列( )條件方可進行竣工驗收。
A.完成工程設計和合同約定的大部分內容
B.有勘察、設計、施工、監理等各方負責人分別簽署的質量合格文件
C.有完整的技術檔案和施工管理資料
D.工程質量監督機構責令整改的問題基本整改完畢
E.建設單位已經審核工程款申請文件
20.根據《生產安全事故報告和調查處理條例》(國務院令第 493 號),事故調查報告的內容主要有( )。
A.事故責任者的處理結果
B.事故發生經過和事故救援情況
C.事故造成的人員傷亡和直接經濟損失
D.事故項目及各參建單位概況
E.事故發生的原因和事故性質
