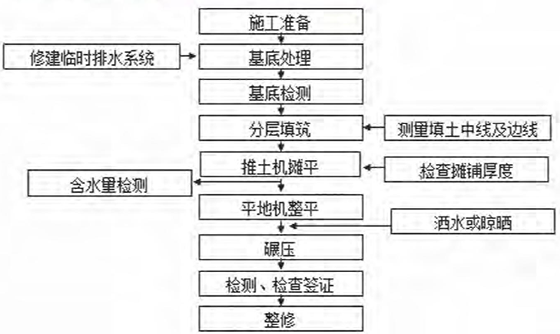

1.土方路堤施工工藝流程
2.填筑要求
(1)水平分層、分段填筑、分層壓實。連續厚度不小于500mm。最后一層壓實厚度不小于100mm。
(2)敏感性小的填料填筑在上層,強度小的在下層。有地下水的,用透水性好的填料。
(3)在透水性不好的壓實層上填筑透水性好的填料前,設2%-4%的雙向橫坡,不得在透水性好的填料上覆蓋透水性不好的填料。
(4)每種填料的松鋪厚度,由試驗確定。
(5)填料壓實后的寬度不得小于設計寬度。
(6)從最低處起分層填筑,分層壓實。縱坡>12%,橫坡陡于1:5,挖寬臺階。
(7)搭接部位,按1:1坡度分層留臺階,交替搭按時,長度不小于2m。
(8)注意三四級公路的壓實度(%)
3.填筑方法
土質路堤填筑常用推土機、鏟運機,平地機、挖掘機、裝載機等機械
(1)分層填筑
①水平分層填筑:填筑時按照橫斷面全寬分成水平層次,逐層向上填筑,是路基填筑的常用方式。
②縱向分層填筑:依路線縱坡方向分層,逐層向坡向填筑。
(2)豎向填筑:從路基一端或兩端按橫斷面全部高度高,逐步推進填筑。由于填土過厚,不易壓實,僅用于無法自下而上填筑的深谷、陡坡、斷巖,泥沼等機械無法進場的路堤。
(3)混合填筑:路堤下層用豎向填筑而上層用水平分層填筑。適用于因地形限制或填筑堤身較高,不宜采用水平分層填筑或豎向填筑法自始至終進行填筑的情況。為宜,多在地勢平坦,或兩側有可利用的山地土場的場合采用。
4.土方路基工程施工中常見質量控制關鍵點(補充)
(1)施工放樣與斷面測量。
(2)路基原地面處理,按施工技術合同或規范規定處理,并認真整平壓實。
(3)使用適宜材料,必須采用設計和規范規定的適用材料,保證原材料合格,正確確定土的最大干密度和最佳含水量。
(4)每層的松鋪厚度,橫坡及填筑速率。
(5)分層壓實,控制填土的含水量,確保壓實度達到設計要求。
質量檢驗:
土方路基實測項目有:壓實度、彎沉值、縱斷高程、中線偏位、寬度、平整度、橫坡、邊坡。
