2019二級建造師市政專業16個養護時間考點歸納
1.石灰土、水泥土壓實后應立即灑水保濕養護不少于7d,直至上部結構施工為止。
2.二灰混合料的養護采用濕養,始終保持表面潮濕,也可采用瀝青乳液和瀝青下封層進行養護,養護期為7~14d。
3.級配類柔性基層可采用瀝青乳液和瀝青下封層進行養護,養護期為7~14d。
4.混凝土道路養護時間應根據混凝土彎拉強度增長情況而定,不宜小于設計彎拉強度的80%,一般宜為14~21d。
5.橋梁混凝土灑水養護的時間,采用硅酸鹽水泥、普通硅酸鹽水泥或礦渣硅酸鹽水泥的混凝土,不得少于7d。摻用緩凝型外加劑或有抗滲等要求以及高強度混凝土,不少于14d。
6.現澆混凝土水池混凝土澆筑后應遮蓋灑水養護,保持濕潤并不應少于14d。
7.砌筑溝道抹面砂漿終凝后,應及時保持濕潤養護,養護時間不宜少于14d。
8.水泥穩定土自拌合至攤鋪完成,不得超過3h;分層攤鋪時,應在下層養護7d后,方可攤鋪上層材料。

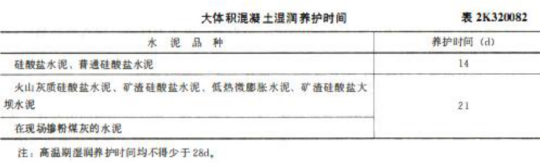

9.水泥混凝土面層冬期施工養護時間不少于28d。
10.大體積混凝土濕潤養護時間
11.地鐵車站混凝土終凝后應及時養護,墊層混凝土養護期不得少于7d,結構混凝土養護期不得少于14d。
12.后澆帶可做成平直縫、階梯形或楔形縫;后澆帶應采用補償收縮防水混凝土澆筑,其強度等級不應低于兩側混凝土;后澆帶應在兩側混凝土齡期達到42d后再施工。
13.初次支護噴射混凝土終凝2h后進行養護,時間不小于14d;冬期不得灑水養護;混凝土強度低于6MPa時不得受凍。
14.供熱管道試運行應在設計的參數下運行。試運行時間應在達到試運行的參數條件下連續運行72h。試運行應緩慢升溫,升溫速度不得大于10℃/h,在低溫試運行期間,應對管道、設備進行全面檢查,支架的工作狀況應做重點檢查。

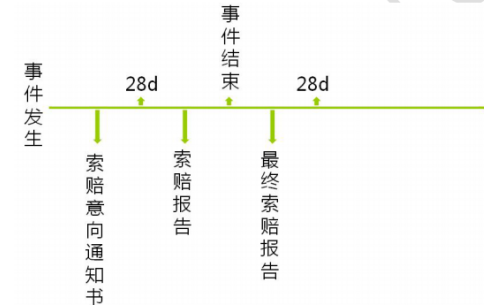

15.索賠報告
