三、案例分析題(共4題,每題20分)
(一)
【背景資料】
某公司中標一座城市跨河橋梁,該橋跨河部分總長101.5m,上部結構為30m+41.5m+30m三跨預應力混凝土連續箱梁,采用支架現澆法施工。
項目部編制的支架安全專項施工方案的內容有:為滿足河道18m寬通航要求,跨河中間部分采用貝雷梁-碗扣組合支架形式搭設門洞;其余部分均采用滿堂式碗扣支架;滿堂支架基礎采用筑島圍堰,填料碾壓密實;支架安全專項施工方案分為門洞支架和滿堂支架兩部分內容,并計算支架結構的強度和驗算其穩定性。
項目部編制了混凝土澆筑施工方案,其中混凝土裂縫控制措施有:
(1)優化配合比,選擇水化熱較低的水泥,降低水泥水化熱產生的熱量;
(2)選擇一天中氣溫較低的時候澆筑混凝土;
(3)對支架進行檢測和維護,防止支架下沉變形;
(4)夏季施工保證混凝土養護用水及資源供給;
(5)混凝土澆筑施工前,項目技術負責人和施工員在現場進行了口頭安全技術交底
【問題】
1、支架安全專項施工方案還應補充哪些驗算?說明理由。
2、模板施工前還應對支架進行哪些試驗?主要目的是什么?
3、本工程搭設的門洞應采取哪些安全防護措施?
4、對工程混凝土裂縫的控制措施進行補充。
5、項目部的安全技術交底萬式是否正確?如不正確,給出正確做法。
(二)
【背景資料】
某公司承建城市橋區泵站調蓄工程,其中調蓄池為地下式現澆鋼筋混凝土結構,混凝土強度等級C35,池內平面尺寸為62.0m*17.3m,筏板基礎。場地地下水類型為潛水,埋深6.6m。
設計基坑長63.8m,寬19.1 m,深12.6m,圍護結構采用φ800mm鉆孔灌注樁排樁+2道φ609mm鋼支撐,樁間掛網噴射C20混凝土,樁頂設置鋼筋混凝土冠梁。基坑圍護樁外側采用厚700mm止水帷幕,如圖2所示。
施工過程中,基坑土方開挖至深度8m處,側壁出現滲漏,并夾帶泥沙;迫于工期壓力,項目部繼續開挖施工;同時安排專人巡視現場,加大地表沉降、樁身水平變形等項目的檢測頻率。按照規定,項目部編制了模板支架及混凝土澆筑專項施工方案,擬在基坑單側設置泵車澆筑調蓄池結構混凝土。

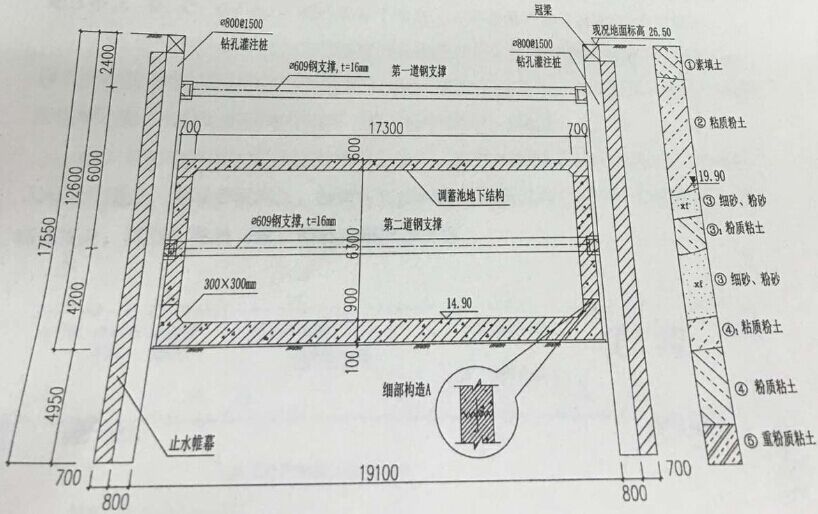

圖2調蓄池結構與基坑圍護斷網圖(單位:結構尺寸:mm,高程:m)
【問題】
1、列式計算池頂模板承受的結構自重分布荷載q(KN/m2),(混凝土容重y=25KN/m3);根據計算結果,判斷模板支架安全專項施工方案是否需要組織專家論證,說明理由。
2、計算止水帷幕在地下水中的高度。
3、指出基坑側壁滲漏后,項目部繼續開挖施工存在的風險。
4、指出基坑施工過程中風險最大的時段,并簡述穩定坑底應采取的措施。
5、寫出圖2中細部構造A的名稱,并說明其留置位置的有關規定和施工要求。
6、根據本工程特點,試述調蓄池混凝土澆筑工藝應滿足的技術要求。
