三、案例分析題(共4題,每題20分)
31、(一)背景資料
某施工單位中標一選礦廠工程。該工程采用工程量清單計價,分部分項工程費l600萬元,措施項目費l80萬元,安全文明施工費38萬元,其他項目費用20萬元,規費45萬元,稅金62.9萬元。
合同約定,當分部分項工程量增加(減少)幅度在5%以內,執行原有綜合單價;工程量增加幅度大于5%時,按原清單綜合單價的0.9倍結算;工程量減少幅度大于5%時,按原清單綜合單價的1.1倍結算。
基礎工程施工時,為確保工程安全性和可靠性,施工單位針對現場實際情況,將施工
方案中的基坑降水深度5.1m增加到6.Om,由此多投入措施項目費7萬元。
工程結算時,經現場測量,A、B分部分項工程量變化如下表:



分部分項工程

A

B

清單綜合單價(元/m3)

42

56

清單工程量(m3)

5400

6200

實際工程量(m3)

5800

5900

問題:
1.列式計算出本工程的中標價。
2.清單報價中,哪些費用屬于不可競爭費?
3.基礎_T-程施工時,施工單位能否就多投入的措施項目費用進行索賠?說明理由。
4.根據A、B兩項工程的實際工程量,分別計算A、B分部分項工程費用,并分別說明理由。



32、

(二)背景資料

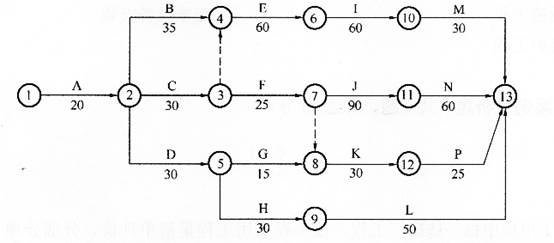

某礦井副井利用永久井架鑿井。主、副井筒掘砌同時到底,井筒工程結束后,為迅速轉入井底車場施工,施工單位編制了井底車場施工網絡進度計劃,如下圖所示,圖中時間單位為天。工程實施中,H工作因故延誤了30d。


問題:
1.由井筒轉入井底車場施工過渡期的工作主要包括哪些內容?
2.確定該礦井主、副井交替裝備方案,并說明臨時裝備完成后應盡快安排哪些巷道施工?
3.該礦井車場工程的總工期是多少天?指出關鍵線路。
4.H工作的延誤會對項目總工期和后續工作分別產生什么影響?



33、(三)背景資料
某施工單位承擔一立井井筒工程,該井筒凈直徑7.0m,井深580m。采用現澆混凝土支護,施工單位與建設單位指定的商品混凝土供貨商簽訂了供貨合同。由于施工場地偏僻,施工單位采購了壓力試驗機,建立了現場試驗室,自行檢驗混凝土強度。在施工過程中,施工單位每50m井筒預留一組試塊,在現場試驗室經過標準養護28d后,自行進行強度試驗。
當井筒施工到井深500m時,發現上部井壁淋水加大,項目經理要求加快混凝土澆筑進度,待澆筑完該?;炷梁笤偬幚砩喜烤诹芩?,結果該模混凝土脫模后出現質量問題。檢查發現,井壁嚴重淋水發生在井深450m附近。經調查,進行該段井壁混凝土澆筑時,供貨商沒有及時將混凝土送到,導致混凝土澆筑曾中斷2次,前后耽誤2h。經建設單位同意,施工單位對該段井壁進行了修復處理,投入費用20萬元。
井筒施工竣工驗收時,建設單位要求對井壁混凝土進行破壁檢查,每l00m檢查一處,共6處,全部合格。
問題:
1.施工單位在混凝土強度檢測方面的做法有何不妥?說明正確的做法。???
2.井筒工作面現澆混凝土時,處理上部淋水可采取哪些技術措施?
3.施工單位對井深450m處附近的井壁進行修復所投入的20萬元應由誰來承擔????
4.井筒竣工驗收應檢查的內容有哪些?
5.建設單位要求破壁檢查混凝土質量的做法是否正確?為什么?

34、

(四)背景資料
某新建礦井設計年生產能力為1 20萬噸,采用立井開拓方式。該礦井主井井深700m,建設單位在招標文件中提供的地質資料預測:在井深300~310m需穿過K含水巖層,預計涌水量35m3/h左右。某施工單位中標該工程,與建設單位簽訂了固定總價合同。由二級礦業工程注冊建造師王某擔任項目經理。
2013年2月10日,井筒施工至305m,未揭露到K含水巖層,施工單位認為建設單位提供的地質資料有誤,繼續組織施工。2月14日,當井筒施工至312m時,工作面發生突水事故(后證實揭露到K含水巖層),涌水量達40m3/h,事故造成3名工人重傷,井筒被淹40m。事故發生后,施工單位按照施工組織設計要求緊急安裝排水設施進行排水。經建設單位同意,該段采用了工作面注漿治水措施,安全通過了K含水巖層。經統計:突水事故造成直接經濟損失30萬元,影響工期10d;工作面注漿發生費用50萬元,影響工期25d。施工單位對此向建設單位提出工期和費用索賠。
問題:
1.王某是否有資格擔任該工程的項目經理?說明理由。
2.根據《生產安全事故報告和調查處理條例》規定,該安全事故屬于哪一等級?該突水事故主要責任由誰承擔?
3.指出施工單位在井筒施工中存在的問題,并說明正確的做法?
4.施工單位向建設單位提出工期和費用索賠,是否合理?說明理由。
