31、【背景資料】
某基坑土方開挖工程,開挖土方量4200m3,2013年3月12日建設單位與施工單位簽訂了承包合同,合同采用固定總價合同,合同中雙方約定2013年4月10日開工,4月20日完工,總工期10d。在基坑土方開挖的過程中發生了以下事件:
事件一:施工單位租賃的挖掘機未能及時到場,造成該工程晚開工3天,人員窩工l2個工日。
事件二:4月16日,基坑土方開挖過程中,監理單位發現持力層的土質與勘察單位提供的勘察報告中的土質不符,隨即下達了停工指令。在對土方開挖進行設計變更后,監理單位在4月20日發出了復工令。基坑土方開挖設計變更,深度辦加深了2.4m,土方開挖量增加了1260m3,停工期間,施工單位人員窩工l6個工作日。
【問題】
1.該工程項目的合同方式是否妥當?請說明理由。
2.上述事件中施工單位是否可以要求索賠?請說明理由。
3.上述事件的工期索賠各是多少天?總計工期索賠是多少天?
4.施工單位應向建設單位提供的索賠文件有哪些?
32、【背景資料】

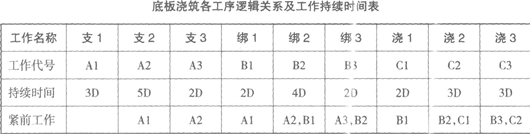

某建設工程鋼筋混凝土底板,分為三個施工段組織流水施工。每個施工段上均包含支模板、綁鋼筋、澆筑混凝土三個施工過程。底板施工分解結果、工作持續時間及施工工序如下表所示。

【問題】
1.根據表中邏輯關系及工作持續時間,繪制本工程底板澆筑的雙代號網絡計劃圖。
2.指出(1)中所繪網絡計劃圖的關鍵線路,并計算出總工期。
3.由于施工單位安排失誤,第三個施工段上支模板的持續時間比預計多花了4天,第一個施工段上澆筑混凝土的持續時間比預計多花了3天。請問關鍵路線是否發生了變化,如有變化請給出新的路線,并計算出新的總工期(說明理由)。
33、【背景資料】
某建設工程,6層普通磚混結構住宅樓,外墻厚240mm,構造措沲設有圈梁和構造柱。
建設工程施工過程中發生了以下事件:
事件一:主體結構施工時,監理單位進行了一次大的質量檢查。在對構造柱進行檢查時發現:墻體和構造柱沿高度方向每800ram設2

事件二:施工單位在現場安裝了一臺塔吊,塔吊的最大工作幅度為40m。塔吊運進現場后,項目經理部在編制了塔吊安裝方案后請具有相關資質的安裝單位進行了安裝。安裝完成后,經項目經理批準,塔吊正式投入了使用。
事件三:現場臨時設施布置時,為了防止高空墜物,將辦公室、宿舍、模板加工棚,鋼結構加工棚的位置,分別設置在塔吊35m,42m,32m,45m處。
【問題】
1.砌體結構墻體的主要構造措施有哪些?其作用分別是什么?
2.事件1中構造柱鋼筋的設置是否正確,請說明理由。
3.事件2中項目經理部有無不妥,請說明理由。
4.事件3中,關于現場臨時設施布置的位置是否合理,請說明理由。
34、【背景資料】
某工業廠房工程,建筑面積l8000m2,廠房地上兩層,地下一層,基礎采用鋼筋混凝土
筏板基礎,基礎底面標高為一5.4m。
事件一:施工單位針對現場的實際情況,制訂了基坑土方開挖的專項施工方案,項目經理批準該方案后開始施工。
事件二:施工單位租賃了挖土機進行土方開挖,挖掘機分甲、乙兩種型號,租賃單價分別為800元/臺班、1000元,臺班,臺班產量分別為400m3.6001m3,一次性進出場費用為18000元、24000元。
事件三:施工單位在現場設置了4m寬的道路作為消防通道使用,同時在廠房的對角方向各設置了1個臨時消火栓,消火栓距離廠房和道路均為4m。
【問題】
1.建設工程中對于哪些分部、分項工程需要單獨編制專項施工方案?
2.指出事件一中的不妥之處,并說明原因。
3.事件二中,若現場土方為l2000m3,則施工單位應該選擇哪種挖掘機?4.指出事件三中的不妥之處,并說明理由。
