三、案例分析題(共4大題,每題20分)
31、根據背景資料,回答以下31-46題。

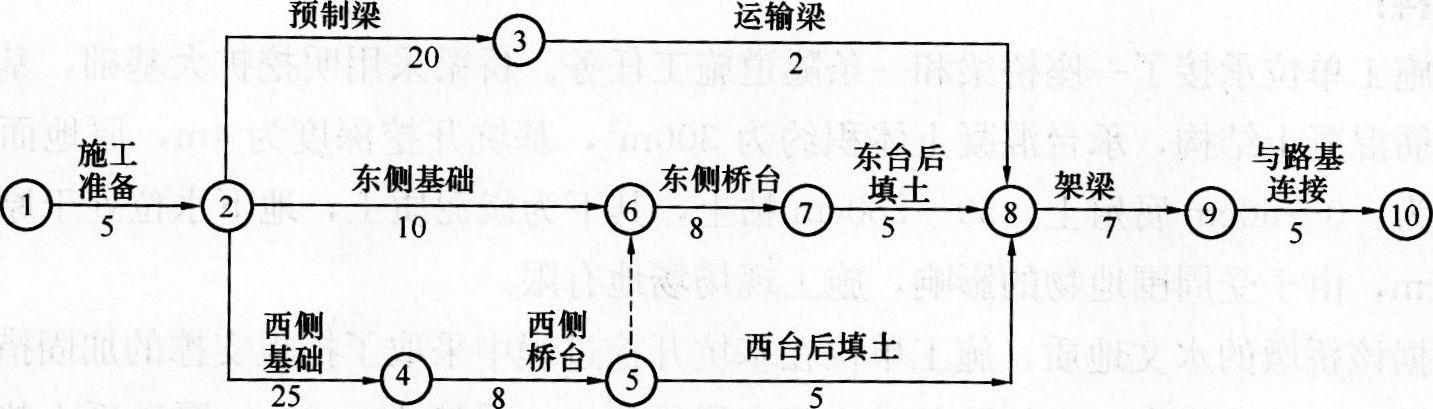

某公路工程項目的承包商給監理工程師提供的橋梁工程施工網絡計劃如下圖所示。監理工程師審查中發現,施工計劃安排中不能滿足施工總進度計劃對該橋施工工期的要求(總進度計劃要求Tr=60天)。監理工程師向承包商提出質疑時,承包商解釋說,由于該計劃中的每項工作作業時間均不能夠壓縮,且工地施工橋臺的鋼模板只有一套,因此兩個橋臺只能順序施工,若一定要壓縮工作時間,可將西橋臺的挖孔樁改為預制樁,但要修改設計,且需增加12萬元的費用。監理工程師提出不同的看法,要求施工單位在不壓縮每項工作作業時間的前提下,修改網絡計劃。

另外,經監理工程師批準,該橋的基礎工程分包給了A公司。在東橋臺的擴大基礎施工時,A公司發現地下有污水管道,但設計文件和勘測資料中均未有說明。由于處理地下污水管道,使東橋臺的擴大基礎施工時間由原計劃的10天延長到13天,A公司根據監理工程師簽認的處理地下污水管道增加的工程量,向監理工程師提出增加合同外工作量費用、利潤和延長工期3天的索賠要求。
壓縮工期一般有兩種方法,請問是哪兩種?


32、 在不壓縮每項工作作業時間的前提下,施工單位應如何修改網絡計劃?


33、 修改后請?jiān)趫D上做出網絡計劃,計算總工期,并求出關鍵路線。


34、 A公司可否索賠?A公司在索賠程序上存在什么問題?

35、根據背景資料,回答35-50題。
某二級公路的主要工序如下表:

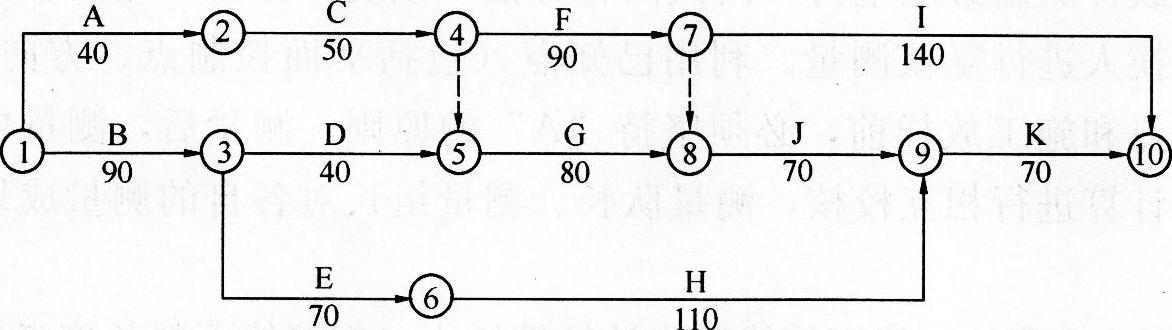

施工單位編制了如下網絡計劃:

施工中發生了如下事件:
事件一:施工單位在施工過程中發現8的工程量要比合同中的多出7萬方,增加了10天的工作量及費用100萬元。
事件二:由于施工單位設備故障,導致C工作中斷4天。
事件三:由于罕見特大大雨,導致D工作晚開工15天。
針對上述事件中的暫停施工,施工單位在合同規定時間內向監理提出了延期申請和費用索賠的要求。合同約定,成本損失費為人民幣1.5萬元/天,利潤損失費為人民幣0.2萬元/天。同時,施工方針對增加的土石方工程量,向監理工程師提出延長工期10天和相應的費用320萬元的索賠要求。
計算圖示網絡工期,并指出關鍵線路。


36、 針對背景中的網絡計劃,分別分析B、C、D工作工期索賠和費用索賠的合理性。


37、 計算可索賠的費用。


38、 索賠在工程施工中是難免的,列出比較普遍的引起索賠的因素。

39、根據背景資料,回答39-54題。
某施工單位承接了一座公路隧道的土建及交通工程施工項目,該隧道為單洞雙向行駛的兩車道深埋隧道,設計凈高5m,凈寬12m,總長3500m,隧道穿越的地層有:砂巖、頁巖、泥灰?guī)r,局部夾有煤層,裂隙發育。設計采用新奧法施工、分部開挖和復合式襯砌,按規范實施隧道施工監控量測中所有的必測項目。
事件一:施工單位采用雙向掘進,對水、電、路、通風等設施進行統一安排,并在正式掘進前完成。通風方式采用大功率通風機將新鮮空氣壓送到掌子面,然后將廢氣從里往外擠出。壓入式通風機采用軸流式通風機,其額定風量為2250m3/min,風壓為6000Pa,發電機功率為2×115kW。風管與風機相匹配,選配Ф1500mm(壓入)和Ф1000mm(吸出)的強力橡膠軟管,每節長10m,軟風管接頭方式為雙反邊拉鏈?zhǔn)浇宇^,安裝方便、密封性能好。
事件二:隧道施工時的通風,應設專人管理。要求做到:保證每人每分鐘得到1m3的新鮮空氣;隧道內的空氣成分每兩月至少取樣分析一次,風速、含塵量每月至少檢測一次。土建施工完成后,項目部按要求進行了照明、供配電設施與交通標志、防撞設施、里程標、百米標等等的施工。照明控制系統由分中心監控工作站、A、B和照明配電回路(箱)的接口電路構成。該隧道原設計采用射流式通風方式,經多方論證后,難以滿足該隧道的通風質量要求,擬變更為豎井排風式通風,并按相關程序完成了設計變更。
寫出背景中實施了的隧道監控量測項目。


40、 改正事件二中的錯誤之處。
