背景資料:

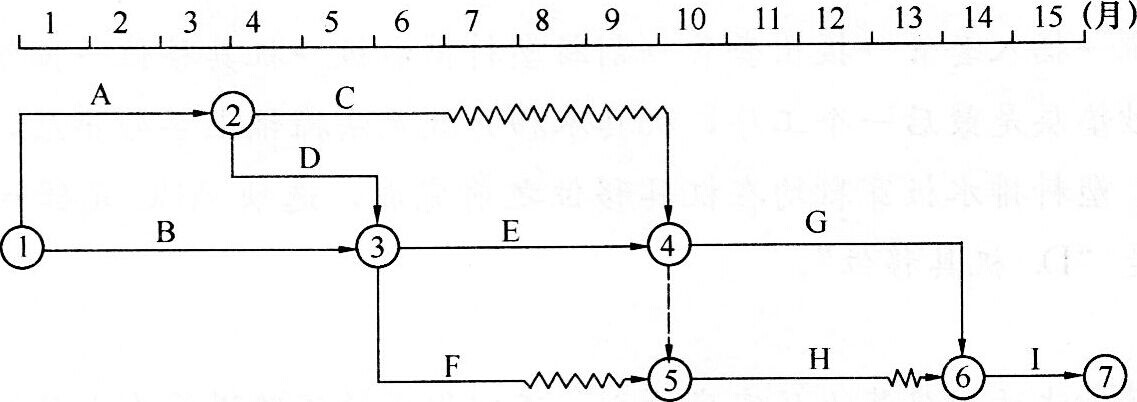

某橋梁工程,合同工期15個月,總監理工程師批準的施工進度計劃如下圖所示。

工程實施過程中發生下列事件:
事件一:項目監理機構對G工作進行驗收時發現該工程質量達不到合格標準,需加固補強。導致直接經濟損失60萬元。

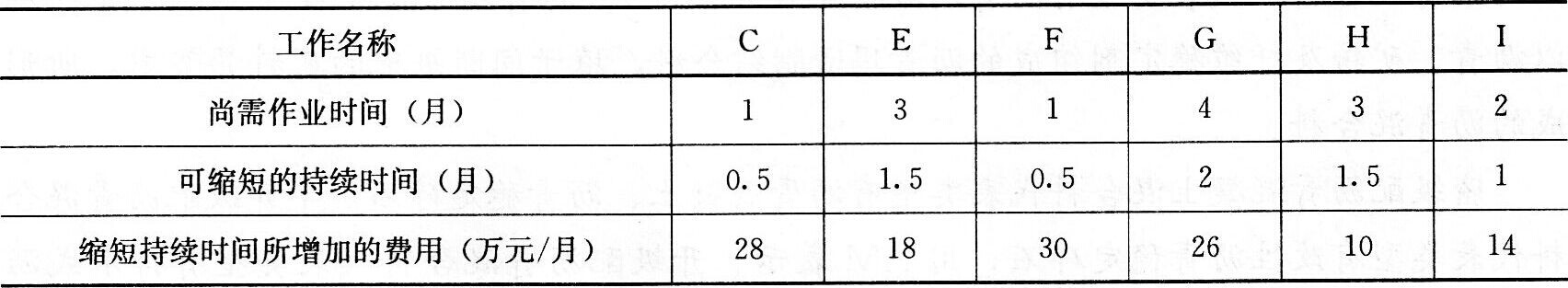

事件二:在第5個月初到第8個月末的施工過程中,由于建設單位提出工程變更,使施工進度受到較大影響。截至第8個月末,未完工作尚需作業時間見下表。施工單位按索
賠程序向項目監理機構提出了工程延期的要求。
相關數據表

問題:
1.該工程施工進度計劃中關鍵工作和非關鍵工作分別有哪些?C工作的總時差和自由時差分別為多少?
2.事件一為哪一類質量事故?對于該質量事故,事故發生單位該怎么處理?
3.質量事故報告的內容有哪些?
4.事件二中,逐項分析第8個月末E、F工作的拖后時間及對工期和后續工作的影響程度,并說明理由。
