2Z102044施工成本計劃的編制方法

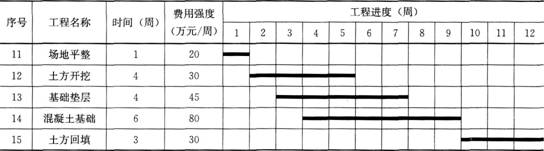

1.(2013—8)分部工程的成本計劃數據如下表所示,則第五周的施工成本計劃值是( )萬元。
A.75
B.155
C.80
D.125
【答案】B。第五周涉及土方開挖、基礎墊層、混凝土基礎三項工程,三項工程的費用強度為30、45、80,合計為155萬元/周。

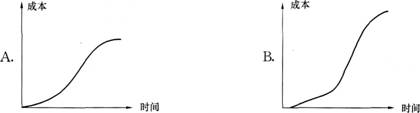

2.(2012—29)下列時間一成本累積曲線中,符合施工計劃成本發生變化規律的曲線是( )。
【答案】A。時間一成本的累積曲線是一條以原點為起始點的平滑的S形曲線。四個圖示中,A項較為符合。
3.(2012—31)關于編制施工項目成本計劃時考慮預備費的說法,正確的是( ?。?。
A.只針對整個項目考慮總的預備費,以便靈活調用
B.在分析各分項工程風險的基礎上,只針對部分分項工程考慮預備費
C.既要針對整個項目考慮預備費,也要在分項工程中安排適當的不可預見費
D.不考慮整個項目預備費,由施工企業統一考慮
【答案】C。在編制成本支出計劃時,要在項目總的方面考慮總的預備費,也要在主要的分項工程中安排適當的不可預見費,避免在具體編制成本計劃時,可能發現個別單位工程或工程量表中某項內容的工程量計算有較大出入,使原來的成本預算失實,并在項目實施過程中對其盡可能地采取一些措施。因此本題選C。
4.(2011—31)施工成本計劃的編制基礎是( )。
A.施工成本考核
B.施工成本預測
C.施工成本核算
D.目標成本確定
【答案】B。施工成本計劃的編制以成本預測為基礎,關鍵是確定目標成本。
