51、某工程網絡計劃中,工作M的自由時差為2天,總時差為5天。實施中進度檢查時發現該工作的持續時間延長了4天,則工作M的實際進度( )。
A.不影響總工期,但將其緊后工作的最早開始時間推遲2天
B.既不影響總工期,也不影響其后結工作的正常進行
C.將使總工期延長4天,但不影響期后續工作的正常進行
D.將其后續工作的開始時間推遲4天,并使總工期延長1天
【答案】A
【解析】自由時差是指在不影響其緊后工作最早開始的前提下,工作可以利用的機動時間。總時差是指在不影響總工期的前提下,工作可以利用的機動時間。工作的延后時間大于自由時差而小于總時差,因此只會影響其緊后工作而不會影響總工期。

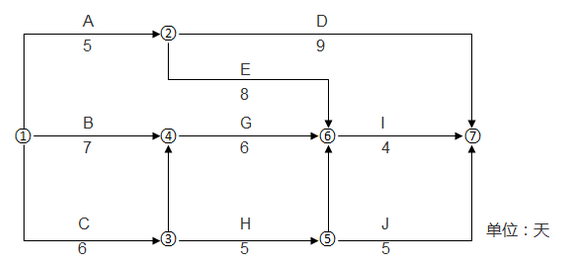

52、某分部工程雙代號網絡計劃如下圖所示,則工作C的自由時差為( )天。
A.1
B.2
C.0
D.3
【答案】C
【解析】根據自由時差的計算公式:EFi-j=ESj-k-ESi-j-Di-j=6-0-6=0。
53、以施工定額為基礎綜合擴大編制的,同時也是編制概算定額的基礎的是( )。
A.預算定額
B.概算定額
C.概算指標
D.投資估算指標
【答案】A
【解析】預算定額是以施工定額為基礎綜合擴大編制的,同時也是編制概算定額的基礎。
54、我國推行建設工程監理制度的目的,不包括()。
A.確保工程建設質量
B.加快工程建設速度
C.提高工程建設水平
D.充分發揮投資效益
【答案】B
【解析】本題考查工程監理的工作任務。我國推行建設工程建立制度的目的是:確保工程建設質量;提高工程建設水平;充分發揮投資效益。
55、建設工程項目管理,是指自項目開始至項目完成,通過項目策劃和項目控制,實現項目的費用目標、進度目標和質量目標。對此,下列理解中正確的是( )。
A.自項目開始至項目完成的是項目的全壽命期
B.項目策劃的主要任務是項目定義
C.費用目標對業主而言就是成本目標
D.項目實施期管理的主要任務是通過管理使項目目標得以實現
【答案】D
【解析】“自項目開始至項目完成”指的是項目的實施期;“項目策劃”指的是項目實施的策劃(它區別于項目決策期的策劃),即項目目標控制前的一系列籌劃和準備工作;“費用目標”對業主而言是投資目標,對施工方而言是成本目標。項目實施期管理的主要任務是通過管理使項目的日標得以實現。所以答案為D。
56、某施工項目經理對商品混凝土的施工成本進行分析,發現其目標成本是44萬元,實際成本是48萬元,因此要分析產量、單價、損耗率等因素對混凝土成本的影響程度,最適宜采用的分析方法是( )。
A.比較法
B.構成比率法
C.因素分析法
D.動態比率法
【答案】C
【解析】因素分析法,又稱連環置換法,這種方法可用來分析各種因素對成本的影響程度。在進行分析時,首先要假定眾多因素中的一個因素發生了變化,而其他因素不變,然后逐個替換,分別比較其計算結果,以確定各個因素的變化對成本的影響程度。
57、根據《建設工程施工合同(示范文本)》(GF-1999-0201),承包人必須在發出索賠意向通知后( )d內向工程師提交一份詳細的索賠文件。
A.28
B.30
C.42
D.56
【答案】A
【解析】承包人必須在發出索賠意向通知后的28天內或經過工程師(監理人)同意的其他合理時間內向工程師(監理人)提交一份詳細的索賠文件和有關資料。
58、某事故經調查發現,主要是由于勘察過程中地基承載能力估計錯誤造成的。按照事故產生的原因劃分,該質量事故應判定為( )。
A.社會原因引發的事故
B.經濟原因引發的事故
C.技術原因引發的事故
D.管理原因引發的事故
【答案】C
【解析】本題考查質量事故按產生原因的分類。凡是在工程項目實施中由于設計.施工等技術上的失誤造成的質量事故,屬于由技術原因引發的質量事故。因此,選項C正確。
59、下列施工現場噪聲值的聲源控制措施中,屬于轉移聲源措施的是( )。
A.用電動空壓機代替柴油機
B.在工廠車間生產制作門窗
C.在鼓風機進出風管處設置阻性消聲器
D.裝卸材料輕拿輕放
【答案】B
【解析】本題考查施工現場環境保護的要求。ACD屬于降低聲源的措施。
60、在基層未干燥或大風天進行卷材屋面防水層的施工,就會導致粘貼不牢及空鼓等質量問題,這屬于( )對工程質量的影響。
A.施工質量管理環境因素
B.現場自然環境因素
C.施工作業環境因素
D.方法的因素
【答案】B
【解析】現場自然環境因素主要指工程地質.水文.氣象條件和周邊建筑.地下障礙物以及其他不可抗力等對施工質量的影響因素,在基層未干燥或大風天進行卷材屋面防水層的施工,就會導致粘貼不牢及空鼓等質量問題。故選B。
