2019年一級造價工程師《案例分析》知識點:常見索賠事件
第五章 工程合同價款管理
知識點:工程索賠
(5)常見索賠事件
①成立的:業主采購的材料不及時或質量不合格;地質條件變化;圖紙晚到、錯誤;工程復檢時質量合格;一周內非承包商的原因造成停水停電累計8小時等。
②不成立的:施工方采購的材料不及時或質量不合格;工程質量不合格;施工機械損害、大修、經修;工程復檢時質量不合格等。
③不可抗力
包括不可抗力和清理現場兩階段,分段研究。
不可抗力期間的工期可順延,費用各自承擔。工程實體的損壞、運進現場主體材料的損失、業主方或第三方人員的傷亡等屬于業主承擔。窩工費、施工方機械的損失、周轉性材料的損失、施工方人員的傷亡、施工方臨設等屬施工方承擔。
④共同延誤情況下的工期與費用損失,由責任事件發生在先者承擔。

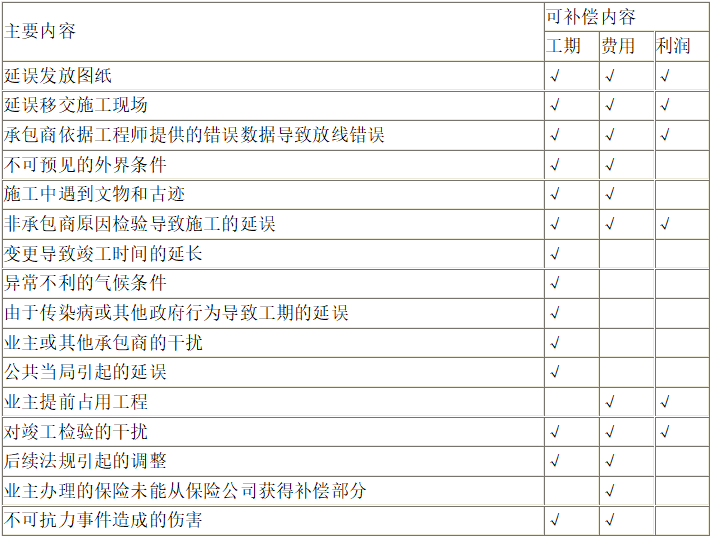

(6)FIDIC合同文本中常見索賠事件分類表(承包商角度)
