第二章 建設工程計價原理、方法及計價依據
第五節 工程計價定額的編制
一、單項選擇題
1、根據《建設工程工程量清單計價規范》,下列可用于編制施工圖預算的是( )。
A、施工定額
B、預算定額
C、概算定額
D、概算指標
參考答案:B
參考解析:本題考查的是預算定額及其基價編制。預算定額基價一般通過編制單位估價表、地區單位估價表及設備安裝價自表所確定的單價,用于編制施工圖預算。參見教材P76。
2、下列關于預算定額編制原則的說法中,錯誤的是( )。
A、按社會先進水平確定預算定額
B、對于不常用的、價值量小的項目,分項工程劃分可以粗些
C、要注意補充因采用新技術、新材料而出現的新的定額項目
D、要合理確定預算定額計量單位,避免一量多用
參考答案:A
參考解析:本題考查的是預算定額及其基價編制。預算定額的編制原則:(1)按社會平均水平確定預算定額的原則。(2)簡明適用的原則。簡明適用的原則一是指在編制預算定額時,對于那些主要的,常用的、價值量大的項目,分項工程劃分宜細;次要的、不常用的、價值量相對較小的項目則可以粗一些。二是指預算定額要項目齊全。三是要求合理確定預算定額的計算單位。參見教材P76。
3、某砌筑工程工程量為10m3,每m3砌體需要基本用工0.86工日,輔助用工和超運距用工分別是基本用工的28%和18%,人工幅度差系數為15%,則該砌筑工程預算定額的人工工日消耗量是( )工日。
A、11.75
B、12.56
C、14.44
D、15.78
參考答案:C
參考解析:本題考查的是預算定額及其基價編制。砌筑工程預算定額的人工工日消耗量=0.86×(1+28%+18%)×(1+15%)×10=14.44(工日)。參見教材P78。
4、下列有關預算定額的消耗量和單價,描述正確的是( )。
A、人工幅度差屬于其他用工
B、臨時停機、停電影響機械操作時間不屬于機械臺班幅度差
C、預算定額基價包括人工費、材料費、機具費、管理費和利潤
D、預算定額基價是根據現行定額和當?shù)氐膬r(jià)格水平編制的,故不具備穩定性
參考答案:A
參考解析:本題考查的是預算定額及其基價編制。選項B錯誤,臨時停機、停電影響機械操作時間屬于機械臺班幅度差;選項C錯誤,預算定額基價包括人工費、材料費、機具費;選項D錯誤,預算定額基價是根據現行定額和當?shù)氐膬r(jià)格水平編制的,具備穩定性。參見教材P78。
5、完成某單位分部分項工程需要基本用工4.2工日,超運距用工0.3工日,輔助用工1工日,人工幅度系數為10%,則該單位分部分項工作其他用工人工消耗量為( )工日。
A、0.92
B、1.85
C、2.02
D、2.05
參考答案:B
參考解析:本題考查的是預算定額及其基價編制。其他用工=超運距用工+輔助用工+人工幅度差=0.3+1+(4.2+1+0.3)×10%=1.85(工日)。參見教材P78。
6、在計算預算定額人工工日消耗量時,基本用工中除包括完成定額計量單位的主要用工外,還應包括( )。
A、勞動定額規定應增(減)計算的用工
B、勞動定額內不包括的材料加工用工
C、施工中不可避免的其他零星用工
D、質量檢查和隱蔽工程驗收用工
參考答案:A
參考解析:本題考查的是預算定額及其基價編制。基本用工包括:完成定額計量單位的主要用工;按勞動定額規定應增(減)計算的用工量。選項B屬于輔助用工;選項CD屬于人工幅度差。參見教材P78。
7、下列關于預算定額基價的說法正確的是( )。
A、預算定額基價就是擴大的分項工程或擴大的結構構件的單價
B、預算定額基價的編制方法就是工、料、機消耗量和工、料、機單價的結合過程
C、預算定額基價僅根據現行定額編制,具有穩定性
D、預算定額基價主要用于編制施工預算
參考答案:B
參考解析:本題考查的是預算定額及其基價編制。選項A錯誤,預算定額基價就是預算定額分項工程或結構構件的單價,編制方法簡單說就是工、料、機消耗量和工、料、機單價的結合過程。選項C錯誤,預算定額基價是根據現行定額和當?shù)氐膬r(jià)格水平編制的,具有相對的穩定性。選項D錯誤,預算定額基價主要用于編制施工圖預算。參見教材P80。

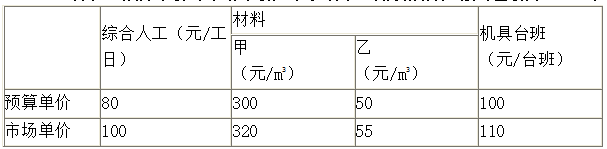

8、編制某預算定額基價,由現行預算定額得到的人工、甲材料、乙材料、機具臺班的消耗量分別為50工日、10m3、5m3、4臺班,預算單價與市場單價如下表所示。則該預算定額的基價為( )元。

A、7650.0
B、8262.0
C、8915.0
D、9628.2
參考答案:A
參考解析:本題考查的是預算定額及其基價編制。分項工程預算定額基價=人工費+材料費+機具使用費,人工費=Σ(現行預算定額中人工工日用量×人工日工資單價),材料費=Σ(現行預算定額中各種材料耗用量×相應材料單價),機具使用費=Σ(現行預算定額中機械臺班用量×機械臺班單價)+Σ(儀器儀表臺班用量×儀器儀表臺班單價)。該預算定額的基價=50×80+10×300+5×50+4×100=7650(元)。參見教材P80。
9、某挖掘機械挖二類土方的臺班產量定額為100m3/臺班,當機械幅度差系數為20%時,該機械挖二類土方1000m3預算定額的臺班耗用量應為( )臺班。
A、8.0
B、10.0
C、12.0
D、12.5
參考答案:C
參考解析:本題考查的是預算定額及其基價編制。臺班時間定額=1/100=0.01(臺班/m3),機械耗用臺班=0.01×(1+20%)=0.012(臺班/m3),挖1000m3預算定額的臺班消耗量=0.012×1000=12(臺班)。參見教材P80。
10、關于預算定額消耗量的確定方法,下列表述正確的是( )。
A、人工工日消耗量由基本用工量和輔助用工量組成
B、材料消耗量=材料凈用量/(1-損耗率)
C、機械幅度差包括了正常施工條件下,施工中不可避免的工序間歇
D、機械臺班消耗量=施工定額機械臺班消耗量/(1-機械幅度差)
參考答案:C
參考解析:本題考查的是預算定額及其基價編制。選項A錯誤,人工工日消耗量由基本用工量和其他用工量組成。選項B錯誤,材料消耗量=材料凈用量×(1+損耗率)。選項D錯誤,機械臺班消耗量=施工定額機械臺班消耗量×(1+機械幅度差)。參見教材P80。
11、在定額基價的編制中,概算定額和預算定額的區別是( )。
A、表達的主要內容
B、表達的主要方式
C、基本使用方法
D、項目劃分
參考答案:D
參考解析:本題考查的是概算定額、概算指標及其編制。概算定額與預算定額的不同之處,在于項目劃分和綜合擴大程度上的差異。選項ABC屬于概算定額和預算定額的相似之處。參見教材P84。
12、概算定額是( )的綜合與擴大,將其有聯系的若干分項工程項目綜合為一個概算定額項目。
A、施工定額
B、預算定額
C、概算指標
D、設計概算
參考答案:B
參考解析:本題考查的是概算定額、概算指標及其編制。概算定額是預算定額的綜合與擴大,將預算定額中有聯系的若干分項工程項目綜合為一個概算定額項目。參見教材P84。
13、下列關于概算定額的說法,正確的是( )。
A、概算定額手冊內容基本上是由文字說明和定額項目表組成
B、概算定額是施工企業在準備施工期間,編制施工組織總設計或時,對生產要素提出需要量計劃的依據
C、概算定額應該貫徹社會先進水平和簡明適用的原則
D、文字說明是概算定額手冊的主要內容,包括總說明和分部說明
參考答案:B
參考解析:本題考查的是概算定額及其基價編制。選項A錯誤,概算定額手冊內容基本上是由文字說明、定額項目表和附錄三個部分組成。選項C錯誤,概算定額應該貫徹社會平均水平和簡明適用的原則。選項D錯誤,定額項目表是概算定額手冊的主要內容,由若干分節定額組成。參見教材P86。
14、在概算定額的編制中,其基價不包括( )。
A、人工費
B、材料費
C、機具費
D、措施費
參考答案:D
參考解析:本題考查的是概算定額、概算指標及其編制。概算定額基價和預算定額基價一樣,都只包括人工費、材料費和機具費。參見教材P88。
15、建筑安裝工程概算指標所反映消耗量指標和造價指標的對象通常是( )。
A、分項工程
B、結構構件
C、擴大結構構件
D、單位工程
參考答案:D
參考解析:本題考查的是概算指標及其編制。概算指標是以單位工程為對象。參見教材P89。
16、關于概算指標的編制,下列說法中正確的是( )。
A、概算指標分為建筑安裝工程概算指標和設備工器具概算指標
B、綜合概算指標的準確性低于單項概算指標
C、單項形式的概算指標對工程結構形式可不作說明
D、構筑物以座為單位編制概算指標,也需要進行換算確定經濟指標
參考答案:B
參考解析:本題考查的是概算指標及其編制。選項A錯誤,概算指標分為建筑工程概算指標和設備及安裝工程概算指標。選項C錯誤,單項概算指標的針對性較強,故指標中對工程結構形式要作介紹。選項D錯誤,構筑物是以座為單位編制概算指標,不必進行換算,預算書確定的價值就是每座構筑物概算指標的經濟指標。參見教材P90。
17、下列指標中不屬于建筑工程概算指標的是( )。
A、給排水工程概算指標
B、電氣照明工程概算指標
C、通信工程概算指標
D、器具及生產家具購置費概算指標
參考答案:D
參考解析:本題考查的是概算定額、概算指標及其編制。選項D屬于設備及安裝工程概算指標。參見教材P90。
18、投資估算指標的內容因行業不同而各異,其一般可分為( )。
A、設備購置費用指標、設備安裝費用指標、建筑安裝工程費用指標
B、建設項目綜合指標、單項工程指標、單位工程指標
C、建筑安裝工程費用指標、設備及工器具費用指標、工程建設其他費用指標
D、人工消耗指標、材料消耗指標、機械消耗指標
參考答案:B
參考解析:本題考查的是投資估算指標及其編制。投資估算指標一般分為建設項目綜合指標、單項工程指標和單位工程指標三個層次。參見教材P95。
19、下列單項工程中,不屬于輔助生產設施的是( )。
A、中央實驗室
B、生產裝置
C、集中控制室
D、原材料倉庫
參考答案:B
參考解析:本題考查的是投資估算指標及其編制。主要生產設施指直接參加生產產品的工程項目,包括生產車間或生產裝置。 輔助生產設施指為主要生產車間服務的工程項目,包括集中控制室、中央實驗室、機修、電修、儀器儀表修理及木工(模)等車間,原材料、半成品、成品及危險品等倉庫。選項B屬于主要生產設施。參見教材P96。
20、根據單項工程的一般劃分原則,下列單項工程中屬于主要生產設施的是( )。
A、廢水處理站
B、水塔
C、機修車間
D、生產車間
參考答案:D
參考解析:本題考查的是投資估算指標及其編制。單項工程劃分為主要生產設施、輔助生產設施、公用工程、環境保護工程等。主要生產設施指直接參加生產產品的工程項目,包括生產車間或生產裝置。選項A屬于環境保護工程;選項B屬于公用工程;選項C屬于輔助生產設施。參見教材P96。
二、多項選擇題
1、為保證預算定額的質量,編制預算定額應遵循的原則有( )。
A、按社會平均水平確定預算定額的原則
B、按社會先進水平確定預算定額的原則
C、簡明適用的原則
D、獨立自主的原則
E、統一性和差別性相結合的原則
參考答案:AC
參考解析:本題考查的是預算定額及其基價編制。編制預算定額應遵循的原則有:(1)按社會平均水平確定預算定額的原則;(2)簡明適用的原則。參見教材P76。
2、下列屬于編制預算定額依據的有( )。
A、現行勞動定額
B、具有代表性的典型施工圖紙
C、現行施工及驗收規范
D、成熟推廣的新結構、新材料和先進施工方法
E、現行的概算定額
參考答案:BCD
參考解析:本題考查的是預算定額及其基價編制。預算定額的編制依據有:(1)現行施工定額。(2)現行設計規范、施工及驗收規范,質量評定標準和安全操作規程。(3)具有代表性的典型工程施工圖及有關標準圖。(4)成熟推廣的新技術、新結構、新材料和先進的施工方法等。(5)有關科學實驗、技術測定和統計、經驗資料。(6)現行的預算定額、材料單價、機具臺班單價及有關文件規定等。參見教材P77。
3、下列屬于預算定額人工工日消耗量中人工幅度差的有( )。
A、移動臨時水電線路而造成的影響工人操作的時間
B、同一現場內單位工程之間因操作地點轉移而影響工人操作的時間
C、施工機械轉移工作面引起的損失時間
D、機械維修引起的停歇時間
E、工程質量檢查和隱蔽工程驗收工作而影響工人操作的時間
參考答案:ABE
參考解析:本題考查的是預算定額及其基價編制。人工幅度差,即預算定額與勞動定額的差額,主要是指在勞動定額中未包括而在正常施工情況下不可避免但又很難準確計量的用工和各種工時損失。內容包括:(1)各工種間的工序搭接及交叉作業相互配合或影響所發生的停歇用工;(2)施工過程中,移動臨時水電線路而造成的影響工人操作的時間;(3)工程質量檢查和隱蔽工程驗收工作而影響工人操作的時間;(4)同一現場內單位工程之間因操作地點轉移而影響工人操作的時間;(5)工序交接時對前一工序不可避免的修整用工;(6)施工中不可避免的其他零星用工。參見教材P78。
4、下列與施工機械工作相關的時間中,應包括在預算定額機械臺班消耗量中,但不包括在施工定額中的有( )。
A、機械維修引起的停歇時間
B、檢查工程質量影響機械操作的時間
C、機械在施工中不可避免的工序間歇
D、機械工作量不飽滿增加的時間
E、機械低負荷下的工作時間
參考答案:ABC
參考解析:本題考查的是預算定額及其基價編制。機械臺班幅度差包括:(1)施工機械轉移工作面及配套機械相互影響損失的時間。(2)在正常施工條件下,機械在施工中不可避免的工序間歇。(3)工程開工或收尾時工作量不飽滿所損失的時間。(4)檢查工程質量影響機械操作的時間。(5)臨時停機、停電影響機械操作的時間。(6)機械維修引起的停歇時間。參見教材P80。
5、下列各項中構成預算定額的機械臺班消耗量,而不包含在施工定額中的有( )。
A、機械維修引起的停歇時間
B、臨時停電引起的機械停歇時間
C、有根據地降低負荷下的工作時間
D、機械開工時工作量不飽滿損失的時間
E、檢查工程質量造成機械停歇的時間
參考答案:ABDE
參考解析:本題考查的是預算定額及其基價編制。機械臺班幅度差是指在施工定額中所規定的范圍內沒有包括,而在實際施工中又不可避免產生的影響機械或使機械停歇的時間。機械臺班幅度差包括:(1)施工機械轉移工作面及配套機械相互影響損失的時間;(2)在正常施工條件下,機械在施工中不可避免的工序間歇;(3)工程開工或收尾時工作量不飽滿所損失的時間;(4)檢查工程質量影響機械操作的時間;(5)臨時停機、停電影響機械操作的時間;(6)機械維修引起的停歇時間。施工定額包含有根據地降低負荷下的工作時間。參見教材P80。
6、在投資估算指標的編制中,單項工程指標包括的內容有( )。
A、建筑工程費
B、安裝工程費
C、設備、工器具及生產家具購置費
D、工程建設其他費
E、預備費
參考答案:ABC
參考解析:本題考查的是投資估算指標及其編制。單項工程指標包括建筑工程費、安裝工程費、設備、工器具及生產家具購置費和可能包含的其他費用。選項DE屬于建設項目綜合指標。參見教材P96。
