造價員《建筑工程計價》第二章培訓講義:定額計價
3、原土打夯(1-22):根據設計要求,在建筑物或構筑物工程施工時,對原土進行夯實,主要適用于槽底、坑底和地面墊層下要求打夯的項目。
4、回填土(1-23~24):回填土包括槽坑回填、室內回填

槽坑回填是指當基礎施工完后,將基礎周圍用土回填至設計室外地坪
V=V挖-V應扣
應扣是指設計室外地坪以下的墊層與基礎的體積
室內回填 是指設計室外地坪標高至室內地面墊層底標高之間的回填土
V=主墻間凈面積×填土厚度
填土厚度:室內外高差減地坪厚度
5、運土(1-26~27):需運進或運出的土方運輸
工程量按實際發生的情況計算,若是棄土運土
V挖-V回填
6、土方綜合定額(1-1~6):
(1)適用范圍:房屋工程基礎土方及附屬于房屋內的設備基礎土方、地溝土方、局部滿堂基礎土方。
(2)綜合定額綜合的工作內容:平整場地、挖土、原土打夯、回填土、150米以內運土
(3)綜合定額工程量計算:地槽地坑挖土工程量
當地槽地坑工程量大于實際開挖工程量,按實際工程量計算

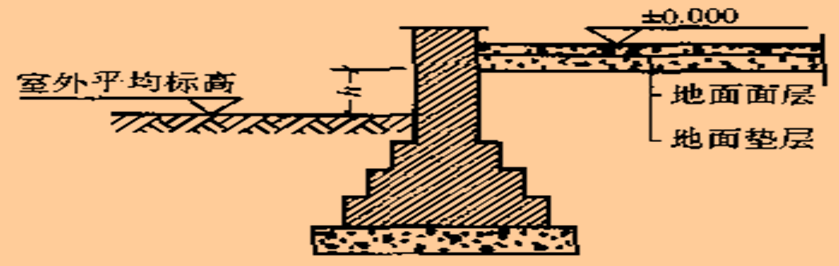

例:某房屋工程基礎平面及斷面如圖,一二類土,地下水位-1.1米,室外地坪設計標高-0.15米,交付施工的地坪標高-0.3m,計算基礎土方開挖工程量

挖土工程量:
1-1:L=(10-1)×2+9+0.38+9-2-2=32.38
V總=32.38×(1.4+0.6+1.45×0. 5)×1.45=127.94
其中,濕土32.38 ×(1.4+0.6+0.5×0. 5)×0.5=36.43
2-2:L=9-0.6×2+0.38=8.18
V=8.18×(1.6+0.6+1.45×0.5)×1.45=34.69
其中,濕土V=8.18×(1.6+0.6+0.5×0.5)×0.5=10.02
J-1 V=[(2.2+0.6+1.45×0.5)2×1.45+0.254]×3=54.81
濕土V=[(2.2+0.6+0.5×0.5)2×0.5+0.01]×3=13.98
三、機械土方
1、定額分場地機械平整碾壓、挖掘機挖土、推土機推土、鏟運機鏟土、人力機械裝土、自卸汽車運土。
2、機械土方定額按天然濕度(25%以內)土壤為準,若含水率超過25%,定額×1.15,含水率40%以上另行按實際發生的計算。
3、機械挖土工程量:按施工組織設計規定的開挖范圍及有關內容計算,計算同人工挖土的方法。
4、機械挖土定額已包括機械挖不到的土方(包括地下室底板下翻梁及承臺土方)。
5、機械平整碾壓指自然地面平均標高與設計場地標高相差30cm以內的原土填、挖、平整。
工程量:場地碾壓按圖示碾壓面積計算
填土碾壓按圖示尺寸計算
四、基礎排水
1、濕土排水:濕土工程量
2、輕型井點:安拆工程量“根”
使用工程量按“套.天”,每50根為一套,天數按施工組織設計要求。
4、回填土(1-23~24):回填土包括槽坑回填、室內回填

槽坑回填是指當基礎施工完后,將基礎周圍用土回填至設計室外地坪
V=V挖-V應扣
應扣是指設計室外地坪以下的墊層與基礎的體積
室內回填 是指設計室外地坪標高至室內地面墊層底標高之間的回填土
V=主墻間凈面積×填土厚度
填土厚度:室內外高差減地坪厚度
5、運土(1-26~27):需運進或運出的土方運輸
工程量按實際發生的情況計算,若是棄土運土
V挖-V回填
6、土方綜合定額(1-1~6):
(1)適用范圍:房屋工程基礎土方及附屬于房屋內的設備基礎土方、地溝土方、局部滿堂基礎土方。
(2)綜合定額綜合的工作內容:平整場地、挖土、原土打夯、回填土、150米以內運土
(3)綜合定額工程量計算:地槽地坑挖土工程量
當地槽地坑工程量大于實際開挖工程量,按實際工程量計算
例:某房屋工程基礎平面及斷面如圖,一二類土,地下水位-1.1米,室外地坪設計標高-0.15米,交付施工的地坪標高-0.3m,計算基礎土方開挖工程量

挖土工程量:
1-1:L=(10-1)×2+9+0.38+9-2-2=32.38
V總=32.38×(1.4+0.6+1.45×0. 5)×1.45=127.94
其中,濕土32.38 ×(1.4+0.6+0.5×0. 5)×0.5=36.43
2-2:L=9-0.6×2+0.38=8.18
V=8.18×(1.6+0.6+1.45×0.5)×1.45=34.69
其中,濕土V=8.18×(1.6+0.6+0.5×0.5)×0.5=10.02
J-1 V=[(2.2+0.6+1.45×0.5)2×1.45+0.254]×3=54.81
濕土V=[(2.2+0.6+0.5×0.5)2×0.5+0.01]×3=13.98
三、機械土方
1、定額分場地機械平整碾壓、挖掘機挖土、推土機推土、鏟運機鏟土、人力機械裝土、自卸汽車運土。
2、機械土方定額按天然濕度(25%以內)土壤為準,若含水率超過25%,定額×1.15,含水率40%以上另行按實際發生的計算。
3、機械挖土工程量:按施工組織設計規定的開挖范圍及有關內容計算,計算同人工挖土的方法。
4、機械挖土定額已包括機械挖不到的土方(包括地下室底板下翻梁及承臺土方)。
5、機械平整碾壓指自然地面平均標高與設計場地標高相差30cm以內的原土填、挖、平整。
工程量:場地碾壓按圖示碾壓面積計算
填土碾壓按圖示尺寸計算
四、基礎排水
1、濕土排水:濕土工程量
2、輕型井點:安拆工程量“根”
使用工程量按“套.天”,每50根為一套,天數按施工組織設計要求。
