造價員《建筑工程計價》第二章培訓講義:定額計價
第二節 定額計價
一、定額說明
1、定額分人工土方、機械土方、石方、基礎排水
2、土石方按天然密實體積計算,松方折合成實方,每1m3松方折合0.8m3實方
3、人工土方定額按挖干土考慮,若挖濕土,綜合乘1.06,單項1.18。
干濕土以地下常水位線為界,若人工降低地下水位,仍以地下水位為界。
例:人工綜合挖土,二類濕土,深4米
1-4換 17.38×1.06=18.42元/m3
4、挖樁承臺土方時,人工綜合乘1.08,人工單項1.25,機械乘1.1。計算工程量時扣除樁及未回填樁孔所占的體積。
5、房屋基礎挖土深度超過4.5米,一般按機械挖土考慮。若局部超過4.5米仍采用人工,超深范圍土方,綜合定額每增加1米乘1.05系數,單項定額乘1.15
例:人工綜合挖二類土,局部深度5.6米,
1-4換 17.38×1.05×1.05
6、若同時滿足上列條件時,系數連乘。
例:人工綜合挖二類濕土,局部深度5.6米
1-4換 17.38×1.06× 1.05×1.05

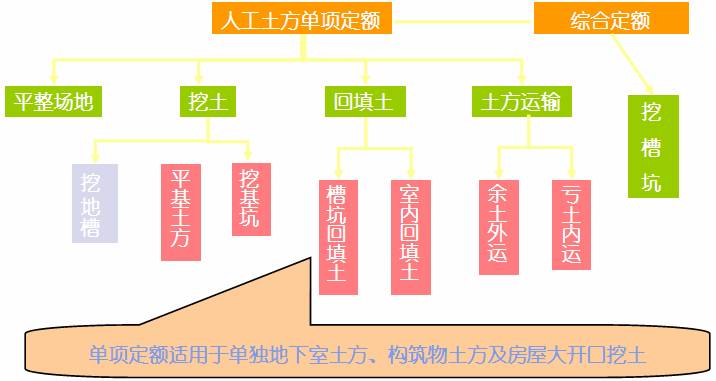

二、人工土方
1、平整場地(1-21)
是指原地面和設計室外地坪平均高差30cm以內的原土找平。超過30cm,按挖、填、運分別計算。

工程量:建筑物外邊線四周各放2米所圍成的面積
2、挖土:(1-7~1-18)
(1)地槽、地坑的區別:長:寬>3為地槽,小于3為地坑
(2)地槽工程量V=(B+2C+KH)×H×L

長度L:外墻中心線,內墻基底凈長,附墻垛折加長度
C:工作 面
K:放坡系數
挖土深度H:設計室外地坪至槽底。如原地面標高
???????
????????
-
