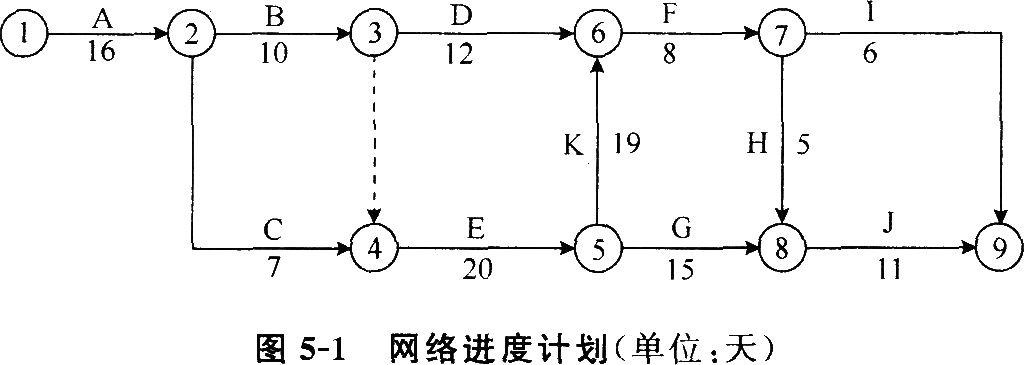

六、某實施監理的工程項目,合同工期為89天,網絡進度計劃如圖5-1所示,其中,B、E、K、I四項工作均為土方工程,需安排同一臺土方施工機械先后順序施工,土方工程量分別估算為1 100 m³、2 300 m³、1 600 m³和800 m³,土方綜合單價為18元/m³。合同中規定,土方工程量減少不超出原估算工程量的20%時,按原約定價格計價;減少量超出20%時,全部土方工程量按19元/m³計價。
在工程按計劃進行16天后,業主要求取消K工作,施工單位據此調整了網絡進度計劃。在完成E工作和F工作后,咨詢工程師重新估算了后續的G、H、I、J四項工作的持續時間,見表5-1。
表5-1G、H、I、J工作持續時間估算
【問題】
1.按圖5-1所示的網絡進度計劃,按順序完成B-E-K-I工作,施工機械在現場的閑置時間為多少天?
2.取消K工作后,土方工程的總費用應為多少?
3.取消K工作后,網絡進度計劃應如何調整?調整后的總工期為多少天?
4.根據咨詢工程師的估算,在E工作和F工作按計劃完成后,該項目的期望工期為多少天?給出計算過程和理由。
