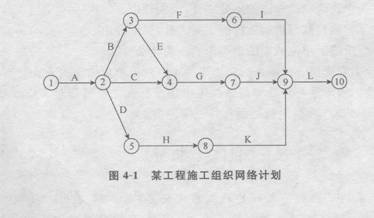

根據工作之間的邏輯關系,某工程施工組織網絡計劃如圖4—1所示。該工程有兩個施工組織方案,相應的各工作所需的工時和費用見表4—1。在施工合同中約定:合同.Y-期為270 d,工期延誤一天罰3萬元,提前一天獎l萬元。

表4—1基礎資料
|
施工組織方案I |
施工組織方案Ⅱ | ||
工作 |
工時/d |
費用/頁元 |
工時/d |
費用/萬元 |
A |
30 |
13 |
28 |
15 |
B |
46 |
20 |
42 |
21 |
C |
28 |
10 |
28 |
10 |
D |
40 |
19 |
39 |
19.5 |
E |
50 |
23 |
48 |
23.5 |
F |
38 |
13 |
38 |
13 |
G |
59 |
25 |
55 |
28 |
H |
43 |
18 |
43 |
18 |
I |
50 |
24 |
48 |
25 |
J |
39 |
12.8 |
39 |
12.8 |
K |
35 |
15 |
33 |
16 |
1。 |
50 |
20 |
49 |
21 |
【問題】
1.分別計算兩種施工組織方案的工期和綜合費用并確定其關鍵線路。
2.如果對該工程網絡計劃的關鍵工作采用方案Ⅱ,非關鍵工作采用方案I混合組織施
工,相應的工期和綜合費用各為多少?
