一、二標段工程開工半年后,三、四標段工程相繼準備開工,為適應整個項目監理工作的需要,總監理工程師決定修改監理規劃,調整項目監理機構組織形式,按四個標段分別設置監理組,增設投資控制部、進度控制部、質量控制部和合同管理部四個職能部門,以加強各職能部門的橫向聯系,使上下、左右集權與分權實現最優的結合。
總監理工程師調整了項目監理機構組織形式后,安排總監理工程師代表按新的組織形式調配相應的監理人員、主持修改項目監理規劃、審批項目監理實施細則,又安排質量控制部簽發一標段工程的質量評估報告,并安排專人主持整理項目的監理文件檔案資料。
總監理工程師強調該工程監理文件檔案資料十分重要,要求歸檔時應直接移交本監理單位和城建檔案管理機構保存。
【問題】

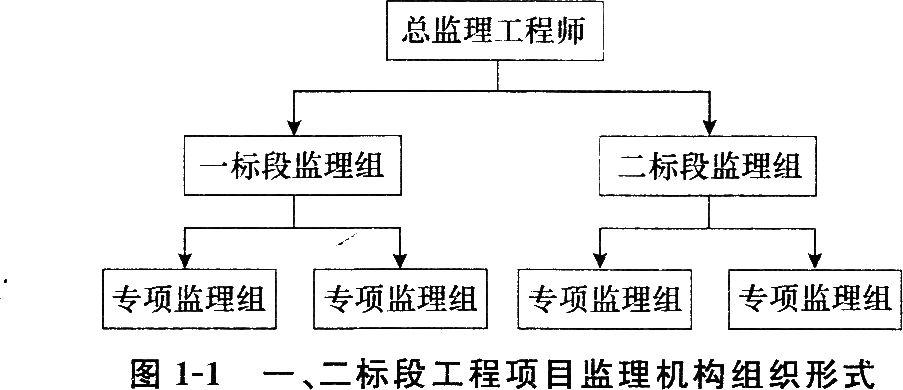

1.圖1-1所示的項目監理機構屬何種組織形式?說明其主要優點。
2.調整后的項目監理機構屬何種組織形式?畫出該組織結構示意圖,并說明其主要缺點。
3.指出總監理工程師調整項目監理機構組織形式后安排工作的不妥之處,寫出正確做法。
4.指出總監理工程師提出監理文件檔案資料歸檔要求的不妥之處,寫出監理文件檔案資料歸檔程序。
