本試卷均為案例分析題每題20分,要求分析合理、結論正確;有計算要求的,應簡要寫出計算過程。

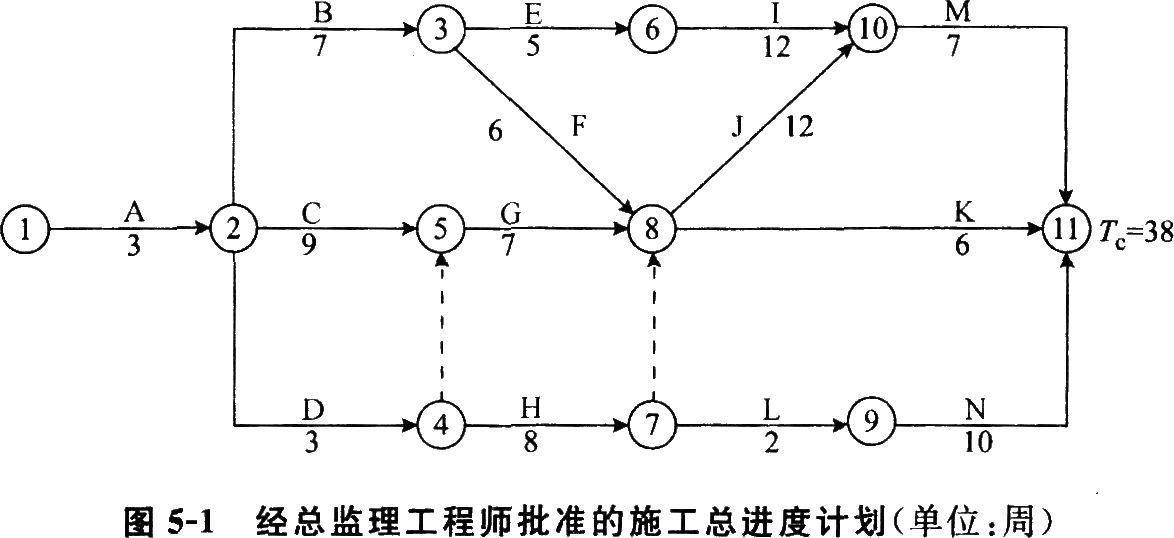

1、某市政工程,項目的合同工期為38周。經總監理工程師批準的施工總進度計劃如圖5一1所示,各工作可以縮短的時間及其增加的趕工費見表5-1,其中H、I分別為道路的路基、路面工程。
表5-1各工作可以縮短的時間及其增加的趕工費
分部工程名稱 |
A |
B |
C |
D |
E |
F |
G |
H |
I |
J |
K |
L |
M |
N |
可縮短的時間/周 |
O |
1 |
1 |
1 |
2 |
1 |
1 |
O |
2 |
1 |
1 |
O |
1 |
3 |
增加的趕工費/(萬元/周) |
0.7 |
1.2 |
1.1 |
1.8 |
0.5 |
0.4 |
3.O |
2.O |
1.O |
0.8 |
1.5 |
【問題】
1.開工1周后,建設單位要求將總工期縮短2周,故請監理單位幫助擬定一個合理趕工方案以便與施工單位洽商,請問如何調整計劃才能既實現建設單位的要求又能使支付施工單位的趕工費用最少?說明步驟和理由。
2.建設單位依據調整后的方案與施工單位協商,并按此方案簽訂了補充協議,施工單位修改了施工總進度計劃。在H、1工作施工前,建設單位通過設計單位將400 m的道路延長至600 m。請問該道路延長后H、1工作的持續時間為多少周(設工程量按單位時間均值增加)?對修改后的施工總進度計劃的工期是否有影響?說明理由。
3.H工程施工的第1周,監理人員檢查發現路基工程分層填土厚度超過規范規定,為保證工程質量,總監理工程師簽發了“工程暫停令”,停止了該部位工程施工。總監理工程師的做法是否正確?總監理工程師在什么情況下可簽發“工程暫停令”?
