第五題

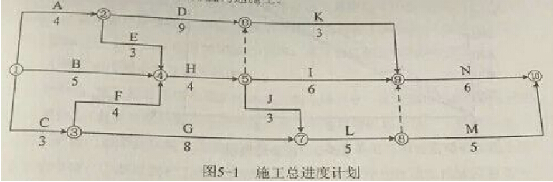

某工程,建設單位與施工單位按照《建設工程施工合同(示范文本)》簽訂了施工合同,經總監理工程師批準的施工總進度計劃如圖5-1所示(時間單位:月),各項工作均按最早開始時間安排且勻速施工。施工過程中發生如下事件:

事件1:工作C開始后,施工單位向項目監理機構提交了工程變更申請,由于該項工程變更不涉及修改設計圖紙,施工單位要求總監理工程師盡快簽發工程變更單。
事件2:施工中遭遇不可抗力,導致工作G停工2個月、工作H停工1個月,并造成施工單位20萬元的窩工損失,為確保工程按原計劃時間完成,產生趕工費15萬元。施工單位向項目監理機構提出申請,要求費用補償35萬元,工程延期3個月。

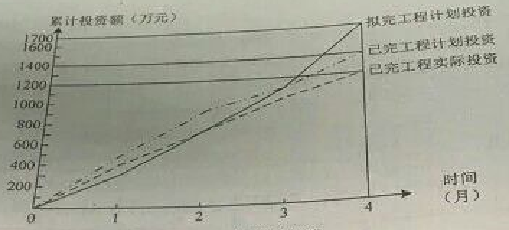

事件3:工程開工后第1-4月擬完成工程計劃投資、已完工程計劃投資與已完工程實際投資如圖5-2所示:
圖5-2 投資比較圖
問題:
1、確定圖5-1施工總進度計劃的總工期及關鍵工作,計算工作G的總時差。

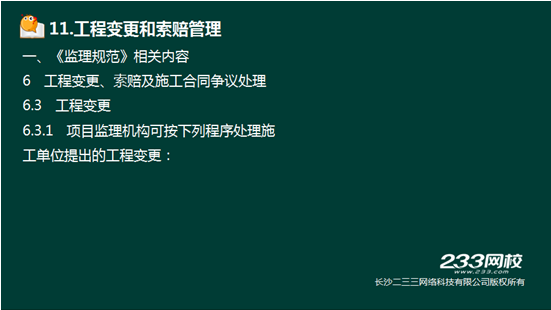

2、針對事件1,寫出項目監理機構處理工程變更的程序。
3、事件2中,項目監理機構應批準的費用補償和工程延期分別為多少?說明理由。

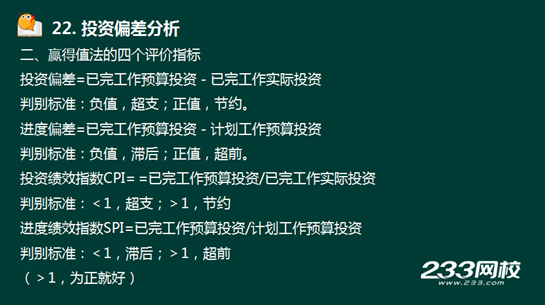

4、針對事件3,指出工程在第4月末的投資偏差和進度偏差(以投資額表示)。
第六題
某工程執行《建設工程工程量清單計價規范》,分部分項工程費合計28150萬元,不含安全文明施工費的可計量措施項目費4500萬元,其他項目費150萬元,規費123萬元,安全文明施工費費率為3%(以分部分項工程費與可計量的措施項目費為計算基數),企業管理費費率為20%,利潤率為5%,綜合稅率為3.48%(按營業稅計算),人工費80元/工日,吊車使用費3000元/臺班。該工程定額工期為50個月。
工程實施過程中發生如下事件:
事件1:施工招標文件中要求的施工工期為38個月,并明確可以增加趕工費用。
事件2:土方開挖時遇到未探明的古墓,項目監理機構下達了工程暫停令,當?shù)匚奈锉Wo(hù)部門隨即進駐施工現場開展考古工作。施工單位向項目監理機構提出如下費用補償申請:① 基坑圍護工程損失33萬元;②工程暫停導致施工機械閑置費用5.7萬元; ③受文物保護部門委托進行土方挖掘與清理工作產生的人工和機械費用7.8萬元。
事件3:施工過程中,建設單位提出某分項工程變更,由此增加用工180工日、吊車12臺班、材料費16萬元,夜間施工增加費8萬元,設備保護費3.5萬元。
事件4:因工程材料占用施工場地,致使原計劃均需使用吊車作業的A、B兩項工作的間隔時間由原定的3天增至8天,為此,施工單位向項目監理機構提出補償5個吊車臺班窩工費用的申請。
問題:
1、計算該工程的安全文明施工費和簽約合同價。
2、事件1中,施工單位是否可以提出增加趕工費用?說明理由,趕工費用應由哪幾部分構成?
3、逐項指出事件2中發生的費用是否應給予補償并說明理由,項目監理機構應批準的費用補償總額是多少萬元?
4、針對事件3,計算因工程變更增加的分項工程費用。
5、事件4中,項目監理機構是否應批準施工單位的費用補償申請?說明理由。
