第二章 流水施工原理

1.流水施工的特點有(  )。
A.不能充分利用工作面
B.工期較長
C.現場組織管理簡單
D.單位時間投入的資源量較均衡,有利于資源供應
答案:D

2.建設工程組織流水施工時,用來表達流水施工在施工工藝方面進展狀態的參數之一是(  )。
A.流水段
B.流水強度
C.流水節拍
D.流水步距
答案:B

3.關于加快成倍節拍流水施工的特點,說法正確的是(  )。
A.各施工過程在各施工段的流水節拍不全相等
B.各專業工作隊在施工段上能連續作業,施工段之間沒有空閑時間
C.各專業工作隊在施工段上能連續作業,但有的工作面可能有閑置的時間
D.專業工作隊數等于施工過程數
答案:B

4.某分部工程有3個施工過程,各分為5個流水節拍相等的施工段組織加快的成倍節拍流水施工。已知各施工過程的流水節拍分別為9、6、6天,則專業工作隊數和工期分別為(  )。
A.3個和30天
B.4個和31天
C.6個和32天
D.7個和33天
答案:D
解析:(P26)K=9、6、6的最大公約數=3;
n’=9/3+6/3+6/3=3+2+2=7個
T=(m+n’-1)K=(5+7-1)×3=33天

5.下列各項屬于非節奏流水施工的特點的有(  )。
A.各施工過程在各施工段的流水節拍不全相等
B.相鄰施工過程的流水步距不盡相等
C.專業工作隊數不等于施工過程數
D.各專業工作隊能夠在施工段上連續作業
E.有的工作面可能有閑置時間
答案:A、B、D、E

6.某分部工程有兩個施工過程,分為4個施工段組織流水施工,流水節拍分別為3、4、4、5天和4、3、4、5天,則流水步距和工期為(  )。
A.3天和19天
B.4天和20天
C.5天和21天
D.6天和22天
答案:C
解析:采用“累加數列、錯位相減、取大差法”計算流水步距;然后計算工期。

K=5天;T=∑K+∑tn=5+16=21天

7.某分部工程有4個施工過程,分為4個施工段組織流水施工,施工過程和流水節拍見下表(時間單位:周),組織無節奏流水施工,則流水步距和工期為(  )。

A.3天和19天
B.4天和20天
C.5天和21天
D.6天和22天
答案:C

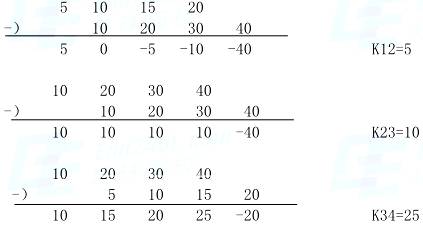

解析:對比教材P30按加快成倍節拍流水計算,工期長15周。

總工期為:T0=(5+10+25)+4×5=60周
