A.間歇時間
B.流水步距
C.流水節拍
D.提前插入時間
62.在組織流水施工時,全部或部分施工過程在各個施工段上的流水節拍不相等的流水施工是( ?。?,并且這種施工是流水施工中最常見的一種。
A.固定節拍流水施工
B.有間歇時間的固定節拍流水施工
C.非節奏流水施工
D.加快的成倍節拍流水施工
63.某分部工程有4個施工過程,各分為3個施工段組織加快的成倍節拍流水施工。各施工過程在各施工段上的流水節拍分別為8、4、4、4d,則專業工作隊數應為( ?。﹤€。
A.3
B.4
C.5
D.6
64.某分部工程有3個施工過程,各分為4個施工段組織流水施工,流水節拍分別為4、3、2、5d,2、5、4、3d和4、3、3、4d,則3個施工過程之間的流水步距分別為( ?。ヾ。
A.5、4
B.5、3
C.4、2
D.3、4

65.某工程雙代號時標網絡計劃如下圖所示,其關鍵線路為( )。

A.①→②→⑦
B.①→④→⑥→⑦
C.①→③→⑤→⑦
D.①→③→④→⑥→⑦
66.當雙代號網絡計劃的計算工期等于計劃工期時,以關鍵節點為完成節點的工作的( ?。?。
A.總時差最小
B.自由時差為零
C.自由時差等于總時差
D.時間間隔最小

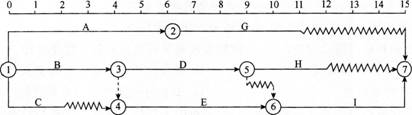

67.某分部工程雙代號時標網絡計劃如下圖所示(時間單位:d),工作A的總時差為( ?。ヾ。

A.1
B.0
C.2
D.3
68.某工程雙代號時標網絡計劃如下圖所示,如果A、H、K三項工作共用一臺施工機械而必須順序施工,則在不影響總工期的前提下,該施工機械在現場的最小閑置時間是( ?。┲?。

A.2
B.3
C.4
D.5
69.在通過費用優化的過程中,工作的直接費用率越小,說明將該工作( )。
A.持續時間縮短一個時間單位,所需增加的間接費越少
B.持續時間縮短一個時間單位,所需增加的間接費越多
C.持續時間縮短一個時間單位,所需增加的直接費越多
D.持續時間縮短一個時間單位,所需增加的直接費越少
70.資源優化的目的是通過改變( ),使資源按照時問的分布符合優化目標。
A.關鍵工作的持續時間
B.關鍵工作的開始時間和完成時間
C.工作的持續時間
D.工作的開始時間和完成時間
71.某工程單代號搭接網絡計劃如下圖所示,節點中下方數字為該工作的持續時間,其中關鍵工作是( )。
A.工作A和工作B
B.工作C和工作D

C.工作B和工作E
D.工作C和工作E
72.在建設工程進度調整的系統過程中,采取措施調整進度計劃時,應當以( ?。橐罁?
A.本工作及其后續工作的總時差
B.本工作及其后續工作的自由時差
C.非關鍵工作所擁有的機動時間
D.后續工作和總工期的限制條件
73.在應用前鋒線比較法進行工程實際進度與計劃進度比較時,工作實際進展點可以按該工作的( ?。┻M行標定。
A.已完成任務量比例
B.尚余自由時差
C.尚余總時差
D.已消耗勞動量
74.建設工程進度控制的目標是( ?。?。
A.工作時差
B.建設工期

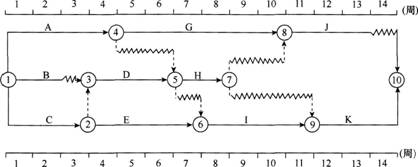

C.工作的持續時間
D.工作進度
75.采用非勻速進展橫道圖比較法進行工作實際進度與計劃進度的比較時,如果同一時刻橫道線上方累計百分率大于橫道線下方累計百分率,表明( ?。?
A.實際進度超前
B.實際進度拖后
C.超額完成的任務量
D.拖欠的任務量
76.如果某工程項目總工期不允許拖延,總工期為150d,為了保證其按原計劃工期150d完成,必須采用( )方法,縮短關鍵線路上后續工作的持續時間。
A.費用優化
B.工期優化
C.資源優化
D.經濟優化
77.在施工總進度計劃的編制過程中,確定各單位工程的開竣工時間和相互搭接關系時,應考慮的因素是( ?。?
A.各承包單位的資質條件和技術力量
B.施工順序與主要生產系統投產次序不相關
C.盡量提前建設可供施工使用的永久性工程
D.各單位工程盡可能同時開工和完工
78.施工進度檢查的主要方法是將經過整理的實際進度數據與計劃進度數據比較,其目的是( )。
A.分析影響施工進度的原因
B.掌握各項工作時差的利用情況
C.發現進度偏差及其大小
D.提供計劃調整和優化的依據
79.當承包單位未能按合同規定的工期完成合同范圍內的工作時,對其的處罰一般采用( ?。┦侄巍?
A.拒絕簽署付款憑證
B.取消承包資格
C.誤期損失賠償
D.拒絕對工程驗收
80.根據工程延期的審批程序,當工程延期事件發生后,承包單位首先應在合同規定的有效期內向監理工程師提交( ?。?。
A.詳細的工程延期申述報告
B.工程延期意向通知
C.工程延期理由及依據
D.準確的工程延期時間
