1.已知時標網絡計劃的前鋒線進行實際進度與計劃進度比較如圖所示,則( )。
A.第五天檢查時,發現A還沒有完成工作
B.第五天檢查時,發現B已完成工作
C.第五天檢查時,發現D已開工一天
D.第五天檢查時,發現C已進行二天
【正確答案】D
【答案解析】本題考查的是前鋒線比較法。工作實際進展位置點落在檢查日期左側,表明該工作實際進度拖后,落在檢查日期右側,表明該工作實際進度超前,與檢查日期重合,表明該工作實際進度與計劃進度一致。本題A已經完成,B落后一天,還沒有完成,C按計劃進度,已經開始2天,D落后2天,還沒有開始。

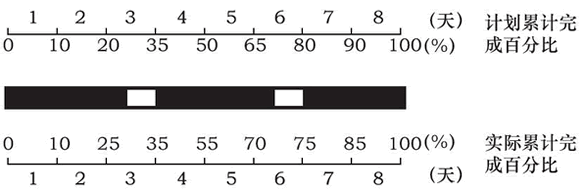

2.某工作計劃進度與實際進度如下圖所示,從圖中可獲得的正確信息有( )。
A.第4天至第5天的實際進度為勻速進展
B.第3天至第6天的計劃進度為勻速進展
C.實施過程中實際停工累計0.5天
D.第4天實際工作量與計劃工作量相同
E.第8天結束時該工作已按計劃完成
【正確答案】BDE
【答案解析】本題考查的是橫道圖比較法。選項A,第四天實際進度:55%-35%=20%,第五天實際進度:70%-55%=15%,為非勻速進展。選項C,圖中兩個空白的地方,就是停工的日期,停工超過了0.5天。
3.某工作的計劃進度與實際進度情況如下圖所示,從圖中可以看出( )。
A.在第1月內,本工作按計劃進行
B.到第2月末,本工作拖欠5%的任務量
C.在第4月內,本工作沒有進行
D.到第5月末,本工作拖欠5%的任務量
E.本工作已按計劃完成
【正確答案】CDE
【答案解析】本題考查的是橫道圖比較法。選項A,第一個月內,拖欠任務量5%;選項B,第2月末超額完成5%.
4.當利用S曲線比較工程項目的實際進度與計劃進度時,如果檢查日期實際進展點落在計劃S曲線的左側,則該實際進展點與計劃S曲線在水平方向的距離表示工程項目( )。
A.實際超額完成的任務量
B.實際拖欠的任務量
C.實際進度拖后的時間
D.實際進度超前的時間
【正確答案】D
【答案解析】本題考查的是S曲線比較法。如果工程實際進展點落在計劃S曲線左側,表明此時實際進度比計劃進度超前。S曲線的水平方向表示累計時間。該實際進展點與計劃S曲線在水平方向的距離表示工程項目實際進度超前的時間。
5.網絡計劃中某項工作進度拖延的時間在該項工作的總時差以外時,其進度計劃的調整方法可分為三種情況,其中不包括( )。
A.項目總工期不允許拖延
B.項目總工期允許拖延
C.項目總工期允許拖延的時間有限
D.項目持續時間允許拖延
【正確答案】D
【答案解析】本題考查的是進度計劃的調整方法。網絡計劃中某項工作進度拖延的時間在該項工作的總時差,進度計劃的調整方法又可以分為以下三種情況:①項目總工期不允許拖延;②項目總工期允許拖延;③項目總工期允許拖延的時間有限。
