1.流水強度是指某專業工作隊在( )。(2014年真題)
A、一個施工段上所完成的工程量
B、單位時間內所完成的工程量
C、一個施工段上所需某種資源的數量
D、單位時間內所需某種資源的數量
【正確答案】 B
【答案解析】 本題考查的是流水施工參數。流水強度是指流水施工的某施工過程(專業工作隊)在單位時間內所完成的工程量(流水能力或生產能力)。參見教材P23。

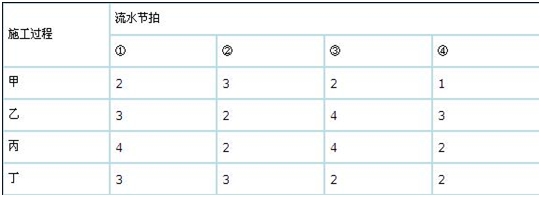

2.某工程由4個施工過程組成,分為4個施工段進行流水施工,其流水節拍(天)見下表,則施工過程甲與乙、乙與丙、丙與丁之間的流水步距分別為()。
A、4天,3天,4天
B、2天,3天,4天
C、3天,4天,1天
D、1天,3天,5天
【正確答案】B
【答案解析】本題考查的是非節奏流水施工工期的確定。依題意,可根據累加數列錯位相減取大差法計算,施工過程流水節拍的累加數列為:
施工過程甲:2,5,7,8
施工過程乙:3,5,9,12
施工過程丙:4,6,10,12
施工過程丁:3,6,8,10
根據累計相加,錯位相減取大差的方法,可以得出各個過程之間的流水步距分別為:
施工過程甲與乙之間的流水步距:K甲,乙=max[2,2,2,-1,-12]天=2天,
施工過程乙與丙之間的流水步距:K乙,丙=max[3,1,3,2,-12]天=3天,
施工過程丙與丁之間的流水步距:K丙,丁=max[4,3,4,4,-10]天=4天。
參見教材P32。
3.當本工作有緊后工作時,其自由時差等于所有緊后工作最早開始時間與本工作()。
A、最早開始時間之差的最大值
B、最早開始時間之差的最小值
C、最早完成時間之差的最大值
D、最早完成時間之差的最小值
【正確答案】D
【答案解析】本題考查的是雙代號網絡計劃時間參數的計算。對于有緊后工作的工作,其自由時差等于本工作之緊后工作最早開始時間減本工作最早完成時間之差的最小值。參見教材P46。
4.某分部工程有3個施工過程,分為4個施工段組織流水施工。各施工過程的流水節拍分別為3天、5天、4天、5天,3天、4天、4天、3天和4天、3天、3天、5天,則流水施工工期為()天。
A、20
B、21
C、22
D、25
【正確答案】D
【答案解析】本題考查的是流水施工工期的確定。
施工過程Ⅰ:3,8,12,17
施工過程Ⅱ:3,7,11,14
施工過程Ⅲ:4,7,10,15
K1,2=max[3,5,5,6,-14]=6;
K2,3=max[3,3,4,4,-15]=4;
T=ΣK+Σtn=(6+4)+15=25。
參見教材P32。
5.流水施工的基本組織方式包括( )。
A、非節奏流水施工、有節奏流水施工
B、異節奏流水施工、等節奏流水施工
C、非節奏流水施工、等節奏流水施工
D、等節奏流水施工、有節奏流水施工
【正確答案】 A
【答案解析】 本題考查的是流水施工的基本組織方式。流水施工的基本組織方式包括:非節奏流水施工、有節奏流水施工。參見教材P26。
