【案例二】
某高速鐵路特大橋主橋跨越的河流寬160m,梁部設計為三孔一聯(60+96+60)m預應力鋼筋混凝土連續箱梁,主橋基礎設計為鉆孔樁,水中橋施工方案為搭設鋼棧橋和鉆孔平臺。
兩側引橋均為90—32m預應力鋼筋混凝土簡支箱梁,引橋基礎設計為鉆孔樁,墩身為實體墩,在該橋大里程端路基左側設置一個預制場負責引橋箱梁的預制。
引橋橋址處地質自上而下為砂黏土和強風化砂巖,地表低洼,有少許積水,地下水位較高。
施工期間工地發生了如下事件:
事件1:10#和12#墩之間,因地方公路規劃調整,設計變更為1—64m鋼混結合梁。
事件2:引入特大橋施工便道,泥結碎石路面寬度由5.5m變更為6.0m。

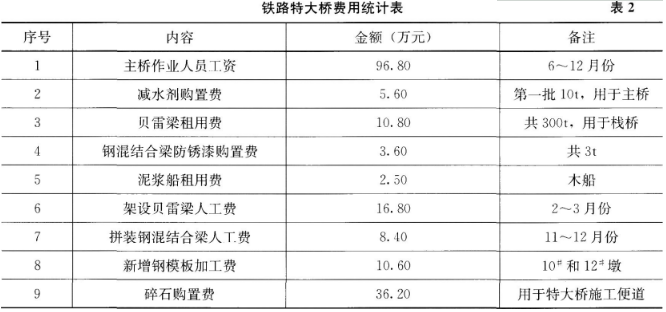

事件3:項目經理部發生部分費用,詳見表2。
【問題】
1.表2中,哪幾項費用可納入變更設計范圍?金額是多少萬元?
2.表2中,哪幾項費用屬于大型臨時工程?金額是多少萬元?
3.給出引橋簡支箱梁施工中應配置的主要施工機械名稱。
4.主橋箱梁應采用何種施工方法?
參考答案:
參考解析:
1.表2中可納人變更設計范圍的費用:第4項鋼混結合梁防銹漆購置費;第7項拼裝鋼混結合梁人工費;第8項新增鋼模板加工費。
金額是:3.6+8.4+10.6=22.6萬元
2.表2中屬于大型臨時工程的費用:第3項貝雷梁租用費、第6項架設貝雷梁人工費、第9項碎石購置費。
金額是:10.8+16.8+36.2=63.80萬元
3.引橋簡支箱梁施工中應配置的主要機械:移梁機(或提梁機)、輪胎式運梁車、架橋機、龍門吊。
4.主橋箱梁應采用對稱掛籃懸臂灌筑施工方法。
