【案例五】

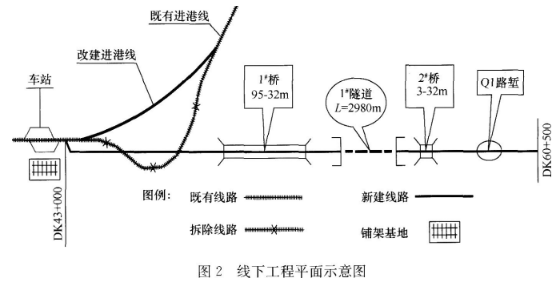

某新建單線鐵路站前工程第二標段的工程范圍包括:線下工程起訖里程為DK43+000~DK60+500;鋪架起訖里程為DK43+000~DK198+500。線下工程平面示意圖如圖2所示。新建線路自既有車站引出后與既有進港線交叉,施工時需要對進港線進行改建,改建施工期間既有線路保持運營。
路基土石方共78萬m3,施工期間經過一個雨季。圖2中Q1路塹為膨脹土路塹,邊坡采用漿砌片石防護,基床需要換填。Q1路塹施工原則為:快速施工、及時封閉、分段完成。
橋梁共2座,均為鉆孔樁基礎,樁徑1.2m,地質主要是中風化和弱風化巖層,樁長15~18m,施工單位擬采用沖擊鉆機或回轉鉆機進行施工。1#橋上部結構為預制預應力混凝土簡支T梁;2#橋上部結構為支架現澆預應力混凝土連續箱梁。施工單位針對現澆梁支架編制的施工方案為:(1)箱梁的模板與腳手架不得相連;支架預壓加載應按照對稱原則一次集中加載。(2)支架預壓時要進行位移監測,監測內容為:支架豎向位移、支架頂面水平位移、近鄰結構物變形;位移監測斷面應設置在預壓區域的支墩和縱橫梁跨中位置。

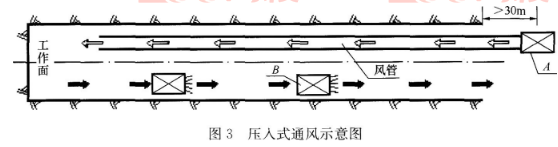

隧道1座,采用進口、出口兩個作業面施工,施工通風采用壓入式通風,如圖3所示。
本工程軌道結構為有砟軌道、無縫線路。鋪架范圍內的T梁在鋪架基地內預制;無縫線路采用換鋪法施工。鋪架基地內設置的生產區有:制梁區、存梁區、工具軌存放區、軌枕存放區、主材和地材等各種原材料存放及加工區、混凝土生產區。
【問題】
1.根據背景資料,給出Q1路塹段合理的施工措施。
2.根據背景資料,施工單位應選擇何種鉆機進行鉆孔樁施工?
3.指出現澆梁支架施工方案中的不妥之處,并給出正確的做法。
4.分別給出圖3中風機A和風機B的名稱。
5.補充鋪架基地內缺少的主要生產區。
6.給出改建進港線應采用的施工步驟。
參考答案:
參考解析:
1.Q1路塹段合理的施工措施:(1)開挖施工宜安排在旱季;(2)進行截排水溝的施工,開挖區域禁止一切水的流人,對于可能流入的水要及時排出,保證開挖區域處于無水狀態;(3)邊坡隨開挖及時防護(或砌筑),當防護(或砌筑)不能緊跟開挖時,開挖的邊坡應預留保護層;(4)膨脹土路塹的基床換填要緊隨開挖完成,當有困難時,應預留保護層。基床表層按設計及時施作。
2.施工單位應選擇沖擊鉆機施工。
3.現澆梁支架施工方案中的不妥之處及正確做法:(1)支架預壓加載一次集中加載不妥,應分級加載;(2)位移監測內容不全,應補充基礎沉降變形。
4.圖3中符號名稱:A是軸流式風機、B是射流式風機。
5.鋪架基地內應增加的主要生產區:長鋼軌存放區、軌排生產區(軌排存放區)、機修區。
6.改建進港線采用的施工步驟:(1)修建與行車無干擾部分的改建進港線的路基及軌道線路;(2)利用天窗點封鎖線路,將改建進港線與既有線相連的兩端龍口進行撥接(電務配合),將既有線引入改建進港線;(3)將需要拆除的既有進港線拆除,進行交叉段正線新建線路的施工。
