【案例二】

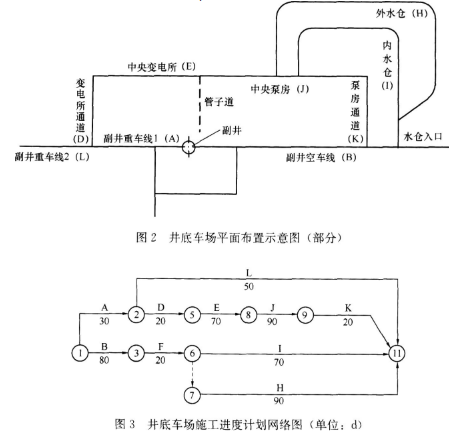

某施工單位承擔了一礦井井底車場的施工任務。開工前,項目經理部編制了施工組織設計,內容包括施工方案、資源供應計劃、施工進度計劃網絡圖、質量保證措施、安全保證措施等。井底車場平面布置示意圖部分內容如圖2所示,相應的施工進度計劃網絡圖如圖3所示,關鍵線路上的工作由同一個工作隊完成,各工作的作業時間均不可壓縮。
施工過程中發生如下事件:
事件1:工程進行60d,施工單位月度檢查時重點檢查了進度計劃執行情況,發現:副井重車線1(工作A)和變電所通道(工作D)已完工;副井重車線2(工作L)已完成其工程量的60%;副井空車線(工作B)已完成其工程量的80%;中央變電所(工作E)由于設計變更,尚未開始作業,預計完成設計變更還需要10d。施工單位考慮到工作E的延誤將導致后續工作中央泵房(工作J)和泵房通道(工作K)不能正常完成,工程不能按時交付,與各工作隊協商并在監理工程師的指令下調整了進度計劃,以滿足工期要求。經施工單位計算,工作E的延誤導致的窩工費和機械設備臺班折舊費為30萬元,按照調整后進度計劃施工將增加投入8萬元。
事件2:由于建設單位提供設計資料不及時,導致外水倉(工作H)延誤10d,已提前運至現場的施工機械臺班折舊費損失2萬元,窩工費15萬元。
事件3:內水倉(工作I)施工過程中,施工單位設備發生故障,導致該工作延誤6d,修理設備花費6萬元,增加窩工費8萬元。
針對事件1~事件3,施工單位向建設單位提出了索賠。
【問題】
1.施工組織設計中的資源供應計劃主要包括哪些內容?
2.根據繪制的井底車場施工進度計劃網絡圖,確定工程計劃工期和關鍵工作。
3.事件1中施工單位發現工作E延誤后,應如何安排后續工程施工,才能夠保證計劃工期(用文字說明)?
4.就事件1~事件3,逐一說明施工單位可向建設單位索賠的費用和工期。
參考答案:
參考解析:
1.施工組織設計中的資源供應計劃主要包括:
(1)勞動力需要量計劃;
(2)材料需要量計劃;
(3)施工機械需要量計劃。
2.根據繪制的井底車場施工進度計劃網絡圖,確定工程計劃工期和關鍵工作如下:
計劃工期=30+20+70+90+20=230d。
關鍵工作有:A、D、E、J、K。
3.工作E延誤后,為保證計劃工期,可安排其他工作隊先施工泵房通道工作K(中央泵房工作J和泵房通道K工作平行施工)。
4.事件1:工作E延誤是由于設計變更延誤造成的,屬于建設單位的責任。施工單位可索賠增加的費用30萬元;進度計劃調整是監理單位的指令,可索賠增加的費用8萬元;調整后的進度計劃滿足工期要求,故不可索賠工期。
事件2:建設單位沒有及時提供設計資料,屬于建設單位的責任,可索賠增加的費用2萬元,工作H是非關鍵工序,拖延不影響總工期,不可索賠工期。
事件3:設備故障是施工單位自身原因造成的,不可索賠費用和工期。
