建筑考點速記材料采購和保管

來源:233網校 2015年9月14日

  一、工程項目材料采購的要求

  ( 1 ) 項目經理部應編制工程項目所需主要材料、大宗材料的需要量計劃,由企業物資

  部門訂貨或采購。

  ( 2 ) 材料采購應按照企業質量管理體系和環境管理體系的要求, 依據項目經理部提出

  的材料計劃進行采購。 選擇企業發布的合格分供方名冊中的廠家;對于企業合格分供方名

  冊以外的廠家,在必須采購其產品時,要 嚴 格按照“ 合格分供方選擇與評定工作程序” 執

  行 ,即按企業規定經過對分供方審批合格后,方可 簽訂采購合同進采購;對于不需要進

  行合格分供方審批的一般材料, 采 購 金 額 在 5 萬 元 以 上 的 ( 含 5 萬元),必須簽訂訂貨

  合同。

  (3)|材料采購時,要注意采購周期、 批量、 庫存量滿足使用要求,并使采購費和儲存

  費之和_ 低。

  二、 I 材料采購方案

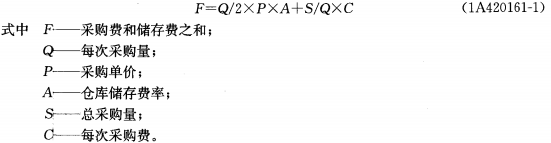

  在進行材料采購時,應進行方案優選, 選擇采購費和儲存費之和最低的方案。其計算

  公式為: •

建筑考點速記材料采購和保管

  三、最優采購批量的計算

  最優采購批量,也稱最優庫存量,或稱經濟批量,是指采購費和儲存費之和最低的釆

  購批量, i 其計算公式推導如下:

建筑考點速記材料采購和保管

  年采購次數為: S/Q 。;

  采購間隔期為: 365/年采購次數。

  因此,項目的年材料費用總和就是材料費、采購費和倉庫儲存費三者之和。

  【 案 例 1A420161 】

  1 . 背景

  某工程由某建筑公司承建,工程需要采購水泥若干。根據項目經理部編制的材料需要

  量計劃和現場倉儲條件, 該項目年需要采購水泥總量為24000t。根據以上情況,現提出

  兩種采購方案:

  方案一:以半個月為單位采購周期,一次采購費用為6 0 元 ,水 泥 單 價 180元/t。倉

  庫年保管率3 5 % 。

  方案二:以一個月為單位采購周期,一 次采購費用為62 元 ,水 泥 單 價 170元/t, 倉

  庫年保管率3 % o

  2. 問題

  ( 1 ) 在材料采購時,應如何選擇分供方?

  ( 2 ) 根據案例中提供的資料, 通過計算決定應選擇哪一種采購方案?

  3. 分析與答案

  ( 1 ) 材料采購時應選擇企業發布的合格分供方名冊的廠家;對于企業合格分供方名冊以

  外的廠家,在必須采購其產品時,要嚴格按照“ 合格分供方選擇與評定工作程序” 執行,即按

  企業規定經過對分供方審批合格后,方可簽訂采購合同進行采購;對于不需要進行合格分供

  方審批的一般材料, 采購金額在5 萬元以上的( 含 5 萬元),必須簽訂訂貨合同。

  ( 2 ) 分別計算方案一和方案二的采購費和存儲費之和F:

  1 ) 方案一:

  每次采購數量為: 24000/24=1000t;

  則采購費和儲存費之和為: Q / 2 X P X A + S / Q X C

  =1000/2 X 180 X 3. 5 %+24000/1000 X 60

  =4590 元 。

  2) 方案二 :

  每次采購數量為: 24000/12 = 2000t;

  則采購費和儲存費之和為: Q / 2 X P X A + S / Q X C

  =2000/2 X 170 X 3 %+24000/2000 X 62

  = 5844 元 。

  3 ) 由此可見,方案一采購費和儲存費之和較小, 故應以每半個月為周期采購一次。

  四、材料進場的驗收與保管

  材料進入現場時,應進行材料憑證、 數量、外 觀 的 驗 收 (外觀的驗收需填報外觀檢驗

  記錄), 其中憑證驗收包括發貨明細、材質證明或合格證,進口材料應具有匡家商檢局檢

  驗證明書。 數量驗收包括數量是否與發貨明細相符、是否與進場計劃相符,水 泥進行5 %

  過磅抽查, 小件材料物資如包裝完整按5 % 抽檢。計量方法為過磅或檢尺, 驗收完成后進

  行實物掛牌標識,建 立 “ 收料臺賬記錄” 。

  經驗收合格的材料應按施工現場平面布置一次就位,并做好材料的標識。

  材料的堆放地應平整夯實,并有排水、防揚塵措施。

  各類材料應分品種、規格碼放整齊,并標識齊全清晰,料具碼放高度不得超過1.5m。

  庫外材料存放應下墊上蓋,有防雨、防潮要求的材料應入庫保管。

  周轉材料不得挪作他用,也不得隨意切割打洞, 嚴禁高空墜落, 拆除后應及時退庫。

  施工現場散落材料必須及時清理分揀歸垛。

  易燃、易爆、 劇毒等危險品應設立專庫保管,并有明顯危險品標志。

  鋼材、 木材、地方材料等材料進場驗收后進行待驗標識,并通知有關人員送檢, 待復

  檢合格后進行發放使用。

  鋼材、水泥、應 建 立 “ 材質臺賬” , 機電材料應收集合格證。

熱點關注:2015年各省準考證打印時間及入口 233網校考后公布考試真題及答案

備考資料:2015年一建每日一練 章節習題 歷年真題 最新模擬試卷 高頻考點速記

講師輔導:2015年一建臨考沖刺提分攻略:內部資料+考前直播密訓,四科一次通關!

233網校一級建造師3群:367445574 233網校一級建造師3群

233網校一級建造師官方微信

相關閱讀
精品課程

正在播放:一級建造師考點解讀

難度: 試聽完整版
主站蜘蛛池模板: 华安县| 怀来县| 金塔县| 南投县| 舟曲县| 平顺县| 辽宁省| 白河县| 江津市| 安阳县| 扶沟县| 拜城县| 休宁县| 乐业县| 天柱县| 星座| 东台市| 平远县| 棋牌| 黑河市| 望江县| 抚州市| 邵东县| 康定县| 阿勒泰市| 宁国市| 惠安县| 淄博市| 宁津县| 义马市| 罗田县| 丰顺县| 大洼县| 巴楚县| 随州市| 东城区| 桂平市| 郧西县| 泰宁县| 高台县| 大新县|
登錄

新用戶注冊領取課程禮包

立即注冊
掃一掃,立即下載
意見反饋 返回頂部
