1.網絡計劃方法的應用
(1)雙代號網絡計劃
1)按工作計算法:
①計算工期:網絡計劃的計算工期應等于以網絡計劃終點節點為完成節點的工作的最早完成時間的最大值。
②計劃工期:在雙代號網絡計劃中若未規定要求工期,則其計劃工期等于計算工期。
③總時差、自由時差:

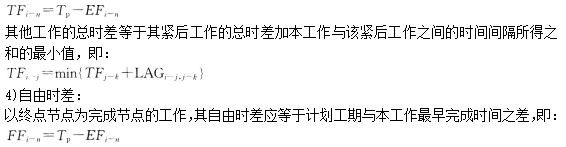

工作的總時差等于該工作最遲完成時間與最早完成時間之差,或該工作最遲開始時間與最早開始時間之差,即:
④關鍵工作:在網絡計劃中,總時差最小的工作為關鍵工作。特別地,當網絡計劃的計劃工期等于計算工期時,總時差為零的工作就是關鍵工作。
⑤關鍵線路:找出關鍵工作之后,將這些關鍵工作首尾相連,便構成從起點節點到終點節點的通路,位于該通路上各項工作的持續時間總和最大,這條通路就是關鍵線路。
2)按節點計算法:
①計算工期:網絡計劃的計算工期等于網絡計劃終點節點的最早時間。
②計劃工期:在雙代號網絡計劃中若未規定要求工期,則其計劃工期等于計算工期。
③總時差、自由時差:

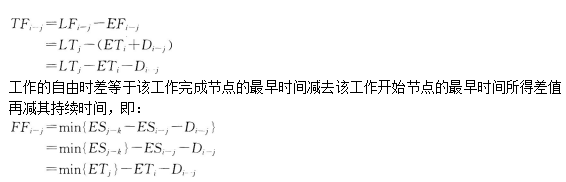

工作的總時差等于該工作完成節點的最遲時間減去該工作開始節點的最早時間所得差值再減其持續時間,即:
(2)雙代號時標網絡計劃
1)關鍵線路:凡自始至終不出現波形線的線路即為關鍵線路。
2)計算工期:等于終點節點所對應的時標值與起點節點所對應的時標值之差。
3)總時差:

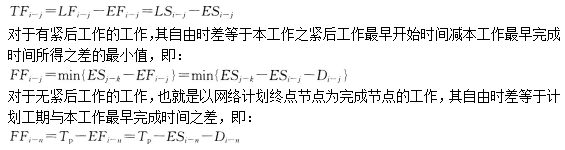

以終點節點為完成節點的工作,其總時差應等于計劃工期與本工作最早完成時間之差,即:
其他工作的自由時差就是該工作箭線中波形線的水平投影長度。
2.施工進度偏差分析
(1)分析出現進度偏差的工作是否為關鍵工作
如果出現進度偏差的工作位于關鍵線路上,即該工作為關鍵工作,則無論其偏差有多大,都將對后續工作和總工期產生影響;如果出現偏差的工作是非關鍵工作,則需要根據進度偏差值與總時差和自由時差的關系作進一步分析。
(2)分析進度偏差是否超過總時差
如果工作的進度偏差大于該工作的總時差,則此進度偏差必將影響其后續工作和總工期;如果工作的進度偏差未超過該工作的總時差,則此進度偏差不影響總工期。至于對后續工作的影響程度,還需要根據偏差值與其自由時差的關系作進一步分析。
(3)分析進度偏差是否超過自由時差
如果工作的進度偏差大于該工作的自由時差,則此進度偏差將對其后續工作產生影響;如果工作的進度偏差未超過該工作的自由時差,則此進度偏差不影響后續工作。
