公交车短裙挺进太深了h女友,国产亚洲精品久久777777,亚洲成色www久久网站夜月,日韩人妻无码精品一区二区三区

您現在的位置:233網校>一級建造師>建設工程項目管理>項目管理學習筆記

2016年一級建造師《項目管理》第二章考點速記(7)

來源:233網校 2016年2月5日
導讀: 為幫助廣大考試備考2016年一級建造師考試,特整理一級建造師《項目管理》考點速記,幫助考友了解重點、快速記憶考點。更多一級建造師考試輔導資料請關注233網校一級建造師考試網

  (一)編制按施工進度的施工成本計劃,通常可在控制項目進度的網絡圖的基礎上,進一步擴充得到。

  (二)在編制網絡計劃時,應在充分考慮進度控制對項目劃分要求的同時,還要考慮確定施工成本支出計劃對項目劃分的要求,做到二者兼顧。

  (三)時間——成本累積曲線(S形曲線)的繪制步驟如下:

  1.確定工程項目進度計劃,編制進度計劃的橫道圖

  2.根據每單位時間內完成的實物工程量或投入的人力、物力和財力,計算單位時間(月或旬)的成本,在時標網絡圖上按時間編制成本支出計劃。

  3.計算規定時間t計劃累計支出的成本額,其計算方法為:各單位時間計劃完成的成本額累加求和,可按下式計算:

2016年一級建造師《項目管理》第二章考點速記(7)

  Qt——某時間t內計劃累計支出成本額

  qn——單位時間n的計劃支出成本額

  t——某規定計劃時刻

  4.按各規定時間的Qt值,繪制S形曲線,見下圖所示:

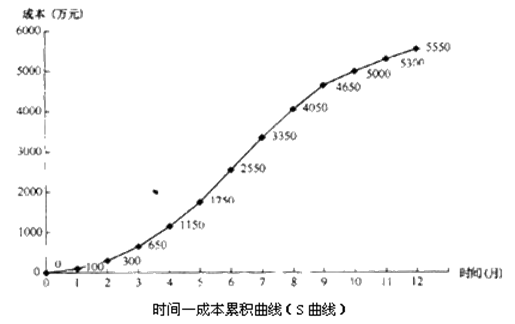

S形曲線圖

  (四)每一條S形曲線都對應某一特定的工程進度計劃。S形曲線(成本計劃值曲線)必然包絡在由全部工作都按最早開始時間開始和全部工作都按最遲必須開始時間開始的曲線所組成的“香蕉圖”內。項目經理可通過調整非關鍵線路上的工序項目的最早或最遲開工時間,力爭將實際的成本支出控制在計劃的范圍內。

香蕉圖

  一般而言,所有工作都按最遲開始時間開始,對節約資金貸款利息是有利的;但同時,也降低了項目按期竣工的保證率。

  考試報名:2016年一級建造師考試報名時間 一級建造師考試在線答疑

  備考練習:2016年一級建造師章節練習 一級建造師每日一練

  講師輔導:2016年一級建造師高端班、VIP班級報名火熱進行中,雙師資授課,全程講師督學,更有考前押題直播,備考一級建造從這里啟程

233網校app下載

233網校一級建造師app下載 掌上輕松做題

相關閱讀
精品課程

正在播放:一級建造師考點解讀

難度: 試聽完整版
主站蜘蛛池模板: 正阳县| 廉江市| 安国市| 和平区| 盐山县| 衢州市| 同江市| 彭州市| 五华县| 迁西县| 辽阳县| 铁力市| 绥芬河市| 衡阳市| 仁化县| 平武县| 永仁县| 镇巴县| 洛扎县| 翼城县| 沁源县| 曲周县| 南涧| 岳西县| 衢州市| 平安县| 萨迦县| 宁德市| 丹阳市| 陵川县| 若尔盖县| 田东县| 蒙阴县| 华安县| 平定县| 铜川市| 长沙市| 台安县| 德令哈市| 九龙城区| 嵩明县|
登錄

新用戶注冊領取課程禮包

立即注冊
掃一掃,立即下載
意見反饋 返回頂部
