81、施工成本控制的主要依據包括()。
A、工程承包合同
B、施工成本計劃
C、施工圖預算
D、進度報告
E、工程變更
答案:ABDE
參考答案:ABDE
答案解析:本題考查的是施工程本控制的依據是工程本控制的主要依據包括工程承包合同施工程本計劃進度報告工程變更。參見教材第95頁。

82、某雙代號網絡計劃如下圖(圖中粗實線為關鍵工作),若計劃工期等于計算工期,則自由時差一定等于總時差且不為零的工作有()。
A、1-2
B、3-5
C、2-7
D、4-5
E、6-8
參考答案:ADE
答案解析:本題的實質是在考查萬能公式。本工作的總時差=min{緊后工作的總時差+本工作的自由時差}。當計劃工期等于計算工期的時候,只要完成節點是關鍵節點、且不在關鍵線路上的工作符合這個特點。
83、下列可能導致施工質量事故發生的原因中,屬于管理原因的有()。
A、質量控制不嚴
B、操作人員技術素質差
C、地質勘察過于疏略
D、材料質量檢驗不嚴
E、違章作業
參考答案:ADE

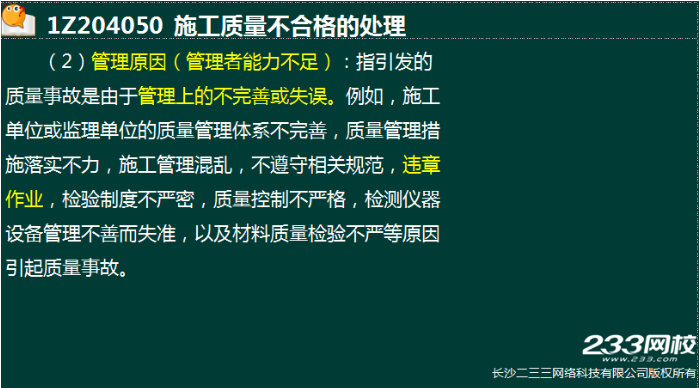

答案解析:本題考查的是施工質量事故發生的原因。選項B屬于組織原因。選項C屬于技術原因.參見教材第201頁。

84、下列建設工程項目進度控制的措施中,屬于管理措施的有()。
A、采用工程網絡計劃實現進度控制科學化
B、明確進度控制管理職能分工
C、選擇合理的工程物資采購模式
D、編制資源需求計劃
E、重視信息技術在進度控制中的應用
參考答案:ACE
答案解析:本題考查的是項目進度控制的管理措施。選項B屬于組織措施選項D屬于經濟措施。參見教材第154頁。
85.下列施工成本管理的措施中,屬于經濟措施的有()。
A.對施工方案進行經濟效果分析論證
B.通過生產要素的動態管理控制實際成本
C.抽檢進場的工程材料、構配件質量
D.對各種變更及時落實業主簽證并結算工程款
E.對施工成本管理目標進行風險分析并制定防范性對策
參考答案:DE
答案解析:施工成本管理的措施知識點的考查,選項A屬于技術措施,選項B屬于組織措施; 嚴格地講,C選項不屬于成本管理內容。DE屬于經濟措施。參加教材P83-84。

86、關于生產安全事故報告和調查處理原則的說法,正確的有()。
A、事故未整改到位不放過
B、事故未及時報告不放過
C、事故原因未查清不放過
D、事故責任人和周圍群眾未受到教育不放過
E、事故責任人未受到處理不放過
參考答案:CDE
答案解析:本題是考核四不放過的內容。這個題目是有爭議的。參見教材P254頁。
87、專項成本分析中,工期成本分析一般采取的方法有()。
A、構成比率法
B、成本盈虧異常分析
C、比較法
D、因素分析法
E、差額計算法
參考答案:CD
答案解析:本題主要考核專項成本分析的方法中工期成本分析。2017年考的非常細,這個題目難度非常大。
88、關于總價合同的說法,正確的有()。
A.當施工內容及有關條件未發生變化時,業主付給承包商的價款總額不變
B.采用總價合同的前提是施工圖設計完成,施工任務和范圍比較明確
C.總價合同中業主風險較大、承包人風險較小
D.總價合同中可約定在發生設計變更時對合同價格進行調整
E.總價合同在施工進度上能夠調動承包人的積極性
參考答案:ABDE
答案解析:本題考查的是總價合同的運用選項C當中,正確的說法應當為業主的風險較小,承包人將承擔較多的風險。參見教材第304頁
89、建設工程項目施工準備階段,建設監理工作的主要任務有()。
A、審查分包單位資質條件
B、檢查施工單位的試驗室
C、審查工程開工條件
D、簽署單位工程質量評定表
E、審查施工單位提交的施工進度計劃
答案:ABC
參考答案:ABC
答案解析:本題考查的是工程監理的工作任務在施工準備階段建設監理工作的主要任務有。①審查施工單位提交的施工組織設計當中的質量安全技術措施、專項施工方案與工程建設強制性標準的符合性。②參與設計單位向施工單位的設計交底。③檢查施工單位單位工程質量安全生產管理制度及組織機構和人員資格。④檢查施工單位專職安全生產管理人員的配備情況。⑤審核分包單位資質條件。⑥檢查施工單位的實驗室。⑦查驗施工單位的施工測量放線成果。⑧查工程開工條件簽發開工令。
選項D屬于驗收階段,選項E屬于施工階段。參見教材第74頁。

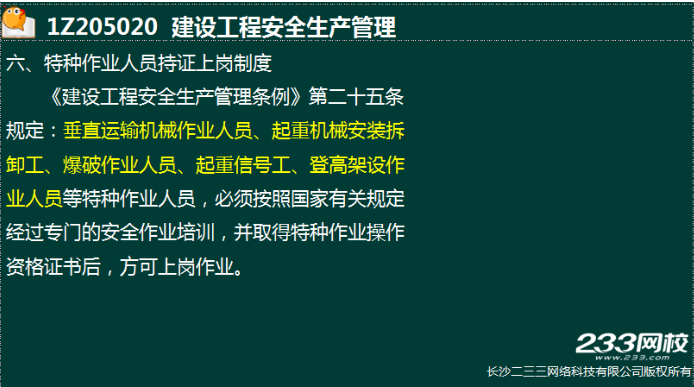

90、根據《建設工程安全生產管理條例》,下列專項施工方案中,應當組織專家進行論證的有()。
A、腳手架工程
B、深基坑工程
C、地下暗挖工程
D、爆破工程
E、高大模板工程
答案:BCE
參考答案:BCE
答案解析:本題考查的是特種作業人員持證上崗制度,工程當中涉及到深基坑、地下暗挖、高大模板的工程專項施工方案,施工單位應當組織專家進行論證,審查參見教材第231頁。
