在二級建造師考試中,工程技術部分的內容既是難點,也是核心考點。只有理解掌握了工程技術的知識點,碰到案例題的時候才能很好地結合管理與法規的知識進行作答。為此,郭煒老師在精講班工程技術部分,也是花費了很多精力進行講解。每個重要的數據和知識點經他圖文并茂地講解后,都能有更深的理解并可牢記于心。
本文結合郭煒老師的課程及真題考核趨勢,編寫了工程技術考點攻克專題,幫助小伙伴們在精講學習后溫故知新、查漏補缺,提高復習效率!
考點攻克二、土方工程施工
【考核年份:09、10、13、15,選擇或案例考點】
/1/ 土方工程施工技術
一、土方開挖(可考選擇或案例改錯)
1、土方工程施工前,應采取有效的地下水控制措施。基坑內地下水位應降至擬開挖下層土方的底面以下不小于0.5m。
2、基坑邊緣堆置土方和建筑材料,或沿挖方邊緣移動運輸工具和機械,一般應距基坑上部邊緣不少于2m,堆置高度不應超過1.5m。
3、基坑開挖完成后,應及時清底、驗槽。
5、開挖時應對平面控制樁、水準點、基坑平面位置、水平標高、邊坡坡度等經常進行檢查。
二、土方回填
土方回填前,應根據工程特點、土料性質、設計壓實系數、施工條件等合理選擇壓實機具,并確定回填土料含水量控制范圍、鋪土厚度、壓實遍數等施工參數。重要土方回填工程或采用新型壓實機具的,應通過填土壓實實驗確定施工參數。
1、土料要求與含水量控制
填方土料一般不能選用淤泥、淤泥質土、膨脹土、有機質大于5%的土、含水溶性硫酸鹽大于5%的土、含水量不符合壓實要求的黏性土。填方土應盡量采用同類土。
2、基底處理
當填土場地地面陡于1:5時,應先將斜坡挖成階梯形,階高不大于1m,臺階高寬比為1:2,然后分層填土,以利結合和防止滑動。
3、土方填筑與壓實
(1)填土應從場地最低處開始,由下而上整個寬度分層鋪填。
(2)填方應在相對兩側或周圍同時進行回填和夯實。
(3)填土應盡量采用同類土填筑,填方的密實度要求和質量指標通常以壓實系數λc表示。
/2/ 土方工程施工質量管理
(1)挖土期間必須做好地表和坑內排水、地面截水和地下降水,地下水位應保持低于開挖面500mm以下 。
(2)土方回填
1)土方回填前應清除基底的垃圾、樹根等雜物,抽除積水,挖出淤泥,驗收基底高程。

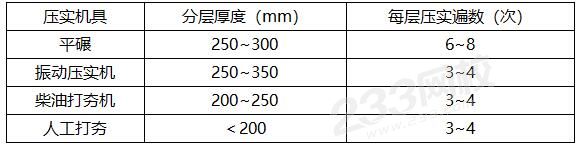

2)填筑厚度及壓實遍數應根據土質、壓實系數及所用機具經試驗確定。土方中不得含凍土塊且填土層不得受凍。
練習題
1、【2009年真題】淺基坑土方開挖中,基坑邊緣堆置土方和建筑材料,最大堆置高度不應超過( )m。
A.1.2
B.1.5
C.1.8
D.2.0
2、【2018一建真題節選】監理工程師在檢查土方回填施工時發現:回填土料混有建筑垃圾;土料鋪填厚度大于400mm;采用振動壓實機壓實2遍成活;每天將回填2-3層的環刀法取的土樣統一送檢測單位檢測壓實系數。對此提出整改要求。
【問題】指出土方回填施工中的不妥之處?并寫出正確做法。
>>>【答案將在下一期“考點攻克二:人工降排地下水及基坑驗槽”中附上】
>>> 歡迎大家在評論區留下你的答案~
上期答案:“考點攻克一:施工測量技術”
1、【233網校答案】D
【233網校解析】HN=HM+m-n = 12. 000+4. 500-3. 500 = 13. 000m。
2、【233網校答案】建筑物細部點測設方法有: 直角坐標法、 極坐標法、 角度前方交會法和距離交會法。
“土方工程施工”這一節內容在二建考試的選擇題和案例題中都有涉及,細枝末節的知識點較多,以理解為主。建議考生要仔細聽完精講班的課程,在理解的基礎上再去記憶,才能事半功倍。
