2015年二建《機電工程》考點狂背(六)

來源:233網校 2014-06-18 10:32:00
2015年二建《機電工程》考點狂背(六)
2015年二建《機電工程》考點狂背(六)

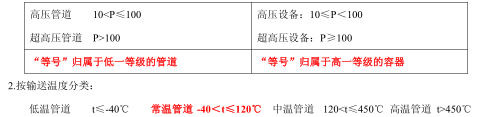

2.按輸送溫度分類:
低溫管道 t≤-40℃
常溫管道 -40<t≤120℃
中溫管道 120450℃

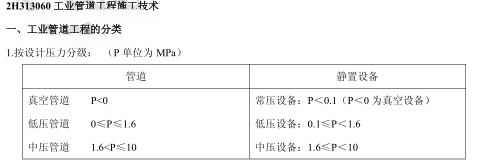

二、管道安裝的技術要點(重點)
1、管道與大型設備或動設備連接(比如空壓機、制氧機、汽輪機等),無論是焊接還是法蘭連接,都應采用無應力配管。其固定焊口應遠離機器。
例如:1)管道與機械設備連接前,應在自由狀態下檢驗法蘭的平行度和同軸度,偏差應符合規定要求。2)管道與機械設備連接時,應架設百分表監視機器位移。3)管道經試壓、吹掃合格后,應對管道與機器的接口進行復位檢驗。4)管道安裝合格后,不得承受設計以外的附加載荷。(可安裝管道支、吊、托架,保證無應力連接)
3.伴熱管及夾套管安裝
1)伴熱管與主管平行安裝,并應自行排液。2)不得將伴熱管直接點焊在主管上。
3)夾套管經剖切后安裝時,縱向焊縫應置于易于檢修的部位。
4)夾套管支承塊的材質應與主管材質相同,支承塊不得妨礙管內介質流動。
5.閥門安裝
(1)當閥門與管道以法蘭或螺紋方式連接時,閥門應在關閉狀態下安裝;以焊接方式連接時,閥門不得關閉,焊縫底層宜采用氬弧焊。
(2)安全閥應垂直安裝;安全閥的最終調校宜在系統上進行,開啟和回座壓力應符合設計文件的規定。安全閥經最終調校合格后,應做鉛封,并填寫“安全閥最終調試記錄”。
6.支、吊架安裝(08 年)

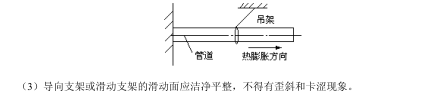

(1)支、吊架安裝應平整牢固,與管子接觸應緊密。固定支架應在補償器預拉伸之前固定。
(2)無熱位移的管道,其吊桿應垂直安裝。有熱位移的管道,吊點應設在位移的相反方向,按位移
值的 1/2 偏位安裝。
2015年二建《機電工程》考點狂背(六)
(4)彈簧支、吊架的彈簧高度,應按設計文件規定安裝,彈簧應調整至冷態值,并做記錄。彈簧的臨時固定件,應待系統安裝、試壓、絕熱完畢后方可拆除。
7.靜電接地安裝
有靜電接地要求的管道,各段管子間應導電。例如:每對法蘭或螺紋接頭間電阻值超過 0.03Ω時,應設導線跨接。管道系統的對地電阻值超過 100Ω時,應設兩處接地引線。接地引線宜采用焊接形式。
三、工業管道系統的試驗(重點)
根據管道系統不同的使用要求,試驗的類型主要有壓力試驗、真空度試驗、泄漏性試驗等。
(一)管道系統試驗必須具備的條件
1.試驗范圍內的管道安裝工程,除涂漆、絕熱未施工完畢外,均已按設計圖紙全部完成,安裝質量符合有關規定。
2.有熱處理和無損檢驗要求的部位,其結果均已合格。
3.管道上的膨脹節已設置了臨時約束裝置,管道已按試驗要求進行加固。
4.試驗用壓力表在周檢期內并已經校驗,其精度符合規定要求,壓力表不得少于兩塊。
5.待試管道系統與不試驗的管道系統已采取隔離措施。采有盲板隔離的,設置盲板的部位應有明顯的標記和記錄。
6.待試管道上的安全閥、爆破板及儀表元件等已拆下或加以隔離,中間閥門應全部開啟。
7.輸送劇毒流體的管道及設計壓力≥10MPa 的管道,在壓力試驗前,有關資料已經建設單位復查。
8.試驗方案已批準,并已進行了技術交底。
(二)壓力試驗實施要點
1.液壓試驗實施要求:管道與設備作為一個系統進行試驗時,當管道的試驗壓力≤設備的試驗壓力時,應按管道的試驗壓力進行試驗;當管道試驗壓力>設備的試驗壓力,且設備的試驗壓力不低于管道設計壓力的 1.15 倍時,經建設單位同意,可按設備的試驗壓力進行試驗。即:按壓力小的試驗。
2.以氣體為介質的壓力試驗(氣壓)實施要點
1)承受內壓鋼管及有色金屬管試驗壓力應為設計壓力的 1.15 倍,真空管道的試驗壓力應為 0.2MPa。
2)管道的設計壓力大于 0.6MPa 時,必須有設計文件規定或經建設單位同意,方可用氣體進行壓力試驗。
3)試驗前,必須用壓力為 0.2MPa 的空氣進行預試驗。
4)試驗時,嚴禁使試驗溫度接近金屬的脆性轉變溫度。
2015年二建《機電工程》考點狂背(六)
2015年二建《機電工程》考點狂背(六)
1.真空系統在氣壓試驗合格后,還應按設計文件規定進行 24h 的真空度試驗。
2.真空度試驗按設計文件要求,對管道系統抽真空,達到設計規定的真空度后,關閉系統,24h 后系統增壓率不應大于5%。
(四)泄漏性試驗實施要求
1.輸送劇毒流體、有毒流體、可燃流體的管道必須進行泄漏性試驗。
2.泄漏性試驗應在壓力試驗合格后進行。
3.試驗介質宜采用空氣,試驗壓力為設計壓力。
4.泄漏性試驗應重點檢驗閥門填料函、法蘭或螺紋連接處、放空閥、排氣閥、排水閥等,以發泡劑檢驗不泄漏為合格。
四、管道的吹掃與清洗
管道系統吹洗注意事項
(1)管道系統吹洗前應將孔板、噴嘴、濾網、調節閥、止回閥閥芯、管路上的閥門,套筒伸縮節、波紋補修器等都應卸下用短管替代。不需拆除閥芯的閥門,應使其處于全開狀態;不允許吹洗的設備及管道應設置臨時盲板隔離。吹洗介質進口管道上應有靈敏可靠的壓力表和控制閥門。檢查管道支、吊架的牢固程度,必要時應予以加固。
(2)按主管→支管→疏排管的順序吹洗。
(3)吹洗壓力不得超過管道系統的設計壓力,吹洗速度不低于工作流速。
(4)吹洗的排放物不得污染環境,嚴禁隨地排放。
(5)管道系吹洗合格后最終封閉前,應由施工單位會同有關單位共同檢查確認,并按規定填寫“管道系統吹掃及清洗記錄”。
(二)管道吹掃與清洗的方法
1.水沖洗
2.空氣吹掃:吹掃壓力不得超過容器和管道的設計壓力,流速不宜小于 20m/s。
3.蒸汽吹掃: 蒸汽吹掃應按加熱→冷卻→再加熱的順序循環進行。以大流量蒸汽進行吹掃,并在吹掃前先行暖管、及時排水,檢查管道熱位移。(08 年)
4.油清洗:不銹鋼管道,宜采用蒸汽吹凈后進行油清洗。

  學習不間斷,2015年!從這里開始>>2015年二級建造師考試復習指南

  如果還在為不知如何進行2015年二級建造師學習而煩惱,請選擇233網校二級建造師站幫助您!我們會為您提供最優質的服務!233網校二級建造師考試網,聘請資深命題專家,策劃出2015年二級建造師輔導招生方案,加入VIP班的考生還可享受雙師資授課,選擇自己喜愛的老師講課,根據教材變化,我們會制定一系列學習計劃,讓考友輕松備考。

  請相信我們的服務,加入我們的VIP課程體系,輕松備考,我們為您保“價”護航。(最實惠的課程價格,最誠信的服務體系)

  233網校編輯推薦學習班級

  班級名稱:3科VIP班(送教材)【免費體驗
  包含:1門專業+2門公共科目的(精講+沖刺+習題+考點預測+應試技巧+講師預測+2套模考班)2014年VIP班全面招生,現在報名送教材還可獨享超長學習時間!)考試不過2015年免費重學
  贈送:內部章節練習+配套課堂練習+課件下載+高清課件
  特色:雙師資授課+移動課堂隨時隨地學習
  報名咨詢:4000-800-233

相關閱讀

添加二級建造師學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

互動交流
掃描二維碼直接進入

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 都安| 启东市| 聂拉木县| 南昌市| 门头沟区| 西宁市| 瑞安市| 太和县| 聂拉木县| 施秉县| 鹿泉市| 昂仁县| 浦县| 肥乡县| 朝阳市| 保靖县| 美姑县| 广汉市| 巴南区| 兴安县| 柳河县| 湟中县| 嵊泗县| 文水县| 沁源县| 吉木萨尔县| 建昌县| 修文县| 郧西县| 博白县| 福建省| 藁城市| 太白县| 永寿县| 桃江县| 句容市| 合作市| 夹江县| 炎陵县| 广德县| 涟源市|
