二級建造師市政工程考點:各類圍堰施工要求
一、圍堰施工的一般規定
1.圍堰高度應高出施工期間可能出現的最高水位(包括浪高)0.5~0.7m。
2.圍堰外形還應考慮水域的水深,以及流速增大引起水流對圍堰、河床的集中沖刷,對航道、導流的影響。
4.圍堰要求防水嚴密,減少滲漏。
5.堰體外坡面有受沖刷危險時,應在外坡面設置防沖刷設施。

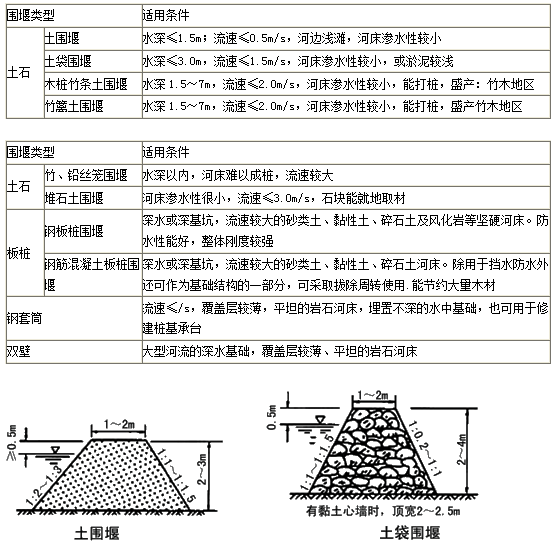

二、各類圍堰適用范圍
適用于淺水:土圍堰、土袋圍堰、鋼套箱圍堰
適用于深水:鋼板樁、鋼筋砼板樁、雙壁
三、土圍堰施工要求
1.筑堰材料宜用黏性土、粉質黏土或砂夾黏土。填土應自上游開始至下游合龍。
2.必須將堰底下河床底上的雜物、石塊及樹根等清除干凈。
3.堰頂寬度可為1~2m。機械挖基時不宜小于3m。堰外邊坡迎水流一側坡度宜為1:2~1:3,背水流一側可在1:2之內。堰內邊坡宜為1:1~1:1.5。內坡腳與基坑的距離不得小于1m。
四、土袋圍堰施工要求
(1)圍堰兩側用草袋、麻袋、玻璃纖維袋或無紡布袋裝土堆碼。袋中宜裝填不滲水的黏性土,裝土量為土袋容量的1/2~2/3,袋口應縫合;圍堰中心部分可填筑黏土及黏性土芯墻。
(2)堆碼土袋,應自上游開始至下游合龍。上下層和內外層的土袋均應相互錯縫,盡量堆碼密實、平穩。
五、鋼板樁圍堰施工要求
(1)有大漂石及堅硬巖石的河床不宜使用鋼板樁圍堰。
(3)施打時,必須備有導向設備,以保證鋼板樁的正確位置。
(4)施打前,應對鋼板樁的鎖口用止水材料捻縫,以防漏水。
(5)施打順序一般為從上游分兩頭向下游合龍。
(6)鋼板樁可用捶擊、振動、射水等方法下沉,但在黏土中不宜使用射水下沉辦法。
(7)經過整修或焊接后的鋼板樁應用同類型的鋼板樁進行鎖口試驗、檢查。接長的鋼板樁,其相鄰兩鋼板樁的接頭位置應上下錯開。
六、鋼筋混凝土板樁圍堰施工要求
(1)沉入砂礫層的板樁樁頭,應增設加勁鋼筋或鋼板。
(2)鋼筋混凝土板樁的制作,應用剛度較大的模板,榫口接縫應順直、密合。如用中心射水下沉,板樁預制時,應留射水通道。
(3)目前鋼筋混凝土板樁中,空心板樁較多,空心多為圓形,用鋼管作芯模;板樁的榫口一般圓形的較好。
七、套箱圍堰施工要求
(1)無底套箱用木板、鋼板或鋼絲網水泥制作,內設木、鋼支撐。套箱可制成整體式或裝配式。制作中應防止套箱接縫漏水。
(2)下沉套箱前,同樣應清理河床。若套箱設置在巖層上時,應整平巖面。當巖面有坡度時,套箱底的傾斜度應與巖面相同,以增加穩定性并減少滲漏。
