2018年二級建造師建筑工程考試真題及答案(全)

來源:233網校 2018-06-04 08:54:00
導讀:2018年二級建造師建筑工程真題答案,詳細解析233網校宋協清老師將錄制清晰版真題解說視頻。2018年二建真題答案視頻講解>>

(一)

背景資料

某辦公樓工程,框架結構,鉆孔灌注樁基礎,地下一層,地上20層,總建筑面積25000m2,其中地下建筑面積3000m2,施工單位中標后與建設單位簽訂了施工承包合同,合同約定:“…至2014年6月15日竣工,工期目標470日歷天:質量目標合格:主要材料由施工單位自行采購:因建設單位原因?qū)е鹿て谘诱`,工期順延,每延誤一天支付施工單位10000元/天的延誤費…”,合同簽訂后,施工單位實施了項目進度策劃,其中上部標準層結構工序安排如下:

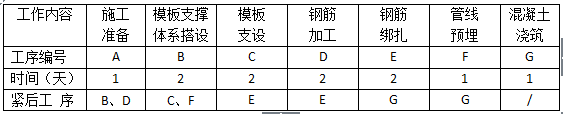

上部標準層結構工序安排表

2018年二級建造師建筑工程真題及答案(已更新)

柱基施工時遇地下溶洞(地質勘探未探明),由此造成工期延誤20日歷天。施工單位向建設單位提交索賠報告,要求延長工期20日歷天,補償誤工費20萬元,地下室結構完成,施工單位自檢合格后,項目負責人立即組織總監理工程師及建設單位,勘察單位,設計單位項目負責人進行地基基礎分部驗收。

施工至十層結構時,因商品混凝土供應遲緩,延誤工期10日歷天。施工至二十層結構時,建設單位要求將該層進行結構變更,又延誤工期15日歷天。施工單位向建設單位提交索賠報告,要求延長工期25日歷天,補償誤工費25萬元。

裝飾裝修階段,施工單位采取編制進度控制流程、建立協調機制等措施,保證合同約定工期目標的實現。

問題

1.根據上部標準層結構工序安排表繪制出雙代號網絡圖,找出關鍵線路,并計算上部標準層結構每層工期是多少日歷天?

2.本工程地基基礎分部工程的驗收程序有哪些不安之處?并說明理由。

3.除采取組織措施外,施工進度控制措施還有哪幾種措施?

4.施工單位索賠成立的工期和費用是多少?逐一說明理由

【參考答案——宋協清老師解析】

1、

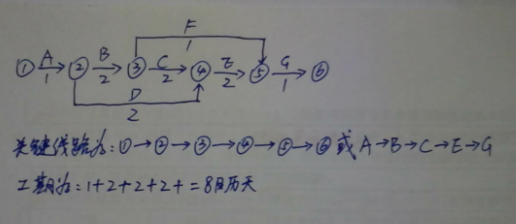

2018年二級建造師建筑工程考試真題及答案

雙代號網絡圖(估計4分)靈活出題,比較簡單

關鍵線路:工作A—>工作B —>工作C—>工作E —>工作G (估計1分)

工期8天(估計1分)

2

1)施工單位自檢合格后,項目負責人后立即組織驗收不妥(估計1分)

理由:1)施工單位自檢合格后,應向監理單位申請驗收(估計1分)

2)應由總監理工程師組織驗收(估計1分)

3)驗收人員缺施工單位的質量、技術部門負責人(估計1分)

3.(1)技術措施(估計1分)

(2)管理措施(估計1分)

(3)經濟措施(估計1分)

4.

1)樁基施工:工期索賠20天;費用索賠20萬(估計1分)

理由:地下溶洞,不可探明的地質條件,建設單位的責任;按合同約定,建設單位的原因造成,工期順延,每天支付延誤1萬元,20*1=20萬元(估計1分)

2)商品混凝土供應遲緩,工期和費用均不能索賠(估計1分)

理由:商品混凝土供應,是施工單位的責任(估計1分)

3)施工至二十層結構時,工期索賠15天;費用索賠15萬(估計1分)

理由:結構設計變更,是建設單位的責任;按合同約定,建設單位的原因造成,工期順延,每天支付延誤1萬元,15*1=15萬元(估計1分)

工期總計索賠:35天,費用總計索賠35萬(估計1分)

編輯推薦:

2018年二級建造師考試真題及答案發布專題

2018年二級建造師考試《建筑工程》真題在線測試,點擊進入

233網校各科老師考后講解2018年二級建造師真題及答案,分析出題方向及難度,參透考題命題。點擊立即聽真題答案講解>>

添加二級建造師學習群或?qū)W霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

互動交流
掃描二維碼直接進入

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 弥渡县| 梁平县| 顺义区| 高要市| 宜城市| 元江| 怀柔区| 罗源县| 清河县| 南平市| 特克斯县| 崇左市| 宁远县| 绥江县| 旅游| 隆化县| 库车县| 曲周县| 盱眙县| 昭平县| 安宁市| 定日县| 吴堡县| 江孜县| 永寿县| 昂仁县| 即墨市| 黎川县| 静安区| 徐汇区| 湟中县| 绿春县| 织金县| 益阳市| 平度市| 格尔木市| 台南市| 壤塘县| 新宁县| 全南县| 南皮县|
