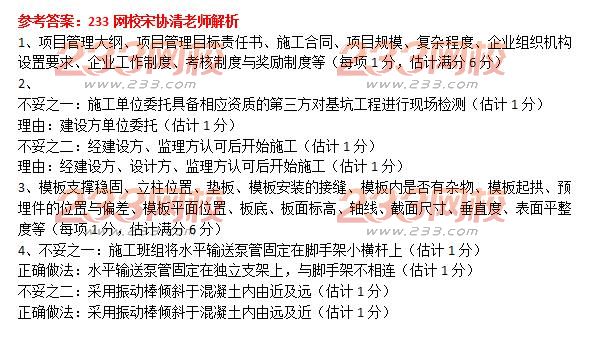

(二)背景材料
某寫字樓工程,建筑面積8640㎡,建筑高度40m,地下一層,基坑深度4.5m,地上十一層,鋼筋混凝土框架結構。
施工單位中標后組建了項目部,并與項目部簽訂了項目目標管理責任書。
基坑開挖前,施工單位委托具備相應資質的第三方對基坑工程進行現場檢測,檢測單位編制了檢測方案,經建設方、監理方認可后開始施工。
項目部進行質量檢查時,發現現場安裝完成的木模板內有鉛絲及碎木屑,責令項目部進行整改。
隱蔽工程驗收合格后,施工單位填報了澆筑申請單,監理工程師簽字確認。施工班組將水平輸送泵管固定在腳手架小橫桿上,采用振動棒傾斜于混凝土內由近及遠、分層澆筑,監理工程師發現后責令停工整改。
問題
1.施工單位應根據哪些因素組建項目部?
2.本工程在基坑檢測管理工作中有哪些不妥之處?并說明理由。
3.混凝土澆筑前,項目部應對模板分項工程進行哪些檢查?
4.在澆筑混凝土工作中,施工班組的做法有哪些不妥之處?并說明正確做法。
