背景資料

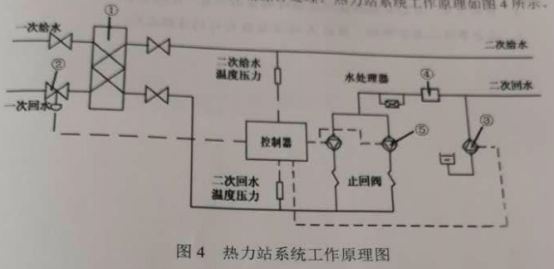

A公司中標承建一項熱力站安裝工程,該熱力站位于某公共建筑物的地下一層。一次給回水設計溫度為125℃/65℃,二次給回水設計溫度為80℃/60℃,設計壓力為1.6MPa;熱力站主要設備包括板式換熱器、過濾器、循環水泵、補水泵、水處理器、控制器、溫控閥等;采取整體隔聲降噪綜合處理,熱力站系統工作原理如圖4所示。
工程實施過程中發生如下事件:
事件一:安裝工程開始前,A公司與公共建筑物的土建施工單位在監理單位的主持下對預埋吊點、設備基礎、預留套管(孔洞)進行了復驗,劃定了縱向、橫向安裝基準線和標高基準點,并辦理了書面交接手續。設備基礎復驗項目包括縱軸線和橫軸
線的坐標位置、基礎面上的預埋鋼板和基礎平面的水平度、基礎垂直度、外形尺寸、預留地腳螺栓孔中心線位置。
事件二:鑒于工程的專業性較強,A公司決定將工程交由具有獨立法人資格和相應資質,且具有多年施工經驗的下屬B公司來完成。
事件三:為方便施工,B公司進場后擬利用建筑結構作為起吊、搬運設備的臨時承力構件,并征得了建設、監理單位的同意。
事件四:工程施工過程中,質量監督部門對熱力站工程進行監督檢査,發現施工資料中施工單位一欄均填寫B公司,且A公司未在施工現場設立項目管理機構。根據《中華人民共和國建筑法》,A公司與B公司涉嫌違反相關規定。
問題:
1.按系統形式劃分,該熱力管網系統屬于開式系統還是閉式系統?根據背景資料分析其原因。
2.指出圖4中①、②、③、④、⑤的設備名稱。
3.補充事件一中設備基礎的復驗項目。
4.事件三中B公司還需要征得哪方的同意?請說明理由。
5.結合事件二和事件四,說明A公司和B公司的違規之處。
參考答案
1.閉式系統。閉式系統為一次熱網和二次熱網釆用換熱器連接,該熱力站主要設備有板式換熱器,所以該系統屬于閉式系統。
2.①:板式換熱器;②:溫控閥;③:補水泵;④:過濾器;⑤循環水泵。
3.設備基礎的表面質量、幾何尺寸、高程及混疑土質量。
4.設計單位。理由:擬將建筑結構作為臨時承力構件時,需由設計單位對結構的承載力進行核算,判斷其能否滿足起吊和搬運設備的受力要求,核算滿足要求后方可實施。
5.A公司將全部工作轉包給B公司為非法轉包。
轉包認定:承包單位將其承包的全部工程轉給其他單位(包括母公司承接建筑工程后將所承接工程交由具有獨立法人資格的子公司施工的情形)或個人施工的?!督ㄖこ淌┕ぐl包與承包違法行為認定查處管理力法》。
