三、案例分析題(共4大題,每題20分)
31、根據背景資料,回答31-46題。
某施工單位承接了長42.5kin的山區二級公路路面施工,路線右側瀕臨花溪河,屬于沿溪線,河流的常水位3~4m深。路面結構如下圖所示。

在填隙碎石的施工過程中,施工單位選擇濕法施工。現將施工單位對濕法施工的部分技術要點摘錄如下:①在備料時,對集料的顆粒組成不做級配要求,集料最大粒徑為鋪筑厚度的0.5~0.7倍。②采用單層鋪筑,嚴格按填隙碎石施工工藝流程組織施工。③在“碾壓滾漿”工序中,在無超高的平曲線路段與直線路段,碾壓從公路中心開始,逐漸錯輪向兩側路肩進行。④在設超高的曲線路段,碾壓從公路內側路肩開始,逐漸錯輪向公路外側路肩進行。填隙碎石底基層施工完成后,施工單位根據《公路工程質量檢驗評定標準》JTG F80/1--2004,對以下項目進行實測檢驗:壓實度(△)、彎沉值、平整度、厚度(△)。為保障行車安全,公路沿線填方高度超高6m的路段以及臨河危險路段,在路基邊緣設置了交通安全設施A。
寫出施工單位選擇的填隙碎石施工方法的理由。


32、 逐條判斷填隙碎石施工技術要點是否正確?并說明理由。


33、 指出圖中A的名稱,簡述其主要作用。


34、 寫出填隙碎石實測檢驗項目的漏項。

35、根據背景資料,回答35-50題。
某施工單位承包了二級公路H合同段路基工程,本合同段有填有挖,且需以挖做填,施工跨越雨期,項目部充分考慮雨期對施工的影響,對選擇施工的項目進行詳細考察,并編制雨期施工計劃。其中,部分路段資料如下表:

正式開工前先做好路基臨時排水。雨期路堤填筑工藝按"四區段八流程"組織,采用震動壓路機壓實。填料利用挖方土作填料,選用砂類土和重粘土等,做到隨挖隨填及時壓實。雨期路塹施工分層開挖,每挖一層均應設置縱橫排水坡,使水排放暢通,挖方邊坡一次挖到設計坡面,盡量控制超挖。
表中的4個路段,不宜在雨期施工的有哪些?


36、 指出路堤填筑的錯誤做法。說明理由。


37、 路堤填筑"四區段"是指哪四個區段?


38、 指出路塹開挖的錯誤做法。說明理由。

39、根據背景資料,回答39-54題。

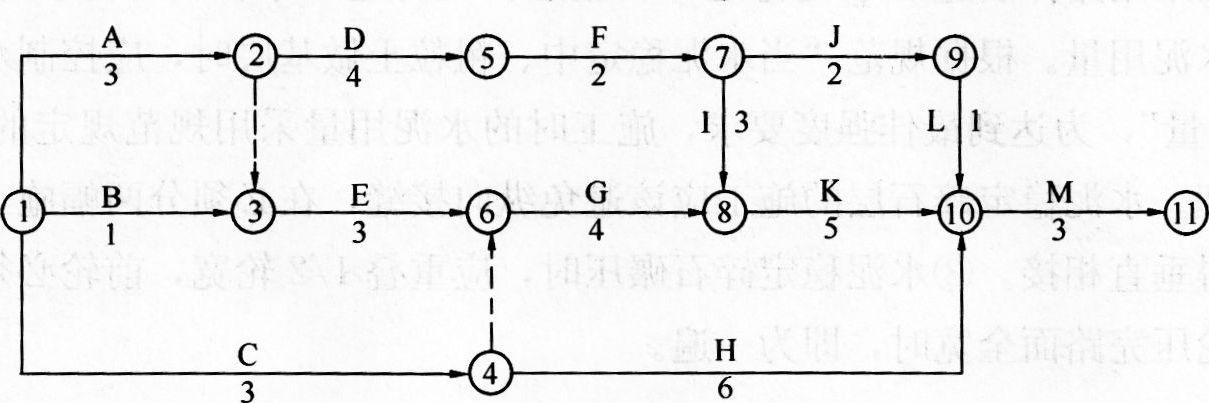

某隧道工程,施工合同采用《建設工程施工合同(示范文本)》,合同約定,吊裝機械閑置補償費600元/臺班,單獨計算,不進入直接費。經項目監理機構審核批準的施工總進度計劃(初始計劃)如下圖所示(時間單位:月)。

施工過程中發生下列事件:
事件一:開工后,建設單位提出工程變更,致使工作E的持續時問延長2個月,吊裝機械閑置30臺班。
事件二:工作E由于業主的要求需要進行工程變更。
事件三:在施工過程中,施工單位對隧道進行了監控量測。在監控量測數據的處理中,發現“周邊位移一時間曲線”出現了反彎點。
確定初始計劃的總工期,并確定關鍵線路及工作E的總時差。


40、 事件一發生后,吊裝機械閑置補償費為多少?工程延期為多少?說明理由。


相關閱讀

添加二級建造師學習群或學霸君

領取資料&加備考群

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

233網校官方認證

掃碼加學霸君領資料

233網校官方認證

掃碼進群學習

拒絕盲目備考,加學習群領資料共同進步!

互動交流
掃描二維碼直接進入

微信掃碼關注公眾號

獲取更多考試資料
主站蜘蛛池模板: 蓝山县| 梓潼县| 霍城县| 通江县| 鄂州市| 新民市| 满洲里市| 宜昌市| 长顺县| 泽库县| 龙山县| 攀枝花市| 张掖市| 大厂| 麻阳| 汤原县| 龙里县| 同心县| 柯坪县| 甘肃省| 安西县| 安塞县| 宜川县| 永川市| 通渭县| 临沧市| 当阳市| 延吉市| 泗阳县| 临猗县| 汝南县| 新巴尔虎左旗| 静宁县| 鱼台县| 安溪县| 调兵山市| 沁源县| 云南省| 盐山县| 德令哈市| 江永县|
