42、 事件三的過程中,針對在監控量測數據的處理中,發現“周邊位移一時間曲線”出現了反彎點,請問施工單位該如何處理?
43、根據背景資料,回答43-58題。

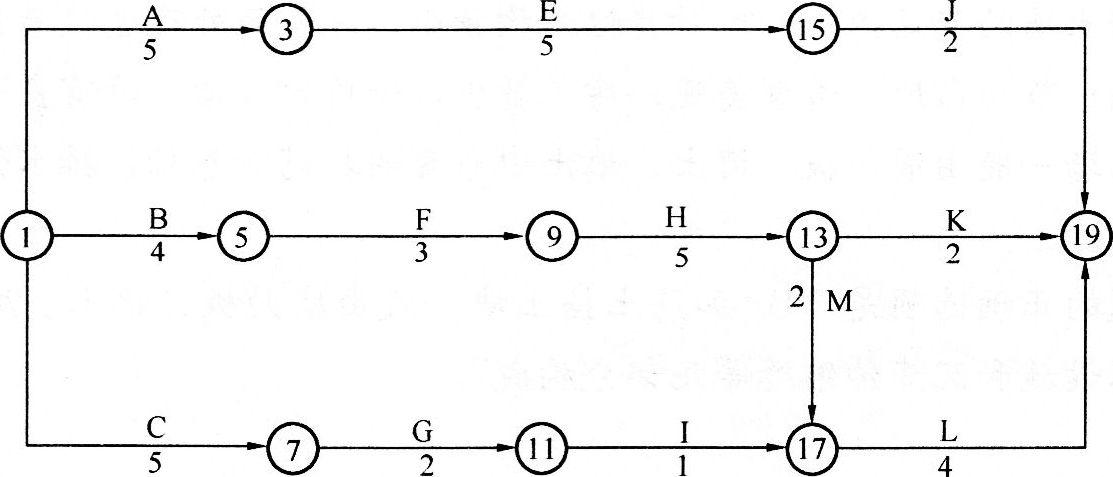

某公路工程項目合同工期為18個月。施工合同簽訂以后,施工單位編制了一份初始網絡計劃,如下圖所示。

由于該工程施工工藝的要求。計劃中工作C、工作H和工作J需共用一臺起重施工機械,為此需要對初始網絡計劃做調整。
請繪出調整后的網絡進度計劃圖。
44、 如果各項工作均按最早開始時間安排,起重機械在現場閑置多長時間?為減少機械閑置,工作C應如何安排?
45、 該計劃執行3個月后,施工單位接到業主的設計變更,要求增加一項新工作D,安排在工作A完成之后開始,在工作E開始之前完成。請問設計變更應該履行哪些手續?
46、 工作G完成后,由于業主變更施工圖紙,使工作l停工待圖0.5個月,如果業主要求按合同工期完工,施工單位可向業主索賠趕工費多少萬元(已知工作l趕工費每月12.5萬元)?說明理由。
