2019二建市政工程案例分析經典試題及答案解析(五)
背景資料
某城市一跨河單跨簡支預制板梁,橋長15m,下部結構為灌注樁基礎、承臺和臺身構成。合同工期為95d,施工單位按合同工期編制了網絡計劃圖,經監理工程師批準后實施。
在施工過程中,發生了如下事件:
事件一:本工程所使用的鋼材為建設單位提供,在鋼筋進場后施工單位對鋼筋的數量驗收后即將其用于鋼筋籠的加工;監理工程師發現后,要求停工整改,造成延誤工期3d,經濟損失1萬元。
事件二:鉆孔灌注樁身混凝土在澆筑前,項目技術負責人到場就施工方法對作業人員進行了口頭交底,隨后立即進行1#樁樁身混凝土澆筑。導管首次埋入混凝土灌注面以下0.5m;正常灌注時導管埋入混凝土深度保持在1.0~1.5m。

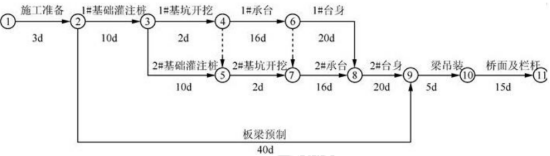

網絡計劃圖
【問題】
1.根據網絡計劃圖找出關鍵線路,并分析計劃工期是否滿足合同工期?
2.事件一中,施工單位是否可以索賠工期和費用?說明理由。
3.指出項目技術負責人在樁身混凝土澆筑前技術交底中存在的問題,并給出正確做法。
4.指出背景資料中樁身混凝土澆筑過程中的錯誤之處并改正。
1.關鍵線路為①→②→③→④→⑥→⑧→⑨→⑩→?。
計劃工期為3+10+2+16+20+20+5+15=91d,滿足合同工期。
2.事件一中,施工單位不可以索賠工期和費用。
理由:雖然鋼筋是由建設單位提供,但是施工單位應根據規定進行檢驗,未經檢驗合格用于工程中,監理工程師有權要求停工整改,造成的損失和工期拖延由施工單位承擔。
3.項目技術負責人不應口頭技術交底。
正確做法:技術交底應書面進行,技術交底資料應辦理簽字手續,并歸檔。
4.錯誤一:導管首次埋入混凝土灌注面以下0.5m。
改正:導管首次埋入混凝土灌注面以下不應少于1.0m。
錯誤二:正常灌注時導管埋入混凝土深度保持在1.0~1.5m。
改正:正常灌注時導管埋入混凝土深度宜為2~6m。
