2019二建水利水電案例分析經典試題及答案解析(八)
【背景資料】

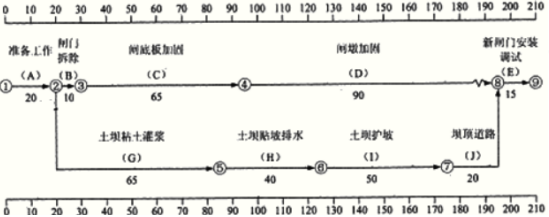

某水庫除險加固工程內容有:(1)溢洪道的閘墩與底板加固,閘門更換:(2)土壩粘土灌漿、貼坡排水、護坡和壩頂道路重建。施工項目部根據合同工期、設備、人員、現場等具體情況編制了施工總進度計劃,形成的時標網絡圖如下(單位:天)。
施工中發生如下事件:
事件1:由于發包人未能按期提供場地,A工作推遲5天完成。
事件2:C工作完成后發現底板混凝土出現裂縫,需進行處理,C工作實際持續時間為77天。
事件3:E工作施工過程中吊裝設備出現故障,修復后繼續進行,E工作實際持續時間為17天。
事件4:混凝土澆筑時,倉內出現粗骨料堆疊情況,施工人員采取水泥砂漿覆蓋的措施進行處理。
隨著2019二級建造師準考證打印入口的開通,距離考試時間越來越近,考前這段時間是考試備考的黃金時段,大家要把握好最后的機會,結合233網校為大家整理的2019二建考前鎖分資料,做好最后沖刺。考前資料下載步驟:
【問題】
1.指出計劃工期和關鍵線路,指出A工作和C工作的總時差。
2.分別指出事件1~事件3的責任方,并說明影響計劃工期的天數。
3.指出事件4中施工措施對工程質量可能造成的不利影響,并說明正確做法。
4.除A.C.E工作外,其它工作均按計劃完成,計劃工程施工的實際工期;承包人可向發包人提出多少天的延期要求。
1.計劃工期為TP=20+65+40+50+20+15=210(天)
關鍵線路為:A→G→H→I→J→E;TFA=0(天);TFC=10(天)。
2.事件1的責任方為發包方,延期5天,A為關鍵工作所以影響計劃工期5天;
事件2的責任方為承包方,77-65=12(天);C工作總時差TFC=10(天),12-10=2(天);所以影響計劃工期2天。
事件3的責任方為承包方,17-15=2(天);影響計劃工期2天。3個事件共延長工期9天。
3.骨料離析,影響混凝土強度。正確的方法,二次攪拌或加入同水膠比水泥砂漿攪拌。
4.實際工期210+9=219(天);承包人可向發包人提出5天延期要求。
